令和5年度 問題3論点:工程管理重要度 B未着手

工程表と出来高表(鉄骨造3階建て事務所ビル)

これは2級建築施工管理技士 第二次検定 令和5年度(2023年11月12日(日)実施) 問題3の問題です。論点は「工程管理」(重要度B・解答の形は穴埋め)。採点すると、解き方 7 手順・引っかけの指摘が読めます。

鉄骨造3階建て事務所ビルの新築工事について,工事概要を確認の上,右の工程表及び出来高表に関し,次の1.から3.の問いに答えなさい。

工程表は,予定出来高曲線を破線で表示している。

また,出来高表は4月末時点のものを示しており,合計欄の月別実績出来高及び実績出来高累計の金額は記載していない。

なお,各作業は一般的な手順に従って施工されるものとする。

〔工事概要〕

用途:事務所

構造,規模:鉄骨造,地上3階,延べ面積400m²。耐火被覆は,耐火材巻付け工法,外周部は合成工法

外部仕上げ:屋上防水は,塩化ビニル樹脂系断熱シート防水。外壁は,押出成形セメント板,耐候性塗料塗り

内部仕上げ:床は,フリーアクセスフロア,タイルカーペット張り。壁は,軽量鉄骨下地せっこうボード張り,合成樹脂エマルションペイント塗り。天井は,軽量鉄骨下地化粧せっこうボード張り。外壁押出成形セメント板の裏面に,断熱材吹付。内部建具扉は,すべて工場塗装品

1. 工程表の土工事及び地業工事のⒶ,鉄骨工事のⒷに該当する作業名を記入しなさい。

2. 出来高表から,2月末までの実績出来高累計の金額を求め,工事金額の合計に対する比率をパーセントで記入しなさい。

3. 工程表は工事計画時に作成していたものであるが,工程上,着手時期が不適当な作業があり,出来高表についても誤った月にその予定出来高の金額と実績出来高の金額が記載されたままとなっている。これらに関して,次の①から③について答えなさい。

① 工程上,着手時期が不適当な作業名を記入しなさい。

② ①で解答した作業の適当な着手時期を記入しなさい。ただし,作業着手時期は月と旬日で記入し,旬日は,上旬,中旬,下旬とする。

③ ②で解答した適当な着手時期に合わせて出来高表の誤りを修正した上で,3月末までの実績出来高の累計の金額を記入しなさい。

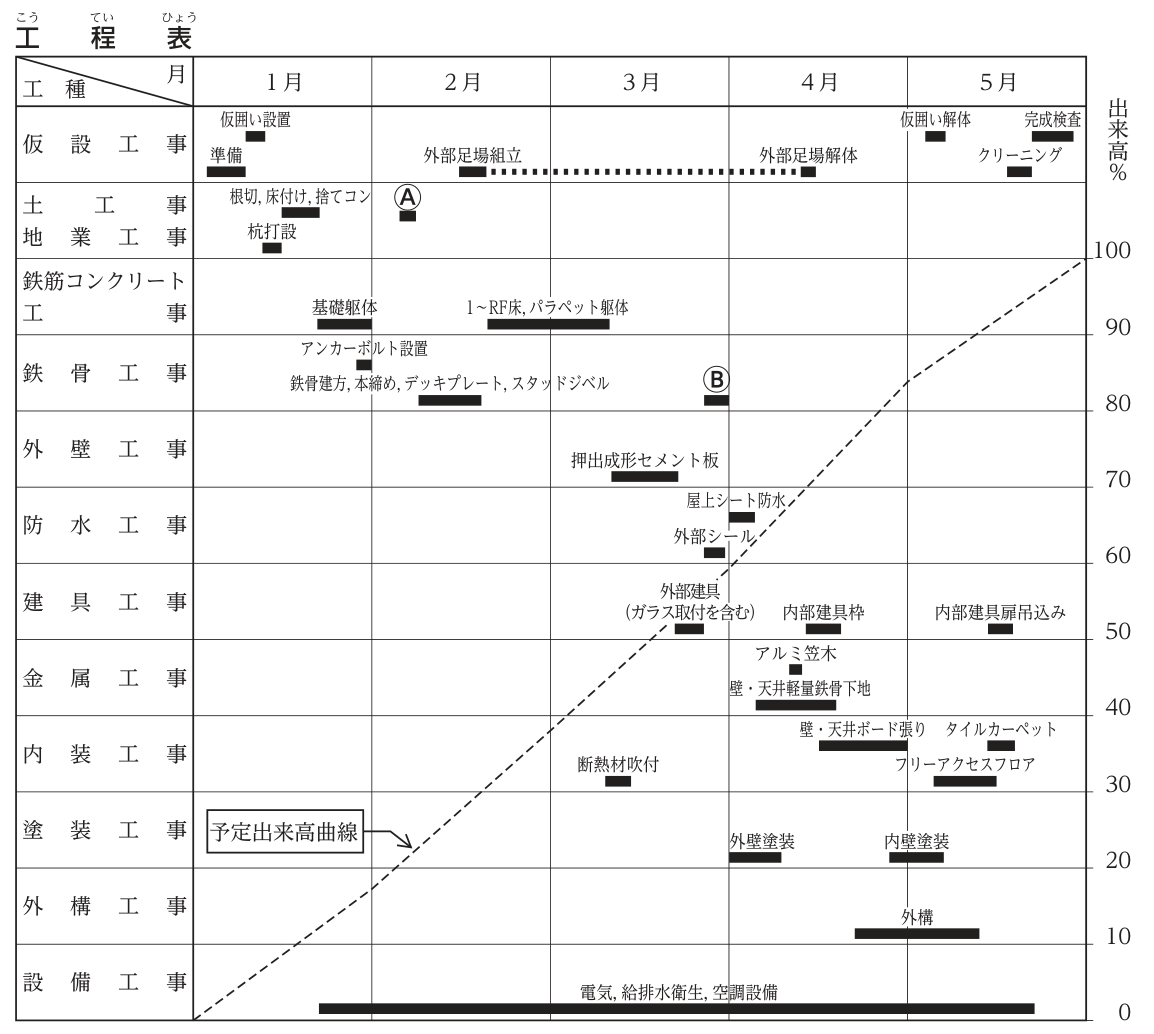

工程表(バーチャート)。横軸は1月~5月(各月を上旬・中旬・下旬に読む)、右端の縦軸は出来高0~100%。仮設工事:準備(1月上旬)、仮囲い設置(1月上旬末~中旬初め)、外部足場組立(2月中旬)から点線で外部足場解体(4月中旬)まで、仮囲い解体(5月上旬)、クリーニング(5月中旬)、完成検査(5月下旬)。土工事・地業工事:杭打設(1月中旬)、根切,床付け,捨てコン(1月中旬)、Ⓐ(2月上旬)。鉄筋コンクリート工事:基礎躯体(1月下旬)、1~RF床,パラペット躯体(2月中旬末~3月上旬)。鉄骨工事:アンカーボルト設置(1月下旬)、鉄骨建方,本締め,デッキプレート,スタッドジベル(2月上旬末~中旬)、Ⓑ(3月下旬)。外壁工事:押出成形セメント板(3月中旬~下旬初め)。防水工事:外部シール(3月下旬)、屋上シート防水(4月上旬)。建具工事:外部建具(ガラス取付を含む)(3月下旬)、内部建具枠(4月中旬)、内部建具扉吊込み(5月中旬)。金属工事:壁・天井軽量鉄骨下地(4月上旬~中旬)、アルミ笠木(4月中旬初め)。内装工事:断熱材吹付(3月中旬)、壁・天井ボード張り(4月中旬~下旬)、フリーアクセスフロア(5月上旬~中旬)、タイルカーペット(5月中旬)。塗装工事:外壁塗装(4月上旬)、内壁塗装(4月下旬~5月上旬)。外構工事:外構(4月下旬~5月中旬)。設備工事:電気,給排水衛生,空調設備(1月下旬~5月下旬)。予定出来高曲線(破線)は1月初めの0%から、1月末約17%、2月末約38%、3月末約59%、4月末約84%を通り、5月末で100%に達する。
出来高表(単位 万円)
工種工事金額予定/実績1月2月3月4月5月
仮設工事700予定1503005050150
実績1503005050
土工事・地業工事760予定500260
実績500260
鉄筋コンクリート工事700予定49070140
実績38030290
鉄骨工事1,000予定40840120
実績10870120
外壁工事600予定600
実績600
防水工事200予定80120
実績60140
建具工事550予定4506040
実績45060
金属工事200予定200
実績200
内装工事1,100予定50300750
実績50300
塗装工事190予定13060
実績130
外構工事500予定350150
実績350
設備工事1,000予定10010010065050
実績100100100650
合計7,500月別予定出来高1,2801,5701,5901,8601,200
月別実績出来高
実績出来高累計

解答欄

万円
%
月
万円

語句や数値を入力して「採点する」を押してください。主な言い換えは正解にしていますが、判定が合わないときは正解と見比べてください。

正解

1. Ⓐ(土工事及び地業工事)の作業名埋戻し(埋め戻し・埋戻し・締固め・埋戻し,締固め・埋戻し,砂利地業・埋戻し・土間下地業 も正解)
1. Ⓑ(鉄骨工事)の作業名耐火被覆(耐火被覆(耐火材巻付け)・耐火材巻付け・耐火被覆工事・耐火被覆巻付け も正解)
2. 2月末までの実績出来高累計の金額2,700 万円
2. 工事金額の合計に対する比率36 %
3. ① 着手時期が不適当な作業名断熱材吹付(断熱材吹付け・断熱材吹付工事・外壁押出成形セメント板裏面の断熱材吹付 も正解)
3. ② ①で解答した作業の適当な着手時期(月)4 月
3. ② ①で解答した作業の適当な着手時期(旬日)上旬
3. ③ 3月末までの実績出来高の累計の金額4,370 万円

解き方

  1. 1. Ⓐは基礎躯体(1月下旬)の直後,2月上旬の土工事なので埋戻しである。基礎の型枠を外したあと根切り部分を埋め戻して締め固め,1階床(1~RF床)の施工に備える。
  2. 1. Ⓑは鉄骨工事の3月下旬の作業で,工程表にほかに耐火被覆の作業が無いことと,工事概要に「耐火被覆は耐火材巻付け工法,外周部は合成工法」とあることから耐火被覆である。外周部の合成工法は外壁の押出成形セメント板を耐火被覆の一部として使うので,押出成形セメント板(3月中旬)の取付け後に行う。
  3. 2. 1月の実績=150(仮設)+500(土工・地業)+380(鉄筋コンクリート)+10(鉄骨)+100(設備)=1,140万円。2月の実績=300+260+30+870+100=1,560万円。2月末までの累計=1,140+1,560=2,700万円。比率=2,700÷7,500×100=36%。
  4. 3. ① 断熱材吹付は外壁押出成形セメント板の裏面に吹き付けるので,押出成形セメント板の取付け(3月中旬~下旬初め)が終わり,さらに外周部の耐火被覆(合成工法,3月下旬)や外部建具の取付け(3月下旬)が済んでから行う。工程表では3月中旬に押出成形セメント板と並んで計画されており,着手時期が不適当である。
  5. 3. ② 耐火被覆が3月末に終わり,壁・天井軽量鉄骨下地(4月上旬から)の前に吹き付ける必要があるので,適当な着手時期は4月上旬である。
  6. 3. ③ 3月の実績=50(仮設)+290(鉄筋コンクリート)+120(鉄骨)+600(外壁)+60(防水)+450(建具)+50(内装)+100(設備)=1,720万円。内装工事の3月の50万円は断熱材吹付の出来高(内装の4月300万円はボード張り,5月750万円は床仕上げ)なので,4月に移す。修正後の3月の実績=1,720-50=1,670万円。3月末までの累計=2,700+1,670=4,370万円。
  7. 参考:予定出来高の累計は1月1,280万円(17.1%),2月2,850万円(38.0%),3月4,440万円(59.2%),4月6,300万円(84.0%),5月7,500万円(100%)で,工程表の予定出来高曲線と一致する。
引っかけ:3.③は断熱材吹付の50万円を3月から除いてから累計する(修正しないと4,420万円になる)。2.の比率は工事金額の合計7,500万円に対する割合で,予定出来高に対する割合ではない。
