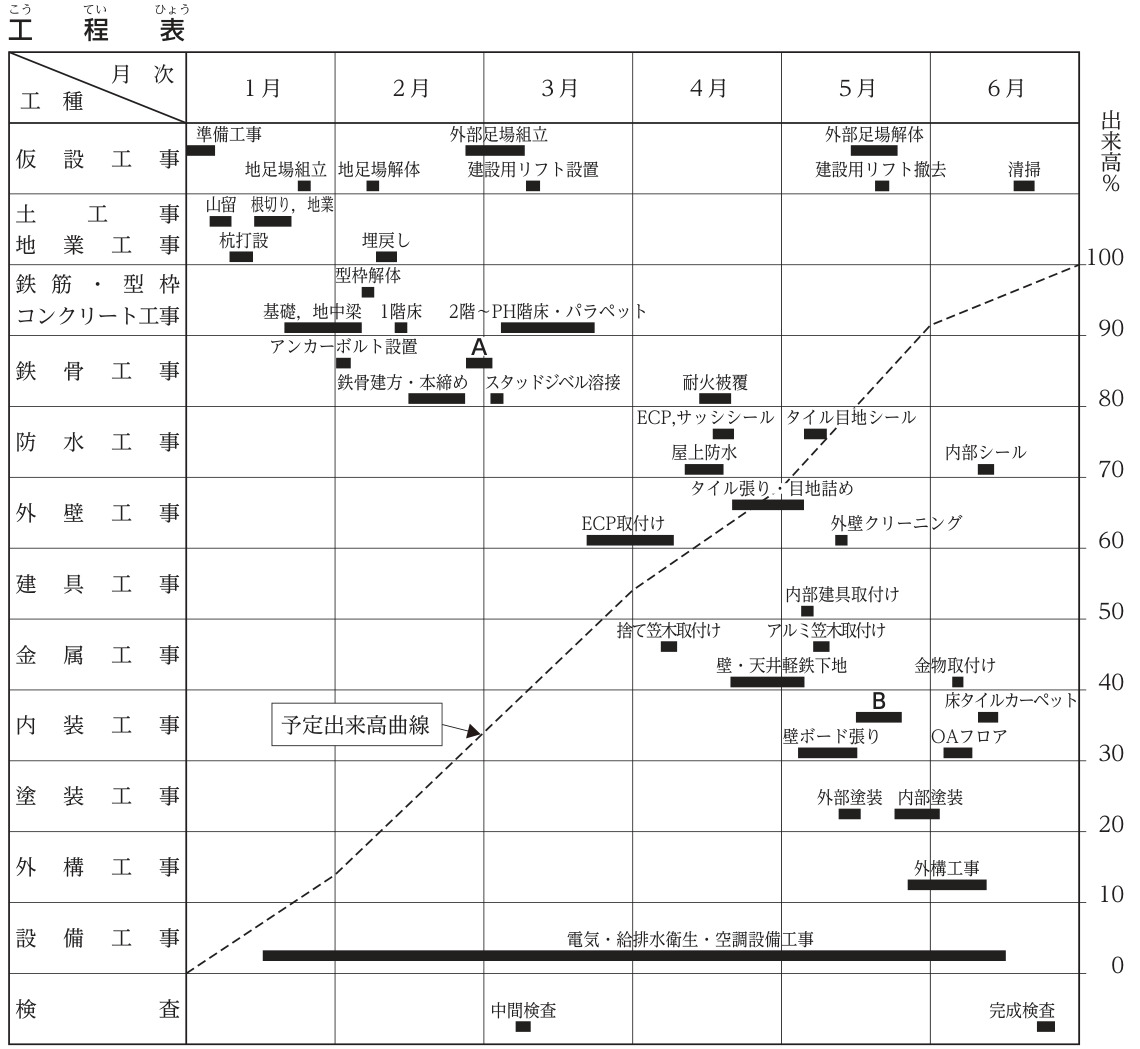

鉄骨造3階建て事務所ビルの工程表と出来高表(作業名・外部サッシ取付け完了日・出来高の比率)
これは2級建築施工管理技士 第二次検定 令和2年度(2020年11月8日(日)実施) 問題3の問題です。論点は「工程管理」(重要度B・解答の形は穴埋め)。採点すると、解き方 7 手順・引っかけの指摘が読めます。
鉄骨造3階建て事務所ビルの建設工事における右の工程表と出来高表に関し,次の1.から5.の問いに答えなさい。
工程表は,工事着手時点のものであり,予定出来高曲線を破線で表示している。
また,出来高表は,4月末時点のものを示している。
ただし,工程表には,建具工事における外部サッシ工事(ガラス取付けを含む。以下同じ。)の工程は未記入であり,出来高表には,総工事金額の月別出来高,外部サッシ工事の工事金額及び出来高は記載していない。なお,各作業は一般的な手順に従って施工されるものとする。
〔工事概要〕
用途:事務所
構造・規模:鉄骨造 地上3階建て,塔屋1階建て,階高3.5m(各階共),延べ面積300m² 2階以上の床は合成床版
地業:既製コンクリート杭
山留め:自立山留め
鉄骨工事:建方は,移動式クレーンを使用 耐火被覆は,耐火材巻付け工法,外周部は合成工法
外部仕上げ:屋根は,アスファルト露出断熱防水 外壁は,押出成形セメント板(ECP)張りの上,45二丁掛タイル有機系接着剤張り
内部仕上げ:床は,OAフロアー敷設の上,タイルカーペット仕上げ 壁は,軽量鉄骨下地せっこうボード張りの上,塗装仕上げ 天井は,軽量鉄骨下地せっこうボード下張りの上,ロックウール化粧吸音板張り
1. 工程表の鉄骨工事のA,内装工事のBに該当する作業名を記入しなさい。
2. 建具工事の外部サッシ取付け完了日を月次と旬日で定めて記入しなさい。ただし,解答の旬日は,上旬,中旬,下旬とする。
3. 出来高表から,2月末までの実績出来高の累計金額を記入しなさい。
4. 3.で求めた2月末までの実績出来高の累計金額と,同月末の予定出来高の累計金額の差を求め,総工事金額に対する比率をパーセントで記入しなさい。
5. 4月末までの実績出来高の累計金額を求め,総工事金額に対する比率をパーセントで記入しなさい。

| 工種 | 工事金額 | 予定/実績 | 1月 | 2月 | 3月 | 4月 | 5月 | 6月 |
|---|---|---|---|---|---|---|---|---|
| 仮設工事 | 500 | 予定 | 50 | 70 | 180 | 20 | 150 | 30 |
| 実績 | 50 | 70 | 150 | 20 | ||||
| 土工事・地業工事 | 550 | 予定 | 350 | 200 | ||||
| 実績 | 350 | 200 | ||||||
| 鉄筋・型枠・コンクリート工事 | 800 | 予定 | 320 | 150 | 330 | |||
| 実績 | 300 | 150 | 350 | |||||
| 鉄骨工事 | 800 | 予定 | 700 | 50 | 50 | |||
| 実績 | 650 | 80 | 70 | |||||
| 防水工事 | 90 | 予定 | 60 | 20 | 10 | |||
| 実績 | 50 | |||||||
| 外壁工事 | 950 | 予定 | 550 | 300 | 100 | |||
| 実績 | 550 | 300 | ||||||
| 建具工事 | 400 | 予定 | 100 | |||||
| 実績 | ||||||||
| 金属工事 | 100 | 予定 | 80 | 10 | 10 | |||
| 実績 | 80 | |||||||
| 内装工事 | 540 | 予定 | 350 | 190 | ||||
| 実績 | ||||||||
| 塗装工事 | 70 | 予定 | 50 | 20 | ||||
| 実績 | ||||||||
| 外構工事 | 200 | 予定 | 50 | 150 | ||||
| 実績 | ||||||||
| 設備工事 | 1,000 | 予定 | 100 | 100 | 100 | 50 | 550 | 100 |
| 実績 | 50 | 100 | 100 | 50 | ||||
| 総工事金額 | 6,000 | 予定 | ||||||
| 実績 |
解答欄
正解
| 1. 鉄骨工事のAに該当する作業名 | デッキプレート敷設(デッキプレート敷き・デッキプレート敷込み・デッキプレート敷き込み・デッキプレート張り・デッキプレート敷設・溶接・床デッキプレート敷設・合成床版敷設 も正解) |
|---|---|
| 1. 内装工事のBに該当する作業名 | 天井ボード張り(天井仕上げ張り・天井ボード張り(せっこうボード下張り・ロックウール化粧吸音板張り)・天井せっこうボード張り・天井ボード下張り・化粧吸音板張り・天井ロックウール化粧吸音板張り・天井仕上げボード張り・天井張り も正解) |
| 2. 外部サッシ取付け完了日(月次) | 4 月 |
| 2. 外部サッシ取付け完了日(旬日) | 中旬 |
| 3. 2月末までの実績出来高の累計金額 | 1,920 万円 |
| 4. 2月末の実績と予定の累計金額の差の総工事金額に対する比率 | 2 % |
| 5. 4月末までの実績出来高の累計金額の総工事金額に対する比率 | 67 % |
解き方
- 1. Aは鉄骨建方・本締め(2月中旬~下旬)の直後,スタッドジベル溶接(3月上旬)の直前の作業。2階以上の床は合成床版なので,梁の上にデッキプレートを敷き込み,その上から頭付きスタッドを焼き抜き溶接する手順になる。よってAはデッキプレート敷設。
- Bは壁・天井軽鉄下地(4月下旬~5月上旬)と壁ボード張り(5月上旬~中旬)の後,OAフロア・床タイルカーペット(6月)の前の内装作業。工事概要の天井は「軽量鉄骨下地せっこうボード下張りの上,ロックウール化粧吸音板張り」で,工程表に天井の仕上げ作業が無いので,Bは天井ボード張り(せっこうボード下張り・ロックウール化粧吸音板張り)。
- 2. 外部サッシは外壁のECP取付け(3月下旬~4月上旬。工程表では4月8日ごろ完了)の後に取り付け,サッシ回りのシーリング(ECP,サッシシール。工程表では4月16日ごろ開始)の前に完了していなければならない。サッシ取付けはこの間(4月9日ごろ~15日ごろ)に行うので,完了は4月中旬となる。
- 金額でも確かめる:出来高表の工事金額の合計は500+550+800+800+90+950+400+100+540+70+200+1,000=6,000万円で総工事金額に一致し,建具工事400万円に外部サッシ工事が含まれる。建具の予定は5月の100万円(内部建具取付け)だけなので,外部サッシは400-100=300万円。各月の予定の合計は1月 820,2月 1,220,3月 1,210,4月 560,5月 1,380,6月 510(計5,700)で,外部サッシ300万円を4月に入れると累計比率は1月末 13.7%,2月末 34.0%,3月末 54.2%,4月末 68.5%,5月末 91.5%,6月末 100%となり,予定出来高曲線の折れ点と合う(3月や5月に入れると曲線と合わない)。
- 3. 2月末までの実績出来高:1月 50+350+300+50=750万円,2月 70+200+150+650+100=1,170万円。累計 750+1,170=1,920万円。
- 4. 2月末の予定出来高の累計は 820+1,220=2,040万円。差は 2,040-1,920=120万円(実績が予定より少ない)。総工事金額に対する比率は 120÷6,000×100=2.0%。
- 5. 実績出来高:3月 150+350+80+550+100=1,230万円,4月 20+70+50+300+80+50=570万円。出来高表に記載のない外部サッシ工事300万円は工程どおり4月に完了しているので4月の実績に加える。4月末の累計は 750+1,170+1,230+570+300=4,020万円,比率は 4,020÷6,000×100=67.0%。
同じ論点の過去問
令和2年度の前後の問題
出典:一般財団法人 建設業振興基金が実施した2級建築施工管理技士 第二次検定 令和2年度(2020年11月8日(日)実施) 問題3。問題文は本試験の問題にもとづいています。解答・解説・論点の整理は資格試験対策.netの独自コンテンツです。最終更新 。この問題の誤りを報告する
