令和4年度 問題3論点:工程管理重要度 B未着手

鉄骨造2階建て店舗兼商品倉庫の工程表と出来高表(作業名・出来高の比率・完了時期の修正)

これは2級建築施工管理技士 第二次検定 令和4年度(2022年11月13日(日)実施) 問題3の問題です。論点は「工程管理」(重要度B・解答の形は穴埋め)。採点すると、解き方 5 手順・引っかけの指摘が読めます。

鉄骨造2階建て店舗兼商品倉庫建物の新築工事について,工事概要を確認のうえ,工程表及び出来高表に関し,次の1.から3.の問いに答えなさい。

工程表は,予定出来高曲線を破線で表示している。また,出来高表は,4月末時点のものを示しており,実績出来高の累計金額は記載していない。

なお,各作業は一般的な手順に従って施工されるものとする。

〔工事概要〕

用途:店舗及び事務所(1階),商品倉庫(2階)

構造・規模:鉄骨造 地上2階,延べ面積350m²

鉄骨耐火被覆は,耐火材巻付け工法,外周部は合成工法

外部仕上げ:外壁は,ALCパネル張り,防水形複層塗材仕上げ

屋根は,折板葺屋根

内部仕上げ:店舗,事務所 床は,コンクリート金ごて仕上げ,ビニル床シート張り

壁は,軽量鉄骨下地,せっこうボード張り,塗装仕上げ

天井は,軽量鉄骨下地,化粧せっこうボード張り

商品倉庫 床は,コンクリート金ごて仕上げ,無機質系塗床材塗り

壁は,軽量鉄骨下地,せっこうボード張り,素地のまま

天井は,折板葺屋根裏打材表し

その他:荷物用油圧エレベーター設置

内部建具は化粧扉

1. 工程表の鉄筋コンクリート工事のⒶ,塗装工事のⒷに該当する作業名を記入しなさい。

2. 出来高表から,1月末までの実績出来高の累計金額を求め,総工事金額に対する比率をパーセントで記入しなさい。

3. 工程表は工事計画時に作成していたものであるが,工程上,完了時期が不適当な作業があり,出来高表についても誤った月次にその予定金額と実績金額が記載されたままとなっている。これらに関して,次の①から③について答えなさい。

① 工程上,完了時期が不適当な作業名を記入しなさい。

② ①の作業の適当な完了時期を記入しなさい。ただし,作業完了時期は月次と旬日で記入し,旬日は,上旬,中旬,下旬とする。

③ 作業の適当な完了時期に合わせて出来高表の誤りを修正したうえで,3月末までの実績出来高の累計金額を記入しなさい。

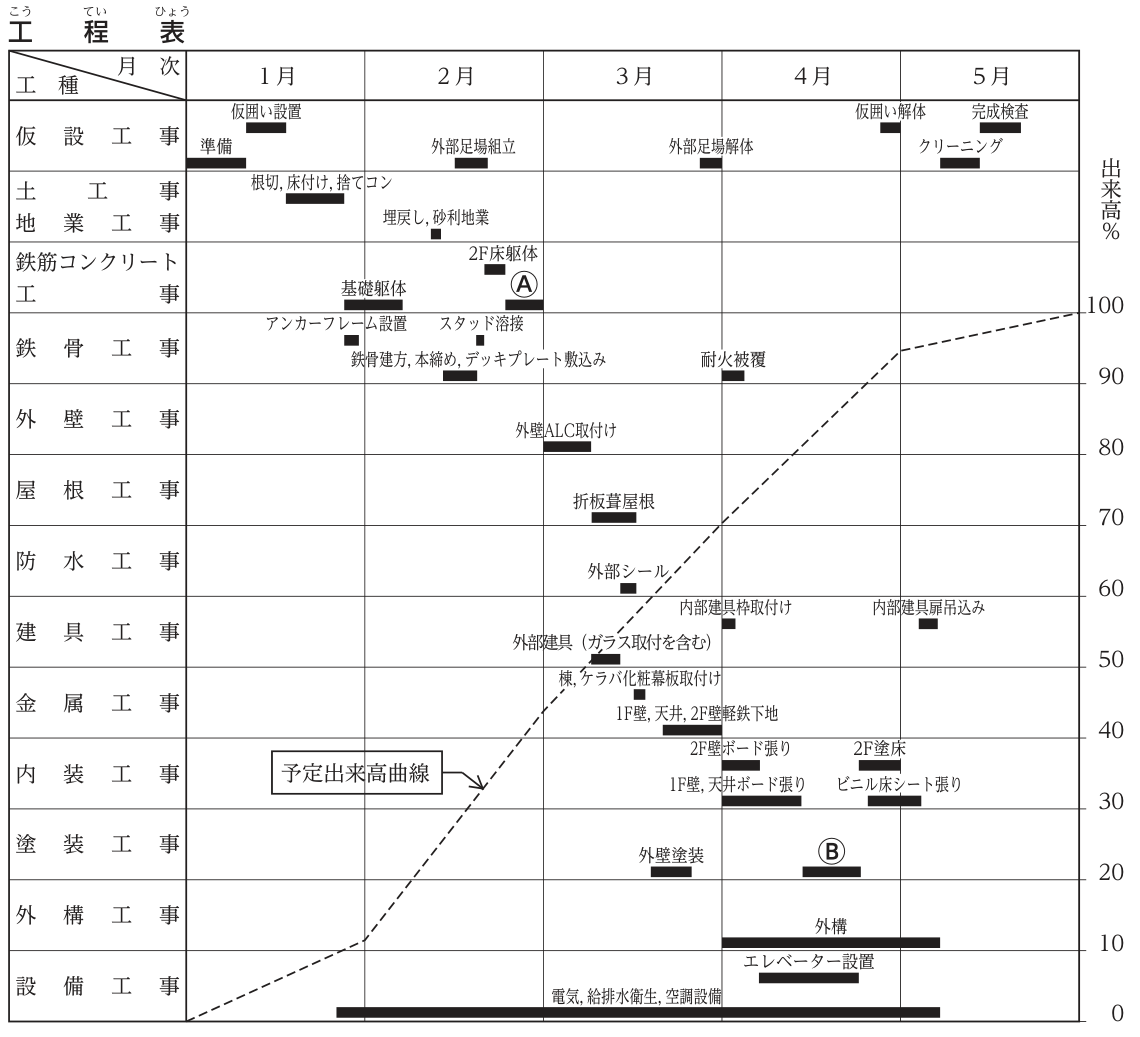

工程表(バーチャート)。横軸は1月~5月の月次(各月を上旬・中旬・下旬に読む),右の縦軸は出来高(0~100%)。仮設工事:準備(1月上旬),仮囲い設置(1月中旬),外部足場組立(2月中旬),外部足場解体(3月下旬),仮囲い解体(4月下旬),クリーニング(5月上旬~中旬),完成検査(5月中旬)。土工事・地業工事:根切,床付け,捨てコン(1月中旬~下旬),埋戻し,砂利地業(2月中旬の短期間)。鉄筋コンクリート工事:基礎躯体(1月下旬~2月上旬),2F床躯体(2月下旬の初め),Ⓐ(2月下旬,2F床躯体の後)。鉄骨工事:アンカーフレーム設置(1月下旬),鉄骨建方,本締め,デッキプレート敷込み(2月中旬),スタッド溶接(2月中旬の終わり),耐火被覆(4月上旬)。外壁工事:外壁ALC取付け(3月上旬)。屋根工事:折板葺屋根(3月上旬の終わり~中旬)。防水工事:外部シール(3月中旬)。建具工事:外部建具(ガラス取付を含む)(3月上旬の終わり~中旬),内部建具枠取付け(4月上旬),内部建具扉吊込み(5月上旬)。金属工事:棟,ケラバ化粧幕板取付け(3月中旬),1F壁,天井,2F壁軽鉄下地(3月下旬)。内装工事:2F壁ボード張り(4月上旬),1F壁,天井ボード張り(4月上旬~中旬),2F塗床(4月下旬),ビニル床シート張り(4月下旬~5月上旬)。塗装工事:外壁塗装(3月中旬の終わり~下旬),Ⓑ(4月中旬~下旬)。外構工事:外構(4月上旬~5月上旬)。設備工事:エレベーター設置(4月上旬の終わり~下旬),電気,給排水衛生,空調設備(1月下旬~5月上旬)。予定出来高曲線(破線)は,1月初めの0%から1月末約11%,2月末約43%,3月末約70%,4月末約95%,5月末100%を結ぶ。
出来高表(単位 万円)
工種工事金額予定・実績1月2月3月4月5月
仮設工事600予定602702103030
実績6027021030
土工事・地業工事500予定320180
実績390110
鉄筋コンクリート工事750予定150600
実績190560
鉄骨工事900予定5079060
実績5079060
外壁工事450予定450
実績450
屋根工事250予定250
実績250
防水工事50予定50
実績50
建具工事550予定37014040
実績370140
金属工事150予定150
実績12030
内装工事300予定23070
実績230
塗装工事100予定5050
実績5050
外構工事500予定400100
実績400
設備工事900予定90909058050
実績909090580
総工事金額6,000予定6701,9301,6201,490290
実績

解答欄

%
月
万円

語句や数値を入力して「採点する」を押してください。主な言い換えは正解にしていますが、判定が合わないときは正解と見比べてください。

正解

1. Ⓐの作業名1F床躯体(1階床躯体・1F床コンクリート・1階床コンクリート・1F土間コンクリート・1階土間コンクリート・土間コンクリート も正解)
1. Ⓑの作業名1F壁塗装(1階壁塗装・1F内壁塗装・1階内壁塗装・店舗・事務所壁塗装・内壁塗装・内部壁塗装 も正解)
2. 1月末までの実績出来高の累計金額の総工事金額に対する比率13 %
3. ① 完了時期が不適当な作業名耐火被覆(鉄骨耐火被覆・耐火被覆工事 も正解)
3. ② ①の作業の適当な完了時期(月次)3 月
3. ② ①の作業の適当な完了時期(旬日)中旬
3. ③ 3月末までの実績出来高の累計金額4,250 万円

解き方

  1. 1. Ⓐ:鉄骨造の1階の床は,基礎躯体・鉄骨建方の後に土間コンクリートとして打ち込むのが一般的な手順である。工程表では2F床躯体(デッキプレート敷込み・スタッド溶接の後)に続く2月下旬にⒶがあり,屋根は折板葺でR階の床躯体はないので,Ⓐは1F床躯体(1階土間コンクリート)である。1階の床はコンクリート金ごて仕上げの上にビニル床シート張りとなる。
  2. 1. Ⓑ:塗装仕上げとなるのは店舗・事務所(1階)の壁で,商品倉庫(2階)の壁はせっこうボード張り素地のまま,天井は化粧せっこうボード張りで塗装しない。4月中旬~下旬のⒷは,1F壁,天井ボード張り(4月上旬~中旬)の後,ビニル床シート張り(4月下旬~)の前に入るので,1F壁塗装である。
  3. 2. 1月の実績は,仮設工事60+土工事・地業工事390+鉄筋コンクリート工事190+鉄骨工事50+設備工事90=780万円。780÷6,000×100=13%。
  4. 3. ① 耐火被覆(耐火材巻付け工法)は鉄骨に直接巻き付けるので,壁・天井の軽量鉄骨下地を組む前に終えなければならない。工程表では1F壁,天井,2F壁軽鉄下地が3月下旬に始まるのに,耐火被覆が4月上旬に予定されており,完了時期が不適当である。② 外周部の合成工法は外壁ALCパネル(3月上旬)の取付け後に施工するので,耐火被覆はALC取付け後から軽鉄下地の着手前までの3月中旬に完了させる。
  5. 3. ③ 出来高表の鉄骨工事の4月の60万円(予定・実績とも)は耐火被覆の分で,3月に移す。3月の実績は,仮設210+外壁450+屋根250+防水50+建具370+金属120+塗装50+設備90=1,590万円に鉄骨60万円を加えて1,650万円。1月780万円+2月(仮設270+土工事・地業110+鉄筋コンクリート560+鉄骨790+設備90=1,820万円)+3月1,650万円=4,250万円となる。
引っかけ:Ⓑを2階の壁の塗装とすると誤り(商品倉庫の壁は素地のまま)。3.③は鉄骨工事の60万円を3月に移すことを忘れると4,190万円になる。金属工事の3月の予定150万円・実績120万円の差は実績の遅れで,月次の誤りではない。
