工程表と出来高表(鉄骨造3階建て事務所ビル)
これは2級建築施工管理技士 第二次検定 令和元年度(2019年11月10日(日)実施) 問題3の問題です。論点は「工程管理」(重要度B・解答の形は穴埋め)。採点すると、解き方 5 手順・引っかけの指摘が読めます。
鉄骨造3階建て事務所ビルの建設工事における右の工程表と出来高表に関し,次の1.から4.の問いに答えなさい。

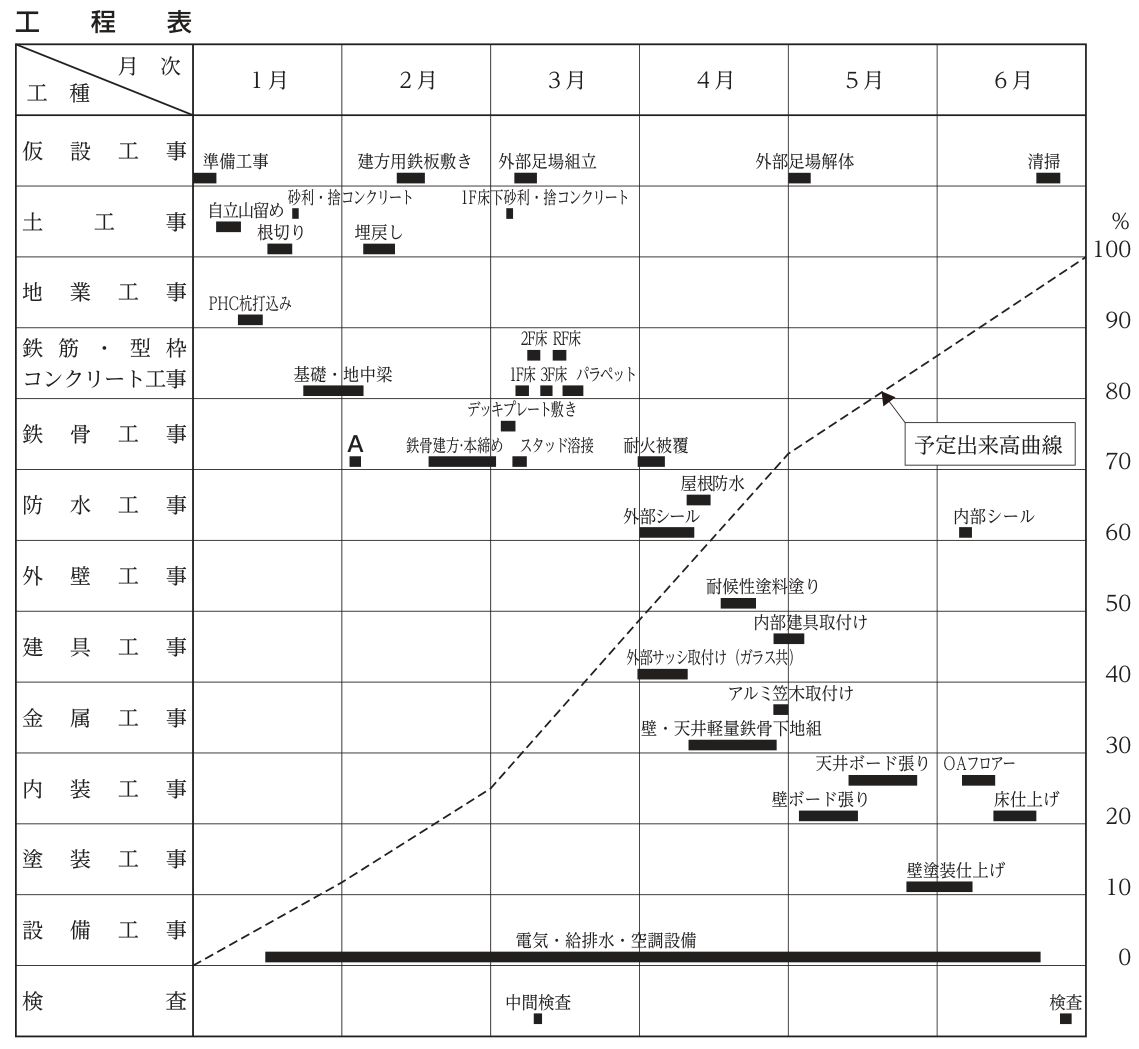

工程表は,工事着手時点のものであり,予定出来高曲線を破線で表示している。
また,出来高表は,4月末時点のものを示している。
ただし,工程表には,外壁工事における押出成形セメント板取付けの工程は未記入であり,出来高表には,総工事金額の月別出来高及び押出成形セメント板の出来高は記載していない。
〔工事概要〕
用途:事務所
構造・規模:鉄骨造 地上3階建て 延べ面積470m²
地業:既製コンクリート杭
山留め:自立山留め
鉄骨工事:建方は,移動式クレーンで行う。耐火被覆は,耐火材巻付け工法,外周部は合成工法
仕上げ:屋根は,アスファルト露出断熱防水
外壁は,押出成形セメント板(ECP)張り,耐候性塗料塗り
内装は,壁,天井は軽量鉄骨下地せっこうボード張り
床はOAフロアー,タイルカーペット仕上げ
1. 工程表の鉄骨工事のAに該当する作業名を記入しなさい。
2. 外壁工事の押出成形セメント板取付け終了日を月次と旬日で定めて記入しなさい。ただし,解答の旬日は,上旬,中旬,下旬とする。
3. 出来高表から,2月末までの完成出来高の累計を金額で記入しなさい。
4. 出来高表から,総工事金額に対する4月末までの完成出来高の累計をパーセントで記入しなさい。

| 工種 | 工事金額 | 予定/実績 | 1月 | 2月 | 3月 | 4月 | 5月 | 6月 |
|---|---|---|---|---|---|---|---|---|
| 仮設工事 | 750 | 予定 | 50 | 200 | 200 | 50 | 150 | 100 |
| 実績 | 50 | 200 | 200 | 50 | ||||
| 土工事 | 600 | 予定 | 400 | 120 | 80 | |||
| 実績 | 400 | 120 | 80 | |||||
| 地業工事 | 200 | 予定 | 200 | |||||
| 実績 | 200 | |||||||
| 鉄筋・型枠コンクリート工事 | 900 | 予定 | 200 | 300 | 400 | |||
| 実績 | 200 | 350 | 350 | |||||
| 鉄骨工事 | 950 | 予定 | 270 | 500 | 180 | |||
| 実績 | 280 | 490 | 180 | |||||
| 防水工事 | 200 | 予定 | 150 | 50 | ||||
| 実績 | 150 | |||||||
| 外壁工事 | 600 | 予定 | 100 | |||||
| 実績 | 100 | |||||||
| 建具工事 | 520 | 予定 | 420 | 100 | ||||
| 実績 | 400 | |||||||
| 金属工事 | 200 | 予定 | 200 | |||||
| 実績 | 200 | |||||||
| 内装工事 | 1,000 | 予定 | 350 | 650 | ||||
| 実績 | ||||||||
| 塗装工事 | 180 | 予定 | 120 | 60 | ||||
| 実績 | ||||||||
| 設備工事 | 1,400 | 予定 | 50 | 100 | 100 | 650 | 300 | 200 |
| 実績 | 50 | 100 | 100 | 500 | ||||
| 総工事金額 | 7,500 | 予定 | ||||||
| 実績 |
解答欄
正解
| 1. 鉄骨工事のAに該当する作業名 | アンカーボルト設置(アンカーボルト据付け・アンカーボルト埋込み・アンカーボルト埋め込み・アンカーボルトの設置・アンカーボルト据え付け・アンカーボルト設置・柱底均しモルタル・アンカーボルト も正解) |
|---|---|
| 2. 押出成形セメント板取付け終了日(月次) | 3 月 |
| 2. 押出成形セメント板取付け終了日(旬日) | 下旬 |
| 3. 2月末までの完成出来高の累計 | 1,950 万円 |
| 4. 総工事金額に対する4月末までの完成出来高の累計 | 70 % |
解き方
- 1. 鉄骨工事のAは,基礎・地中梁の工事の終わり(2月上旬)にあり,鉄骨建方(2月中旬~)より前の短い作業。鉄骨の柱脚を基礎に固定するアンカーボルトは,基礎のコンクリート打込み前に型板(テンプレート)で位置を合わせて設置する(標仕 7.10.3)ので,Aは「アンカーボルト設置」。
- 2. 押出成形セメント板は鉄骨建方・デッキプレート敷き・各階の床コンクリート(3月中旬まで)の後に取り付け,外部シール・外部サッシ取付け(4月上旬開始)の前に終える必要がある。出来高からも確かめられる。予定の月別出来高(押出成形セメント板を除く):1月900,2月990,3月1,280,4月1,750,5月1,020,6月1,060(万円)。累計は900・1,890・3,170・4,920・5,940・7,000で,6月末でも7,000万円=総工事金額7,500万円より押出成形セメント板の500万円少ない。
- 予定出来高曲線を図で読むと,2月末 約25%(1,890万円÷7,500万円=25.2%),3月末 約49%,4月末 約72%。押出成形セメント板の500万円(外壁工事600万円-耐候性塗料塗り分100万円)を3月に入れると,3月末の累計は3,170+500=3,670万円(48.9%),4月末は4,920+500=5,420万円(72.3%)で図と合う(3月に入れないと3月末は3,170万円=42.3%で図と合わない)。よって押出成形セメント板取付けは3月中に終わる計画で,パラペットの後,4月上旬の外部シールの前に終わる「3月下旬」。
- 3. 2月末までの実績の累計:1月50+400+200+200+50=900万円,2月200+120+350+280+100=1,050万円,計1,950万円(2月には押出成形セメント板の出来高は無い)。
- 4. 4月末までの実績の累計:仮設500+土600+地業200+鉄筋・型枠コンクリート900+鉄骨950+防水150+外壁100+建具400+金属200+設備750=4,750万円。4月末には押出成形セメント板(3月下旬に完了)の500万円も完成しているので加えて5,250万円。5,250÷7,500×100=70%。
