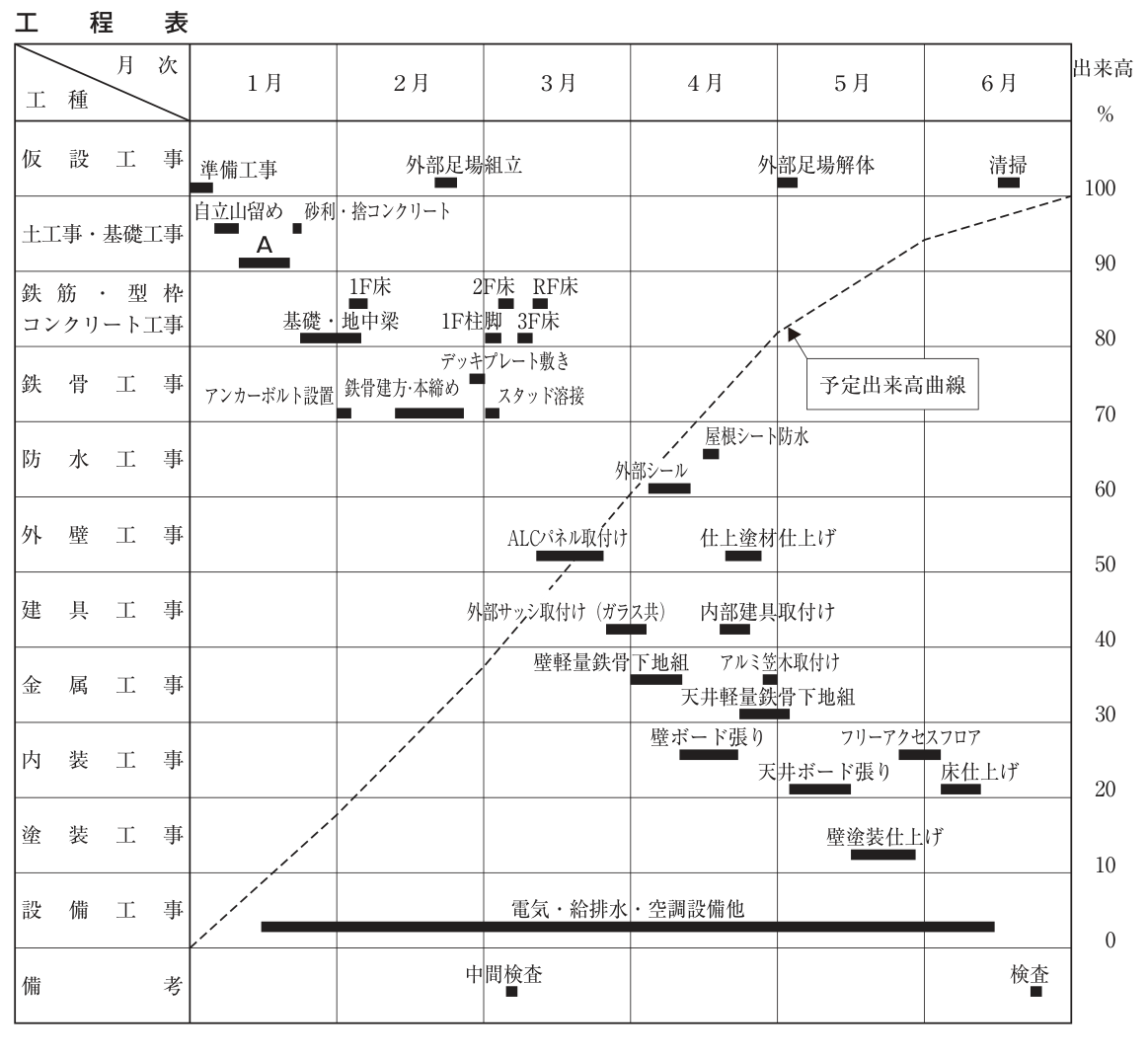

鉄骨造3階建て事務所ビルの工程表と出来高表(作業名・耐火被覆の開始日・完成出来高の累計)
これは2級建築施工管理技士 第二次検定 平成30年度(2018年11月11日(日)実施) 問題3の問題です。論点は「工程管理」(重要度B・解答の形は穴埋め)。採点すると、解き方 4 手順・引っかけの指摘が読めます。
鉄骨造3階建て事務所ビルの建設工事における右の工程表と出来高表に関し,次の1.から3.の問いに答えなさい。
工程表は工事着手時点のものであり,予定出来高曲線を破線で表示している。
また,出来高表は,4月末時点のものを示している。
ただし,鉄骨工事における耐火被覆の工程は未記入であり,総工事金額の月別出来高及びスタッド溶接と耐火被覆の出来高は記載していない。
〔工事概要〕
用途:事務所
構造・規模:鉄骨造 地上3階建て 延べ面積450m²
基礎:直接基礎
山留め:自立山留め
鉄骨工事:建方は,移動式クレーンにて行う。耐火被覆は,耐火材巻付け工法,外周部は合成工法
仕上げ:屋根は,合成高分子系ルーフィングシート防水
外壁は,ALCパネル張り,仕上塗材仕上げ
内装は,壁,天井は軽量鉄骨下地せっこうボード張り
床はフリーアクセスフロア,タイルカーペット仕上げ
1. 工程表の土工事・基礎工事のAに該当する作業名を記述しなさい。
2. 耐火被覆作業の開始日を月次と旬日で定めて記入しなさい。ただし,解答の旬日は,上旬,中旬,下旬とする。
3. 出来高表から,総工事金額に対する4月末までの完成出来高の累計をパーセントで記入しなさい。

出来高表(単位 万円)
| 工種 | 工事金額 | 予定/実績 | 1月 | 2月 | 3月 | 4月 | 5月 | 6月 |
|---|---|---|---|---|---|---|---|---|
| 仮設工事 | 400 | 予定 | 50 | 100 | 50 | 50 | 100 | 50 |
| 実績 | 50 | 100 | 50 | 50 | ||||
| 土工事・基礎工事 | 550 | 予定 | 550 | |||||
| 実績 | 550 | |||||||
| 鉄筋・型枠・コンクリート工事 | 800 | 予定 | 400 | 150 | 250 | |||
| 実績 | 400 | 100 | 300 | |||||
| 鉄骨工事 | 1,100 | 予定 | 900 | |||||
| 実績 | 900 | |||||||
| 防水工事 | 100 | 予定 | 100 | |||||
| 実績 | 100 | |||||||
| 外壁工事 | 600 | 予定 | 550 | 50 | ||||
| 実績 | 550 | 50 | ||||||
| 建具工事 | 500 | 予定 | 200 | 300 | ||||
| 実績 | 200 | 300 | ||||||
| 金属工事 | 200 | 予定 | 200 | |||||
| 実績 | 200 | |||||||
| 内装工事 | 650 | 予定 | 200 | 250 | 200 | |||
| 実績 | 200 | |||||||
| 塗装工事 | 100 | 予定 | 100 | |||||
| 実績 | ||||||||
| 設備工事 | 1,000 | 予定 | 50 | 50 | 150 | 350 | 300 | 100 |
| 実績 | 50 | 50 | 150 | 250 | ||||
| 総工事金額 | 6,000 | 予定 | ||||||
| 実績 |
解答欄
正解
| 1. Aに該当する作業名 | 根切り(根切・根切り工事・根切り(床付け) も正解) |
|---|---|
| 2. 耐火被覆作業の開始日(月次) | 3 月 |
| 2. 耐火被覆作業の開始日(旬日) | 下旬 |
| 3. 4月末までの完成出来高の累計 | 80 % |
解き方
- 1. 土工事・基礎工事は「自立山留め(1月上旬)→ A(1月中旬~下旬)→ 砂利・捨コンクリート(1月下旬)」の順。山留め壁をつくった後,砂利地業・捨コンクリートの前に行うのは地盤を掘削する根切り(床付けを含む)である。
- 2. 耐火被覆(巻付け工法,外周部は合成工法)は,①スタッド溶接(3月上旬)と各階の床コンクリート(2F床・3F床・RF床,3月上旬~中旬)が終わって,打込みや溶接で被覆を傷めない状態になってから行い,②外周部の合成工法は外壁のALCパネルを耐火被覆の一部として用いるので,ALCパネル取付け(3月中旬~下旬)が進んでから施工し,③壁軽量鉄骨下地組(4月上旬)より前に終える必要がある。したがって開始は3月下旬。
- 出来高表との整合:鉄骨工事は工事金額1,100万円に対し記載は2月の900万円だけで,残り200万円がスタッド溶接と耐火被覆の分。予定出来高曲線は4月末で約82%を示し,予定の累計 1,050+1,200+(1,200+200)+1,250=4,900万円(81.7%)と合うので,200万円は3月の予定に入る(耐火被覆が3月中に終わる工程であることとも一致する)。
- 3. 4月末までの実績:仮設 50+100+50+50=250,土工事・基礎工事 550,鉄筋・型枠・コンクリート 400+100+300=800,鉄骨 900+200(スタッド溶接・耐火被覆は3月に完了済み)=1,100,防水 100,外壁 550+50=600,建具 200+300=500,金属 200,内装 200,塗装 0,設備 50+50+150+250=500。合計 4,800万円。4,800÷6,000×100=80%。
引っかけ:3.でスタッド溶接と耐火被覆の200万円を加え忘れると4,600÷6,000=76.7%になる。耐火被覆は工程上3月中に完了しているので,鉄骨工事は工事金額の1,100万円がすべて完成している。2.はALCパネル(合成工法)と床コンクリートの後,内装の軽量鉄骨下地の前に置く。
同じ論点の過去問
令和7年度 問題3鉄骨造3階建事務所ビルの工程表と出来高表
令和6年度 問題3鉄骨構造3階建て複合ビルの工程表と出来高表
令和5年度 問題3工程表と出来高表(鉄骨造3階建て事務所ビル)
令和4年度 問題3鉄骨造2階建て店舗兼商品倉庫の工程表と出来高表(作業名・出来高の比率・完了時期の修正)
令和3年度 問題3鉄骨造3階建て複合ビルの工程表と出来高表(作業名・耐火被覆工事完了日・出来高)
論点ページ:工程管理の要点この論点の出題実績とよくある間違い
→平成30年度の前後の問題
出典:一般財団法人 建設業振興基金が実施した2級建築施工管理技士 第二次検定 平成30年度(2018年11月11日(日)実施) 問題3。問題文は本試験の問題にもとづいています。解答・解説・論点の整理は資格試験対策.netの独自コンテンツです。最終更新 。この問題の誤りを報告する
