バーチャート工程表の短所
これは2級管工事施工管理技士 第二次検定 平成29年度(2017年11月19日(日)実施) 問題4 設問5の問題です。論点は「工程管理」(重要度A・解答の形は記述・穴埋め)。採点すると、解き方 2 手順・引っかけの指摘が読めます。
バーチャート工程表の短所を記入しなさい。

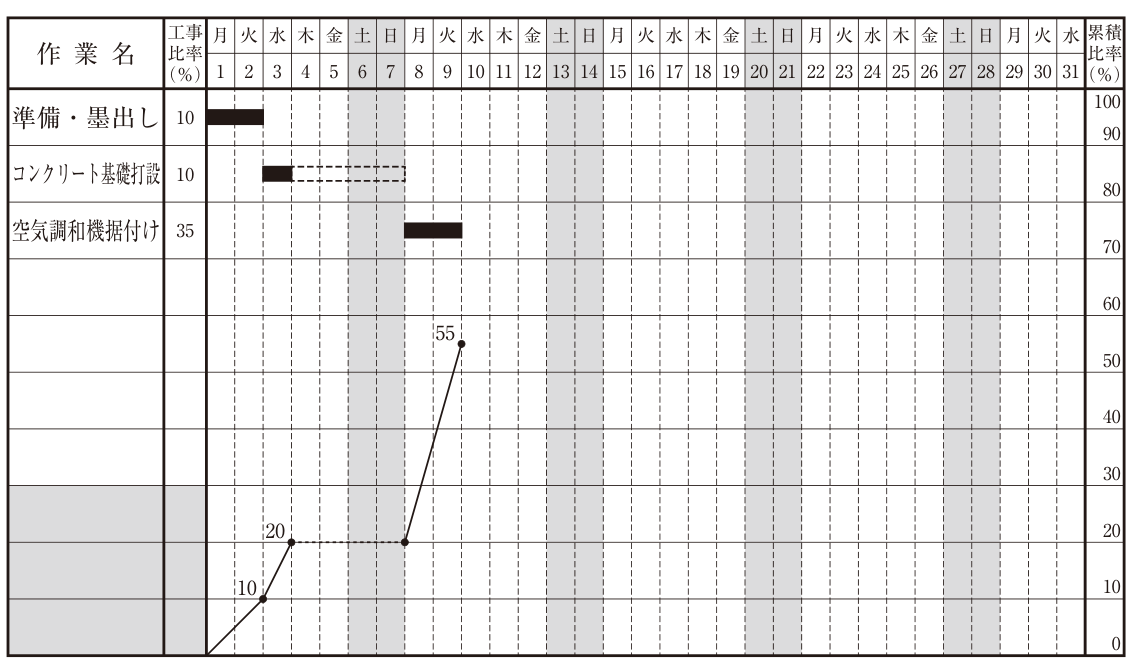

【問題4】ある建築物にユニット形空気調和機を設置する空気調和設備工事の作業名、作業日数、工事比率は、以下のとおりである。次の設問1〜設問5の答えを解答欄に記入しなさい。
〔施工条件〕
① 並行作業はしないものとする。
② 工事は最速で完了させるものとする。
③ コンクリート基礎打設後4日は、養生のためすべての作業に着手できない。
④ 土曜日・日曜日は現場の休日とする。ただし、養生は土曜日・日曜日を使用できるものとする。
〔空気調和設備工事の作業〕
| 作業名 | 作業日数 | 工事比率 |
|---|---|---|
| 準備・墨出し | 2日 | 10% |
| 空気調和機据付け | 2日 | 35% |
| コンクリート基礎打設 | 1日 | 10% |
| 水圧試験 | 2日 | 5% |
| 冷温水配管(空調機廻り) | 4日 | 20% |
| 保温 | 3日 | 15% |
| 試運転調整 | 1日 | 5% |

解答欄
正解
設問5 バーチャート工程表の短所 模範解答
作業相互の関連が分かりにくく、ある作業の遅れが工期全体にどう影響するかや、重点管理すべき作業がつかみにくい。
54 字別解
作業の前後関係が表されないので、どの作業が工期を決めているか(クリティカルな作業)が分からない。
多くの作業が関連する大規模な工事では作業間の関係が分かりにくく、工程の変更や遅れの影響を検討しにくい。
要点(書けていたものにチェック)
要点の 6 割以上で「正解」扱いにします。
模範解答・別解は当サイトが作成したものです(主催者は記述式の解答を公表していません)。
解き方
- バーチャート工程表は、縦軸に作業名、横軸に日付をとり、各作業の開始日から終了日までを横線(バー)で表す工程表である。作業の開始日・終了日・所要日数が一目で分かり、作成も修正も容易なのが長所である。
- 短所は、作業と作業のつながり(どの作業が終わらないと次の作業に着手できないか)が表に現れないことである。そのため、ある作業が遅れたときに工期全体がどれだけ遅れるか、どの作業を重点的に管理すべきか(クリティカルパス上の作業)がつかみにくい。作業の多い工事の工程管理にはネットワーク工程表が向いている。
引っかけ:「作成が難しい」「所要日数が分からない」はバーチャートの短所ではない(どちらもネットワーク工程表と比べた長所の側)。
同じ論点の過去問
令和7年度 問題2バーチャート工程表(全体工期・累積比率・増員による工期短縮・作業順序の入替え)
令和6年度 問題2バーチャート工程表(全体工期・累積比率・工期短縮・開始の遅れ)
令和5年度 問題4バーチャート工程表(工期・累積出来高・並行作業による工期短縮)
令和4年度 問題4バーチャート工程表と累積出来高(工期・工事開始後18日の累積出来高・工期短縮・累積出来高曲線の別名)
令和3年度 問題4 設問1(1)(2)・設問2バーチャート工程表と累積出来高曲線(工期・出来高70%を超える日・並行作業による工期短縮)
論点ページ:工程管理の要点この論点の出題実績とよくある間違い
→平成29年度の前後の問題
出典:一般財団法人 全国建設研修センターが実施した2級管工事施工管理技士 第二次検定 平成29年度(2017年11月19日(日)実施) 問題4 設問5。問題文は本試験の問題にもとづいています。解答・解説・論点の整理は資格試験対策.netの独自コンテンツです。最終更新 。この問題の誤りを報告する
