ネットワーク工程表(短縮する必要がある作業内容を特定する方法)
これは1級管工事施工管理技士 第二次検定 令和3年度(2021年12月5日(日)実施) 問題4 設問3の問題です。論点は「工程管理」(重要度A・解答の形は記述・穴埋め)。採点すると、解き方 3 手順・引っかけの指摘が読めます。

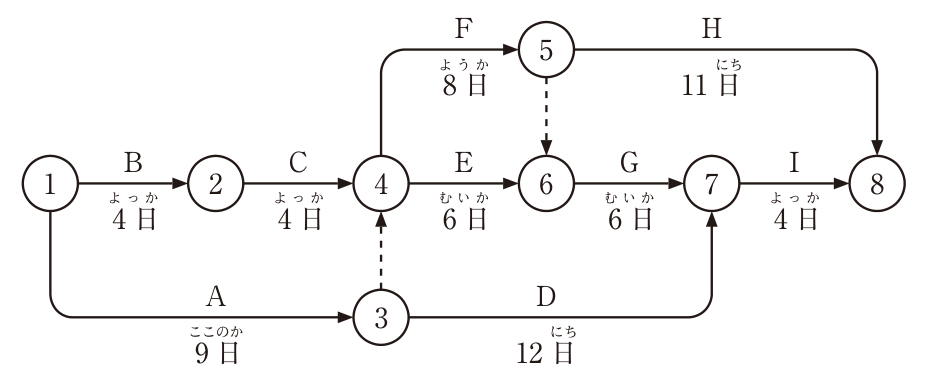

下図に示すネットワーク工程表において、設問3の答えを解答欄に記述しなさい。
【問題4】下図に示すネットワーク工程表において、設問1〜設問5の答えを解答欄に記述しなさい。
ただし、図中のイベント間のA〜Iは作業内容、日数は作業日数を表す。
〔設問2〕工事着手から3日後に工程を再検討したところ、作業内容Bの完了が4日遅れることが判明した。その他の作業内容(A、C〜I)は予定どおりの作業日数で進行するものとして、作業内容Bの完了が4日遅れる場合の所要工期を答えなさい。
〔設問3〕作業内容Bの完了が4日遅れる場合の工程の再検討において、当初の工期で完成させるために、作業日数を短縮する必要がある作業内容を作業内容(A〜I)から特定する方法を簡潔に記述しなさい。

解答欄
正解
Bの遅れを入れて各経路の所要日数を求め、当初工期の28日を超える経路をすべて選び、その経路上の未着手の作業を短縮の対象とする。
63 字Bの遅れを入れた最早開始時刻と、工期28日とした最遅完了時刻から各作業のトータルフロートを求め、負になる未着手の作業を短縮の対象とする。
遅延後に28日を超える経路(B・C・F・Hは31日、B・C・F・G・Iは30日)を洗い出し、それらに含まれる未着手の作業から短縮する作業を選ぶ。
模範解答・別解は当サイトが作成したものです(主催者は記述式の解答を公表していません)。
解き方
- 当初の最早時刻(日):①=0、②=B4=4、③=A9=9、④=max(②+C4, ③+0)=max(8, 9)=9、⑤=④+F8=17、⑥=max(④+E6, ⑤+0)=max(15, 17)=17、⑦=max(⑥+G6, ③+D12)=max(23, 21)=23、⑧=max(⑤+H11, ⑦+I4)=max(28, 27)=28。
- 設問2:作業Bの完了が4日遅れると、Bの完了は8日目になる。②=8、③=9、④=max(8+4, 9)=12、⑤=12+8=20、⑥=max(12+6, 20)=20、⑦=max(20+6, 9+12)=26、⑧=max(20+11, 26+4)=31。所要工期は31日(3日の遅れ)。
- 設問3:遅延後の各経路の日数は、B→C→F→H 8+4+8+11=31日、B→C→F⇢G→I 8+4+8+6+4=30日、B→C→E→G→I 28日、A⇢F→H 28日、A⇢F⇢G→I 27日、A⇢E→G→I 25日、A→D→I 25日。当初の工期28日を超えるのは、31日の経路(3日短縮が必要)と30日の経路(2日短縮が必要)である。これらの経路上の作業のうち、3日後の時点で施工中のA・Bを除いたものが短縮の対象になる。
同じ論点の過去問
令和3年度の前後の問題
出典:一般財団法人 全国建設研修センターが実施した1級管工事施工管理技士 第二次検定 令和3年度(2021年12月5日(日)実施) 問題4 設問3。問題文は本試験の問題にもとづいています。解答・解説・論点の整理は資格試験対策.netの独自コンテンツです。最終更新 。この問題の誤りを報告する
