令和2年度 問題B No.4論点:工程管理重要度 B配点 1点未着手

ネットワーク工程表(フロートと結合点時刻)

これは1級管工事施工管理技士 第一次検定 令和2年度(2020年9月13日(日)実施) 問題B No.4の問題です。論点は「工程管理」(重要度B・解答の形は四肢択一)。採点すると、解き方 4 手順・選択肢 4 つそれぞれの解説・引っかけの指摘が読めます。

下図に示すネットワーク工程表に関する記述のうち、適当でないものはどれか。

ただし、図中のイベント間のA〜Jは作業内容、日数は作業日数を表す。

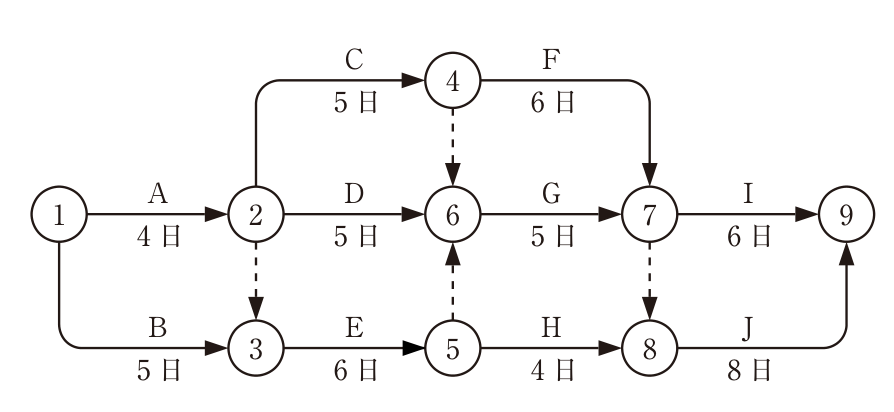

イベント①〜⑨のネットワーク工程表。作業A(4日)は①→②、作業B(5日)は①→③、作業C(5日)は②→④、作業D(5日)は②→⑥、作業E(6日)は③→⑤、作業F(6日)は④→⑦、作業G(5日)は⑥→⑦、作業H(4日)は⑤→⑧、作業I(6日)は⑦→⑨、作業J(8日)は⑧→⑨。ダミー(破線の矢印)は②→③、④→⑥、⑤→⑥、⑦→⑧の4本。

解答欄

選択肢を 1 つ選んで「採点する」を押してください。

正解

正解:(1) 作業Gのトータルフロートは、作業Jよりも1日多い。

解き方

  1. 各イベントの最早開始時刻は、①0、②4、③5(作業Bの5とダミー②→③の4の大きいほう)、④9、⑤11、⑥11(作業Dの9、ダミー④→⑥の9、ダミー⑤→⑥の11の最大)、⑦16(作業Fの15と作業Gの16の大きいほう)、⑧16(作業Hの15とダミー⑦→⑧の16の大きいほう)、⑨24(作業Iの22と作業Jの24の大きいほう)である。全体工期は24日である。
  2. 最遅完了時刻は、⑨24から逆にたどって⑧16、⑦16、⑥11、⑤11、④10、③5、②5、①0となる。クリティカルパスは①→③→⑤→⑥→⑦→⑧→⑨(B・E・G・J)である。
  3. 作業GのTFは⑦の最遅16 −(⑥の最早11 + 5)= 0日、作業JのTFは24 −(16 + 8)= 0日であり、どちらもクリティカルパス上にある。GのTFがJより1日多いという(1)が適当でない。
  4. 作業AのFFは②の最早4 −(0 + 4)= 0、作業CのFFは④の最早9 −(4 + 5)= 0である。イベント⑤は最早開始時刻・最遅完了時刻ともに11日、イベント⑦の最遅完了時刻は16日である。

選択肢ごとの解説

  1. (1)適当でない。作業G・作業JはともにTFが0日であり、差はない。
  2. (2)適当。作業AのFFは4 − (0 + 4) = 0、作業CのFFは9 − (4 + 5) = 0である。
  3. (3)適当。イベント⑤はクリティカルパス上にあり、最早開始時刻・最遅完了時刻ともに11日である。
  4. (4)適当。イベント⑦の最遅完了時刻は、⑨の24日から作業Iの6日を引いた18日と、ダミーを経た⑧の16日の小さいほうで16日である。
引っかけ:ダミーも経路の一部として最早開始時刻を計算する。ダミー⑤→⑥を見落とすとクリティカルパスを誤る。
