ネットワーク工程表(クリティカルパスとフロート)
これは1級管工事施工管理技士 第一次検定 令和元年度(2019年9月1日(日)実施) 問題B No.4の問題です。論点は「工程管理」(重要度B・解答の形は四肢択一)。採点すると、解き方 3 手順・選択肢 4 つそれぞれの解説・引っかけの指摘が読めます。
図に示すネットワーク工程表に関する記述のうち、適当でないものはどれか。

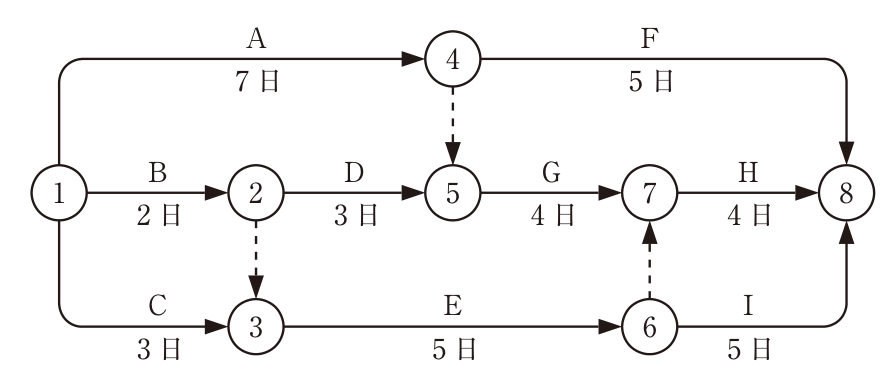

ただし、図中のイベント間のA〜Iは作業内容、日数は作業日数を表す。

解答欄
正解
正解:(3) 作業Dのフリーフロートは、3日である。
解き方
- 最早開始時刻は、②2日、③max(3, 2+0)=3日、④7日、⑤max(2+3, 7+0)=7日、⑥3+5=8日、⑦max(7+4, 8+0)=11日、⑧max(7+5, 11+4, 8+5)=15日である。所要日数は15日で、クリティカルパスは①→④⇢⑤→⑦→⑧(A→G→H、7+4+4=15日)である。
- 最遅完了時刻は、⑧15日、⑦11日、⑥min(15−5, 11−0)=10日、⑤7日、④min(15−5, 7−0)=7日、③10−5=5日、②min(7−3, 5−0)=4日である。
- 作業Dのフリーフロートは、⑤の最早開始時刻7日から②の最早開始時刻2日と作業日数3日を引いて、7−2−3=2日である。3日ではないので(3)が適当でない。
選択肢ごとの解説
- (1)適当。A→ダミー→G→Hの経路が最長で、所要日数は15日である。
- (2)適当。作業Cのトータルフロートは、③の最遅完了時刻5日−0−3日=2日である。
- (3)適当でない。作業Dのフリーフロートは、7−2−3=2日である。
- (4)適当。イベント④・⑤はクリティカルパス上にあり、最早開始時刻と最遅完了時刻はともに7日である。
引っかけ:フリーフロートは後続イベントの「最早」開始時刻から求め、トータルフロートは後続イベントの「最遅」完了時刻から求める。
同じ論点の過去問
令和8年度 問題B No.2ネットワーク工程表(クリティカルパスと余裕)
令和8年度 問題B No.23工程管理(ネットワーク・施工速度と費用)
令和7年度 問題B No.2ネットワーク工程表(クリティカルパス・フロート)
令和7年度 問題B No.23工程管理(フリーフロート・工期短縮)
令和6年度 問題B No.2ネットワーク工程表(クリティカルパスとフロート)
論点ページ:工程管理の要点この論点の出題実績とよくある間違い
→令和元年度の前後の問題
出典:一般財団法人 全国建設研修センターが実施した1級管工事施工管理技士 第一次検定 令和元年度(2019年9月1日(日)実施) 問題B No.4。問題文は本試験の問題にもとづいています。解答・解説・論点の整理は資格試験対策.netの独自コンテンツです。最終更新 。この問題の誤りを報告する
