ネットワーク式工程表(クリティカルパス・工期)
これは2級土木施工管理技士 第一次検定 令和6年度 前期(2024年6月2日(日)実施) No.62の問題です。論点は「工程管理」(重要度B・解答の形は四肢択一)。採点すると、解き方 3 手順・選択肢 4 つそれぞれの解説・引っかけの指摘が読めます。

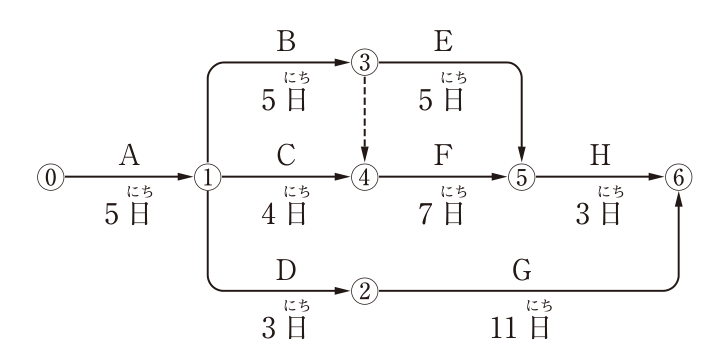

下図のネットワーク式工程表について記載している下記の文章中の[ ]の(イ)〜(ニ)に当てはまる語句の組合せとして,正しいものは次のうちどれか。
ただし,図中のイベント間のA〜Hは作業内容,数字は作業日数を表す。
[ (イ) ]及び[ (ロ) ]は,クリティカルパス上の作業である。
作業Hの最早開始時刻は,[ (ハ) ]である。
この工程全体の工期は,[ (ニ) ]である。

解答欄
正解
正解:(1) (イ) 作業B ― (ロ) 作業F ― (ハ) 17日 ― (ニ) 20日間
解き方
- 各結合点の最早開始時刻は、①=5日、②=5+3=8日、③=5+5=10日、④=max(5+4、10+0(ダミー))=10日、⑤=max(10+5、10+7)=17日、⑥=max(17+3、8+11)=20日となる。
- 最長経路は⓪→①→③→④→⑤→⑥(A→B→ダミー→F→H)で5+5+0+7+3=20日であり、作業Bと作業Fはクリティカルパス上にある。
- 作業Hの最早開始時刻は17日、工期は20日間であり、(1)が正しい。
選択肢ごとの解説
- (1)正しい。クリティカルパスはA→B→F→Hで、Hの最早開始時刻17日、工期20日間である。
- (2)誤り。A→D→Gの経路は19日で最長ではなく、D・Gはクリティカルパス上にない。
- (3)誤り。D・Gはクリティカルパス上になく、工期は19日間ではなく20日間である。
- (4)誤り。作業Hの最早開始時刻は、ダミーを経たFの完了で15日ではなく17日となる。
引っかけ:③→④のダミーを見落とすと、④の最早開始時刻を9日、作業Hの最早開始時刻を16日と誤る。
同じ論点の過去問
令和8年度 後期 No.61工程管理曲線(バナナ曲線)
令和8年度 後期 No.62ネットワーク式工程表(クリティカルパス・工期)
令和8年度 前期 No.61工程表の種類と特徴
令和8年度 前期 No.62ネットワーク式工程表
令和7年度 後期 No.61工程管理の考え方
論点ページ:工程管理の要点この論点の出題実績とよくある間違い
→令和6年度 前期の前後の問題
出典:一般財団法人 全国建設研修センターが実施した2級土木施工管理技士 第一次検定 令和6年度 前期(2024年6月2日(日)実施) No.62。問題文は本試験の問題にもとづいています。解答・解説・論点の整理は資格試験対策.netの独自コンテンツです。最終更新 。この問題の誤りを報告する
