ネットワーク式工程表(クリティカルパス・工期)
これは2級土木施工管理技士 第一次検定 令和8年度 後期(2026年10月25日(日)実施) No.62の問題です。論点は「工程管理」(重要度B・解答の形は四肢択一)。採点すると、解き方 3 手順・選択肢 4 つそれぞれの解説・引っかけの指摘が読めます。

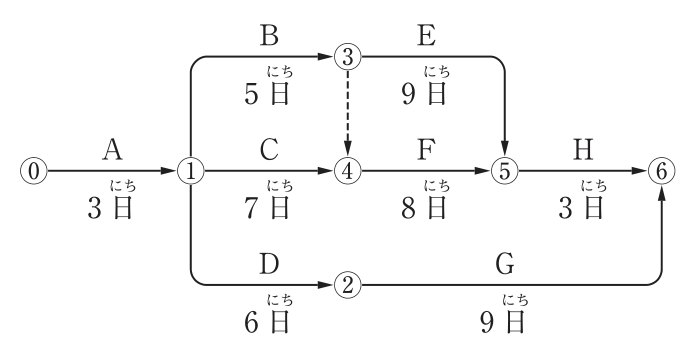

下図のネットワーク式工程表に関する文章中の[ ]の(イ)〜(ニ)に当てはまる語句の組合せとして,正しいものはどれか。
ただし,図中のイベント間のA〜Hは作業内容,数字は作業日数を表す。
[ (イ) ]及び[ (ロ) ]は,クリティカルパス上の作業である。
作業Fの最早開始時刻は,[ (ハ) ]である。
この工程全体の工期は,[ (ニ) ]である。

解答欄
正解
正解:(1) (イ) 作業C ― (ロ) 作業F ― (ハ) 10日 ― (ニ) 21日
解き方
- 各イベントの最早開始時刻を求める。①=3、③=3+5=8、②=3+6=9、④=max(3+7, 8+0)=10(③→④はダミー)、⑤=max(8+9, 10+8)=18、⑥=max(18+3, 9+9)=21。
- 工期は21日、作業Fの最早開始時刻は④の10日である。
- クリティカルパスは⓪→①→④→⑤→⑥(A→C→F→H、3+7+8+3=21日)で、作業CとFがクリティカルパス上にある。よって(1)が正しい。
選択肢ごとの解説
- (1)正しい。(イ)作業C、(ロ)作業F、(ハ)10日、(ニ)21日である。
- (2)誤り。作業Fの最早開始時刻は10日である(8日はダミー経由のA→Bの到着時刻)。
- (3)誤り。A→D→Gは18日でクリティカルパスではなく、工期は21日である。
- (4)誤り。作業D・Gはクリティカルパス上になく、Fの最早開始時刻は10日、工期は21日である。
引っかけ:④にはCとダミーの2本が入るので、大きいほう(C経由の10日)をとる。ダミー経由の8日を採ると誤る。
同じ論点の過去問
令和8年度 後期 No.61工程管理曲線(バナナ曲線)
令和8年度 前期 No.61工程表の種類と特徴
令和8年度 前期 No.62ネットワーク式工程表
令和7年度 後期 No.61工程管理の考え方
令和7年度 後期 No.62ネットワーク式工程表(クリティカルパス・工期)
論点ページ:工程管理の要点この論点の出題実績とよくある間違い
