ネットワーク式工程表
これは2級土木施工管理技士 第一次検定 令和8年度 前期(2026年6月7日(日)実施) No.62の問題です。論点は「工程管理」(重要度B・解答の形は四肢択一)。採点すると、解き方 3 手順・選択肢 4 つそれぞれの解説・引っかけの指摘が読めます。

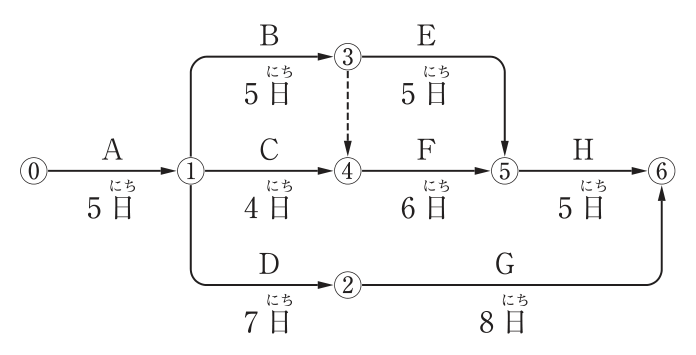

下図のネットワーク式工程表に関する文章中の[ ]の(イ)〜(ニ)に当てはまる語句の組合せとして,正しいものはどれか。
ただし,図中のイベント間のA〜Hは作業内容,数字は作業日数を表す。
[ (イ) ]及び[ (ロ) ]は,クリティカルパス上の作業である。
作業Hの最早開始時刻は,[ (ハ) ]である。
この工程全体の工期は,[ (ニ) ]である。

解答欄
正解
正解:(3) (イ) 作業B ― (ロ) 作業F ― (ハ) 16日 ― (ニ) 21日
解き方
- 各イベントの最早開始時刻を求める。①=5、③=5+5=10、②=5+7=12、④=max(5+4, 10+0)=10(③→④はダミー)、⑤=max(10+5, 10+6)=16、⑥=max(16+5, 12+8)=21。
- 工期は21日、作業Hの最早開始時刻は⑤の16日である。
- クリティカルパスは⓪→①→③→④→⑤→⑥(A→B→ダミー→F→H、5+5+0+6+5=21日)で、作業BとFがクリティカルパス上にある。よって(3)が正しい。
選択肢ごとの解説
- (1)誤り。(イ)(ロ)(ハ)は正しいが、工期は21日である。
- (2)誤り。A→D→Gは20日でクリティカルパスではなく、Hの最早開始時刻は16日である。
- (3)正しい。(イ)作業B、(ロ)作業F、(ハ)16日、(ニ)21日である。
- (4)誤り。作業D・Gはクリティカルパス上になく、Hの最早開始時刻は16日、工期は21日である。
引っかけ:ダミー(③→④)を見落とすと④を9日、⑤を15日と計算し、工期を20日と誤る。
同じ論点の過去問
令和8年度 後期 No.61工程管理曲線(バナナ曲線)
令和8年度 後期 No.62ネットワーク式工程表(クリティカルパス・工期)
令和8年度 前期 No.61工程表の種類と特徴
令和7年度 後期 No.61工程管理の考え方
令和7年度 後期 No.62ネットワーク式工程表(クリティカルパス・工期)
論点ページ:工程管理の要点この論点の出題実績とよくある間違い
→令和8年度 前期の前後の問題
出典:一般財団法人 全国建設研修センターが実施した2級土木施工管理技士 第一次検定 令和8年度 前期(2026年6月7日(日)実施) No.62。問題文は本試験の問題にもとづいています。解答・解説・論点の整理は資格試験対策.netの独自コンテンツです。最終更新 。この問題の誤りを報告する
