令和5年度 後期 No.57論点:工程管理重要度 B配点 1点未着手

ネットワーク式工程表の読み方

これは2級土木施工管理技士 第一次検定 令和5年度 後期(2023年10月22日(日)実施) No.57の問題です。論点は「工程管理」(重要度B・解答の形は四肢択一)。採点すると、解き方 3 手順・選択肢 4 つそれぞれの解説・引っかけの指摘が読めます。

下図のネットワーク式工程表について記載している下記の文章中の[  ]の(イ)〜(ニ)に当てはまる語句の組合せとして,正しいものは次のうちどれか。

ただし,図中のイベント間のA〜Gは作業内容,数字は作業日数を表す。

[ (イ) ]及び[ (ロ) ]は,クリティカルパス上の作業である。

作業Dが[ (ハ) ]遅延しても,全体の工期に影響はない。

この工程全体の工期は,[ (ニ) ]である。

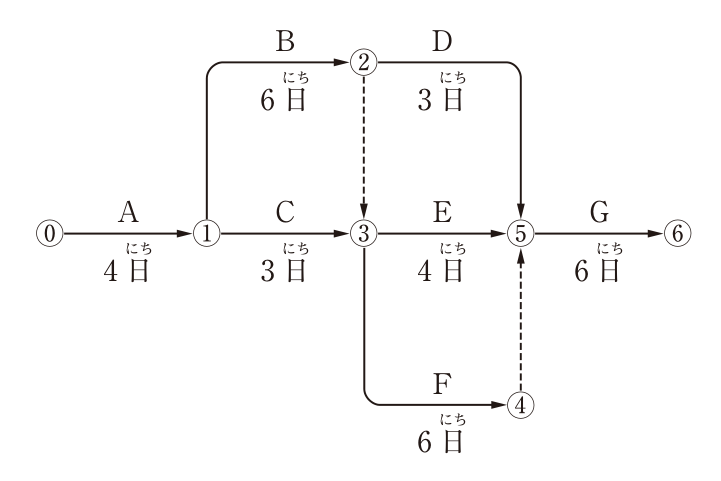

ネットワーク式工程表。イベントは⓪〜⑥。矢線(作業)は次のとおり。⓪→① 作業A 4日。①→② 作業B 6日。①→③ 作業C 3日。②→③ 点線の矢線(ダミー)。②→⑤ 作業D 3日。③→⑤ 作業E 4日。③→④ 作業F 6日。④→⑤ 点線の矢線(ダミー)。⑤→⑥ 作業G 6日。

解答欄

選択肢を 1 つ選んで「採点する」を押してください。

正解

正解:(1) (イ) 作業B ― (ロ) 作業F ― (ハ) 3日 ― (ニ) 22日間

解き方

  1. 各イベントの最早開始時刻は,⓪0日,①4日,②4+6=10日,③max(4+3,10+0)=10日,④10+6=16日,⑤max(10+3,10+4,16+0)=16日,⑥16+6=22日となる。
  2. クリティカルパスはA→B→(ダミー)→F→(ダミー)→Gで,工期は22日間である。
  3. 作業Dは②の10日に始まり⑤の16日までに終わればよいので,余裕は16−10−3=3日である。よって(1)が正しい。

選択肢ごとの解説

  1. (1)正しい。B・Fがクリティカルパス上にあり,Dの余裕は3日,工期は22日間である。
  2. (2)誤り。C・Eはクリティカルパス上になく,Dの余裕は3日,工期は22日間である。
  3. (3)誤り。C・Eはクリティカルパス上になく,工期は20日間ではなく22日間である。
  4. (4)誤り。Dの余裕は4日ではなく3日である。
引っかけ:ダミー②→③を見落とすと,③の時刻をCの経路(7日)で計算して工期を20日と誤る。

同じ論点の過去問

令和5年度 後期の前後の問題

2級土木施工管理技士 第一次検定 過去問一覧(回別・論点別)

出典:一般財団法人 全国建設研修センターが実施した2級土木施工管理技士 第一次検定 令和5年度 後期(2023年10月22日(日)実施) No.57。問題文は本試験の問題にもとづいています。解答・解説・論点の整理は資格試験対策.netの独自コンテンツです。最終更新 。この問題の誤りを報告する
