令和5年度 前期 No.57論点:工程管理重要度 B配点 1点未着手

ネットワーク式工程表

これは2級土木施工管理技士 第一次検定 令和5年度 前期(2023年6月4日(日)実施) No.57の問題です。論点は「工程管理」(重要度B・解答の形は四肢択一)。採点すると、解き方 3 手順・選択肢 4 つそれぞれの解説・引っかけの指摘が読めます。

下図のネットワーク式工程表について記載している下記の文章中の[  ]の(イ)〜(ニ)に当てはまる語句の組合せとして,正しいものは次のうちどれか。

ただし,図中のイベント間のA〜Gは作業内容,数字は作業日数を表す。

[ (イ) ]及び[ (ロ) ]は,クリティカルパス上の作業である。

作業Fが[ (ハ) ]遅延しても,全体の工期に影響はない。

この工程全体の工期は,[ (ニ) ]である。

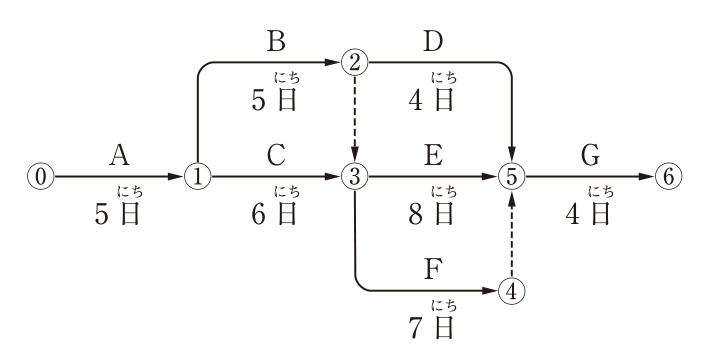

ネットワーク式工程表。イベントは⓪〜⑥。作業(矢線)と日数:A(⓪→①)5日,B(①→②)5日,C(①→③)6日,D(②→⑤)4日,E(③→⑤)8日,F(③→④)7日,G(⑤→⑥)4日。破線の矢線(ダミー)が②→③と④→⑤にある。

解答欄

選択肢を 1 つ選んで「採点する」を押してください。

正解

正解:(2) (イ) 作業C ― (ロ) 作業E ― (ハ) 1日 ― (ニ) 23日間

解き方

  1. 各イベントの最早開始時刻は、①5日、②5+5=10日、③は max(5+6, 10+0)=11日、④11+7=18日、⑤は max(10+4, 11+8, 18+0)=19日、⑥19+4=23日である。
  2. 最長経路 A→C→E→G(5+6+8+4=23日)がクリティカルパスで、工期は23日間である。
  3. 作業Fの経路(③→④→⑤)は7日で、並行する作業Eの8日より1日短いので、Fの余裕は 19−18=1日であり、(2) が正しい。

選択肢ごとの解説

  1. (1)誤り。作業Dはクリティカルパス上になく、5日の余裕がある。
  2. (2)正しい。C・Eがクリティカルパス上にあり、Fの余裕は1日、工期は23日間である。
  3. (3)誤り。作業Bはクリティカルパス上になく、Fの余裕は1日、工期は23日間である。
  4. (4)誤り。B・Dはクリティカルパス上になく、Fの余裕は1日、工期は23日間である。
引っかけ:ダミー②→③があるので、作業Bの後にも作業E・Fが続く。ダミーの日数は0として最早開始時刻の大きい方をとる。
