令和3年度 前期 No.57論点:工程管理重要度 B配点 1点未着手

ネットワーク式工程表

これは2級土木施工管理技士 第一次検定 令和3年度 前期(2021年6月6日(日)実施) No.57の問題です。論点は「工程管理」(重要度B・解答の形は四肢択一)。採点すると、解き方 3 手順・選択肢 4 つそれぞれの解説・引っかけの指摘が読めます。

下図のネットワーク式工程表について記載している下記の文章中の[  ]の(イ)〜(ニ)に当てはまる語句の組合せとして,正しいものは次のうちどれか。

ただし,図中のイベント間のA〜Gは作業内容,数字は作業日数を表す。

[ (イ) ]及び[ (ロ) ]は,クリティカルパス上の作業である。

作業Fが[ (ハ) ]遅延しても,全体の工期に影響はない。

この工程全体の工期は,[ (ニ) ]である。

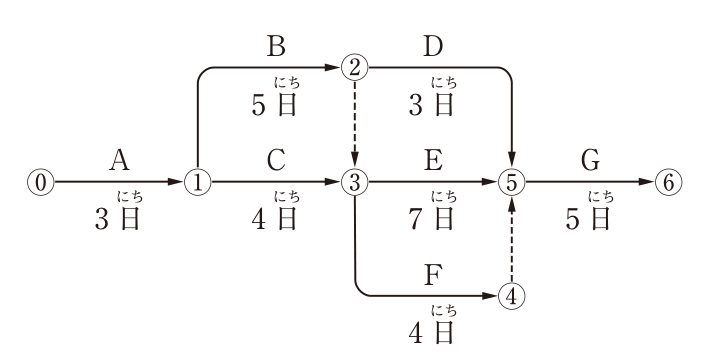

ネットワーク式工程表。イベントは⓪〜⑥。作業A(3日):⓪→①,作業B(5日):①→②,作業C(4日):①→③,作業D(3日):②→⑤,作業E(7日):③→⑤,作業F(4日):③→④,作業G(5日):⑤→⑥。点線の矢印(ダミー):②→③,④→⑤。

解答欄

選択肢を 1 つ選んで「採点する」を押してください。

正解

正解:(2) (イ) 作業B ― (ロ) 作業E ― (ハ) 3日 ― (ニ) 20日間

解き方

  1. 各イベントの最早開始時刻は、①=3、②=3+5=8、③=max(3+4、8(②からのダミー))=8、④=8+4=12、⑤=max(8+3、8+7、12(④からのダミー))=15、⑥=15+5=20 日である。
  2. 工期は20日間で、クリティカルパスは A→B→(ダミー)→E→G(3+5+7+5=20日)となり、作業B と作業E がクリティカルパス上にある。
  3. 作業F は8日目に始まり12日目に終わるが、⑤の最遅時刻は15日なので、15−12=3日遅れても工期に影響しない。したがって (2) である。

選択肢ごとの解説

  1. (1)誤り。作業C・D はクリティカルパス上になく、工期は20日間である。
  2. (2)正しい。B・E がクリティカルパス上で、F の余裕は3日、工期は20日間である。
  3. (3)誤り。作業D はクリティカルパス上になく、F の余裕は3日、工期は20日間である。
  4. (4)誤り。作業C はクリティカルパス上になく、F の余裕は3日である。
引っかけ:②→③のダミーを見落とすと、A→C→E→G の19日を工期と誤る。ダミーは日数0の作業として先行関係を必ず反映させる。

同じ論点の過去問

令和3年度 前期の前後の問題

2級土木施工管理技士 第一次検定 過去問一覧(回別・論点別)
