ネットワーク式工程表のクリティカルパス
これは2級土木施工管理技士 第一次検定 令和元年度 後期(2019年10月27日(日)実施) No.51の問題です。論点は「工程管理」(重要度B・解答の形は四肢択一)。採点すると、解き方 3 手順・選択肢 4 つそれぞれの解説・引っかけの指摘が読めます。

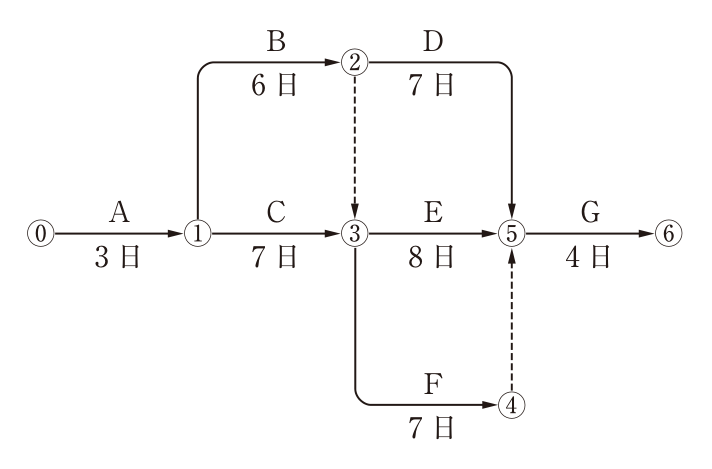

下図のネットワーク式工程表に示す工事のクリティカルパスとなる日数は,次のうちどれか。
ただし,図中のイベント間のA〜Gは作業内容,数字は作業日数を表す。

解答欄
正解
正解:(2) 22日
解き方
- 各イベントの最早開始時刻を求める。①=3日、②=3+6=9日、③=max(①+C=3+7=10、②からのダミー=9)=10日、④=10+7=17日。
- ⑤=max(②+D=9+7=16、③+E=10+8=18、④からのダミー=17)=18日、⑥=18+4=22日。
- 最長経路はA→C→E→G(3+7+8+4=22日)で、クリティカルパスの日数は22日となり(2)である。
選択肢ごとの解説
- (1)誤り。21日はA→B→E→GやA→C→F→Gの日数で、最長の経路ではない。
- (2)正しい。最長経路A→C→E→Gの日数は3+7+8+4=22日である。
- (3)誤り。23日となる経路はない。
- (4)誤り。24日となる経路はない。
引っかけ:ダミー(点線)は日数0だが作業の順序関係を表す。合流するイベントでは最も遅い経路の値をとる。
