ネットワーク式工程表(クリティカルパス)
これは2級土木施工管理技士 第一次検定 平成29年度 第2回(2018年2月25日(日)実施) No.51の問題です。論点は「工程管理」(重要度B・解答の形は四肢択一)。採点すると、解き方 2 手順・選択肢 4 つそれぞれの解説・引っかけの指摘が読めます。

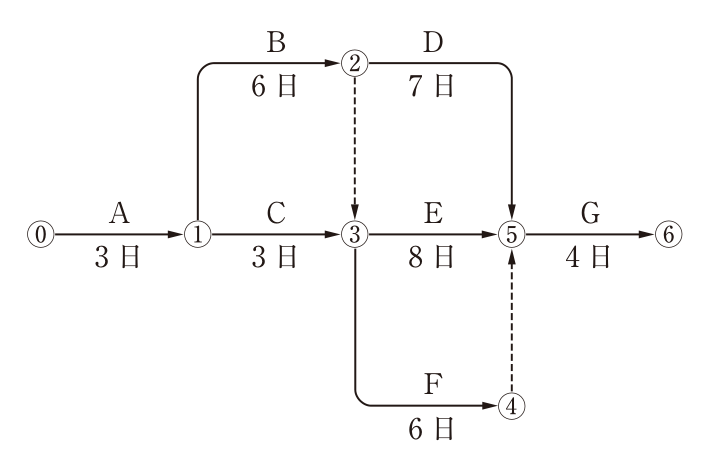

下図のネットワーク式工程表に示す工事のクリティカルパスとなる日数は,次のうちどれか。
ただし,図中のイベント間のA〜Gは作業内容,数字は作業日数を表す。

解答欄
正解
正解:(3) 21日
解き方
- 各イベントの最早開始時刻を求める。①=3日、②=3+6=9日、③=max(①から3+3=6, ②からのダミー9)=9日、④=9+6=15日、⑤=max(②から9+7=16, ③から9+8=17, ④からのダミー15)=17日、⑥=17+4=21日。
- クリティカルパスは A→B→(ダミー)→E→G で、3+6+8+4=21日となる。よって (3) である。
選択肢ごとの解説
- (1)誤り。19日は A→B→(ダミー)→F→(ダミー)→G の日数で、最長ではない。
- (2)誤り。20日は A→B→D→G の日数で、最長ではない。
- (3)正しい。最長経路 A→B→(ダミー)→E→G の日数は21日である。
- (4)誤り。22日となる経路はない。
引っかけ:②→③のダミーを見落とすと E の開始が6日目となり、A→B→D→G の20日を選んでしまう。
