ネットワーク式工程表のクリティカルパス
これは2級土木施工管理技士 第一次検定 平成29年度(2017年10月22日(日)実施) No.51の問題です。論点は「工程管理」(重要度B・解答の形は四肢択一)。採点すると、解き方 3 手順・選択肢 4 つそれぞれの解説・引っかけの指摘が読めます。

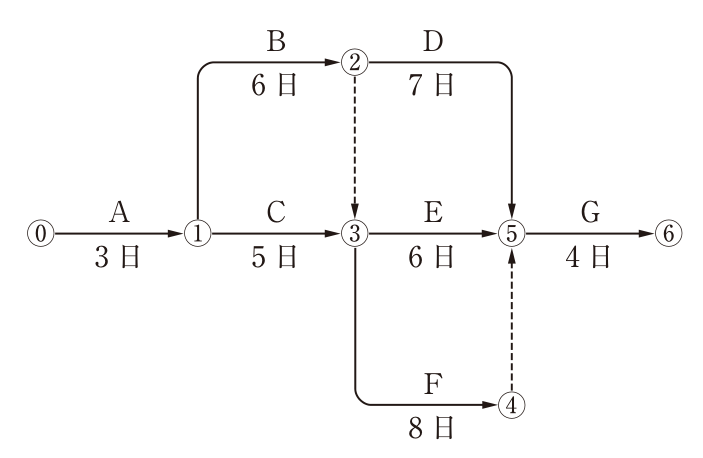

下図のネットワーク式工程表に示す工事のクリティカルパスとなる日数は,次のうちどれか。
ただし,図中のイベント間のA〜Gは作業内容,数字は作業日数を表す。

解答欄
正解
正解:(3) 21日
解き方
- 各イベントの最早開始時刻は、①=3日、②=3+6=9日、③=max(3+5, 9+0)=9日、④=9+8=17日である。
- ⑤=max(9+7=16, 9+6=15, 17+0=17)=17日、⑥=17+4=21日となる。
- クリティカルパスはA→B→(ダミー)→F→(ダミー)→Gで、3+6+8+4=21日であり、(3)が正しい。
選択肢ごとの解説
- (1)誤り。19日はA→B→(ダミー)→E→Gの日数である。
- (2)誤り。20日はA→B→D→GやA→C→F→Gの日数である。
- (3)正しい。A→B→F→G(ダミー経由)の21日が最長経路である。
- (4)誤り。22日となる経路は無い。
引っかけ:点線のダミーは日数0の作業である。②→③のダミーでBの後にFが続く経路が最長になる。
