作業日数の変更と所要工期
これは2級電気工事施工管理技士 第一次検定 令和5年度 後期(2023年11月12日(日)実施) No.41の問題です。論点は「工程管理」(重要度A・解答の形は五肢択一)。採点すると、解き方 2 手順・選択肢 5 つそれぞれの解説・引っかけの指摘が読めます。
図に示すネットワーク工程表において,Dの作業日数が6日から10日に変更になった場合の,クリティカルパスの日数(所要工期)の変化として,正しいものはどれか。

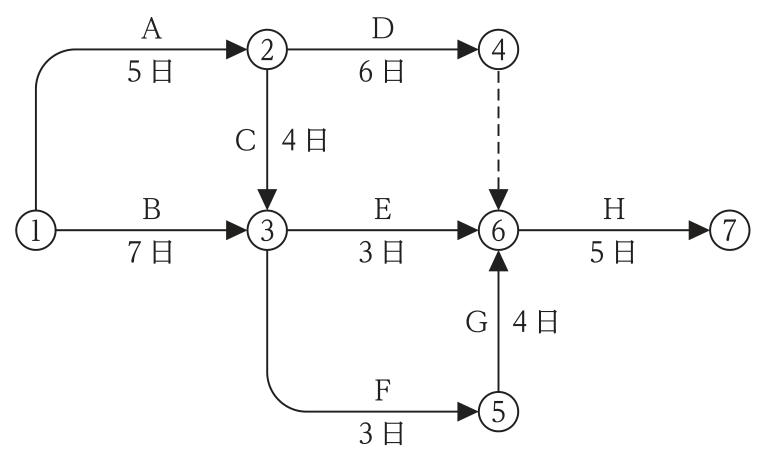

ただし,○内の数字はイベント番号,アルファベットは作業名,日数は所要日数を示す。

解答欄
正解
正解:5.所要工期は変化しない。
解き方
- 変更前:②5,③=max(5+4,7)=9,④=5+6=11,⑤=9+3=12,⑥=max(④11,③9+3,⑤12+4)=16,⑦=21日。クリティカルパスは A→C→F→G→H。
- Dを10日にすると④=15となるが,⑥=max(15,12,16)=16のままで,所要工期は21日で変化しない(Dのトータルフロートは5日あったため)。
選択肢ごとの解説
- 1.誤り。所要工期は増えない。
- 2.誤り。所要工期は増えない。
- 3.誤り。所要工期は増えない。
- 4.誤り。Dの増加分4日はDの余裕日数5日の範囲内なので,工期は増えない。
- 5.正しい。所要工期は21日のままで変化しない。
引っかけ:クリティカルパス上にない作業は,余裕日数の範囲内なら延びても工期に影響しない。
