ネットワーク工程の最早開始時刻
これは2級電気工事施工管理技士 第一次検定 令和4年度 前期(2022年6月12日(日)実施) No.41の問題です。論点は「工程管理」(重要度A・解答の形は五肢択一)。採点すると、解き方 3 手順・選択肢 5 つそれぞれの解説・引っかけの指摘が読めます。

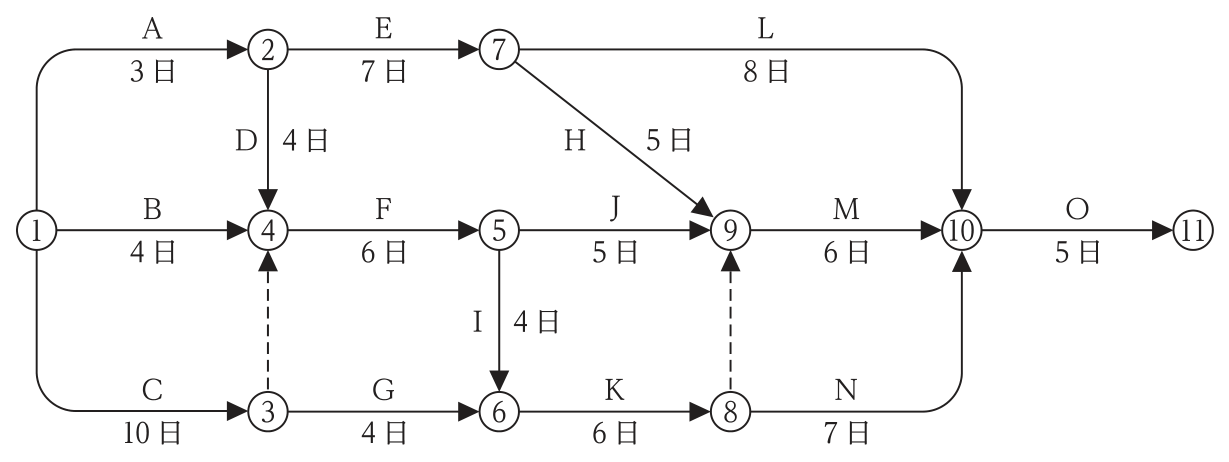

図に示すネットワーク工程表において,イベント⑨の最早開始時刻として,正しいものはどれか。
ただし,○内の数字はイベント番号,アルファベットは作業名,日数は所要日数を示す。

解答欄
正解
正解:4.26日
解き方
- 最早開始時刻は,そのイベントに入るすべての経路のうち最も遅く終わるものの時刻である。ダミー(③→④,⑧→⑨)は日数0の矢線として含める。
- 順に求めると,②=3,③=10,④=max(②3+4,①0+4,③10+0)=10,⑦=②3+7=10,⑤=④10+6=16。
- ⑥=max(③10+4,⑤16+4)=20,⑧=⑥20+6=26。⑨=max(⑦10+5,⑤16+5,⑧26+0)=26日となる。
選択肢ごとの解説
- 1.誤り。15日は⑦→⑨(H)の経路だけを考えた値である。
- 2.誤り。18日に該当する経路はない。
- 3.誤り。20日はイベント⑥の最早開始時刻である。
- 4.正しい。ダミー⑧→⑨により,⑨の最早開始時刻は26日となる。
- 5.誤り。37日はイベント⑪の最早開始時刻(全体の工期)に近い値で,⑨の値ではない。
引っかけ:ダミーの矢線(③→④,⑧→⑨)を見落とさない。ダミーを見落とすと⑨は21日になり,選択肢にない値になる。
同じ論点の過去問
令和8年度 前期 No.38ネットワーク工程表の特徴
令和8年度 前期 No.39ネットワーク工程表の読み方
令和8年度 前期 No.42総合工程表の作成
令和7年度 後期 No.38工事費と施工期間の関係
令和7年度 後期 No.39ネットワーク工程表の所要工期
論点ページ:工程管理の要点この論点の出題実績とよくある間違い
→令和4年度 前期の前後の問題
出典:一般財団法人 建設業振興基金が実施した2級電気工事施工管理技士 第一次検定 令和4年度 前期(2022年6月12日(日)実施) No.41。問題文は本試験の問題にもとづいています。解答・解説・論点の整理は資格試験対策.netの独自コンテンツです。最終更新 。この問題の誤りを報告する
