令和2年度 後期 No.48論点:工程管理重要度 A配点 1点未着手

バーチャート工程表

これは2級電気工事施工管理技士 第一次検定 令和2年度 後期(2020年11月8日(日)実施) No.48の問題です。論点は「工程管理」(重要度A・解答の形は四肢択一)。採点すると、解き方 3 手順・選択肢 4 つそれぞれの解説・引っかけの指摘が読めます。

図に示す工程管理に用いる図表の名称として,適当なものはどれか。

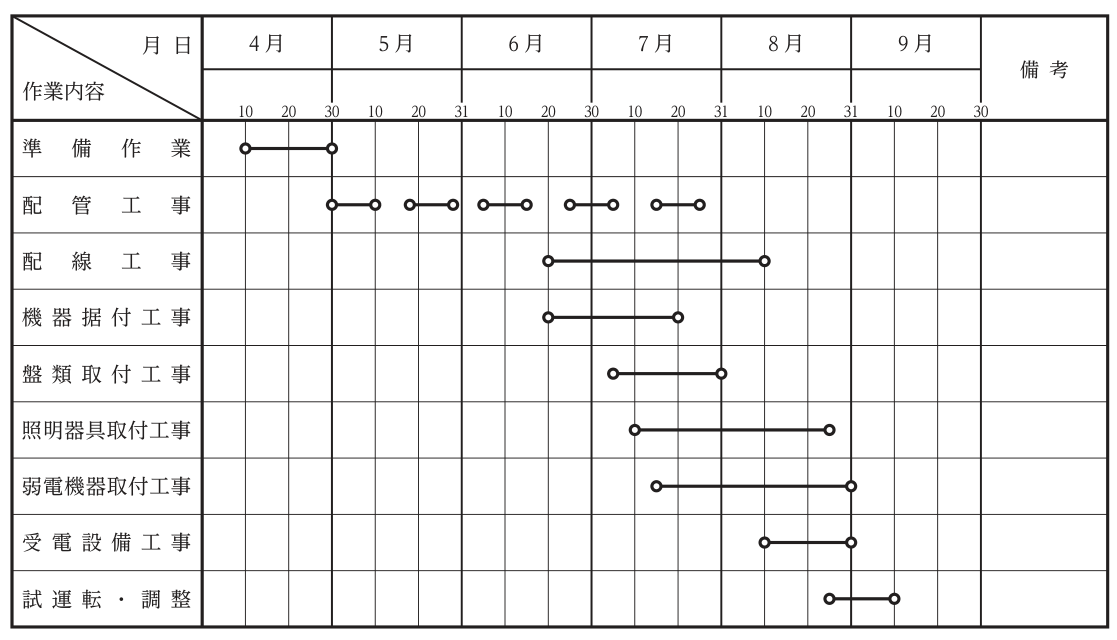

縦に作業内容(準備作業,配管工事,配線工事,機器据付工事,盤類取付工事,照明器具取付工事,弱電機器取付工事,受電設備工事,試運転・調整),横軸に4月から9月までの月日をとり,各作業の期間を両端に丸の付いた横線で示した工程表。

解答欄

選択肢を 1 つ選んで「採点する」を押してください。

正解

正解:1.バーチャート工程表

解き方

  1. 縦に作業名,横軸に月日をとり,各作業の期間を横線で示した工程表はバーチャート工程表である。
  2. よって選択肢1が適当である。
  3. バーチャート工程表は作成が容易で,各作業の開始・終了の時期や所要日数がひと目で分かる。一方,作業の相互関係や,どの作業が全体の工期を左右するかは分かりにくい。

選択肢ごとの解説

  1. 1.適当。横軸が月日のバーチャート工程表である。
  2. 2.不適当。ガントチャートは横軸に達成度(%)をとり,各作業の進み具合を表す。
  3. 3.不適当。ネットワーク工程表は丸(結合点)と矢線で作業の順序関係を表し,クリティカルパスが分かる。
  4. 4.不適当。タクト工程表は縦軸に階,横軸に時間をとり,繰返し作業の流れを表す。
引っかけ:横軸が日付=バーチャート。横軸が%ならガントチャートである。
