ネットワーク工程表(クリティカルパス・最早・最遅時刻)
これは1級電気工事施工管理技士 第一次検定 令和6年度(2024年7月14日(日)実施) No.58の問題です。論点は「工程管理」(重要度A・解答の形は五肢択一)。採点すると、解き方 3 手順・選択肢 5 つそれぞれの解説・引っかけの指摘が読めます。
図に示すネットワーク工程表に関する記述として,最も不適当なものはどれか。

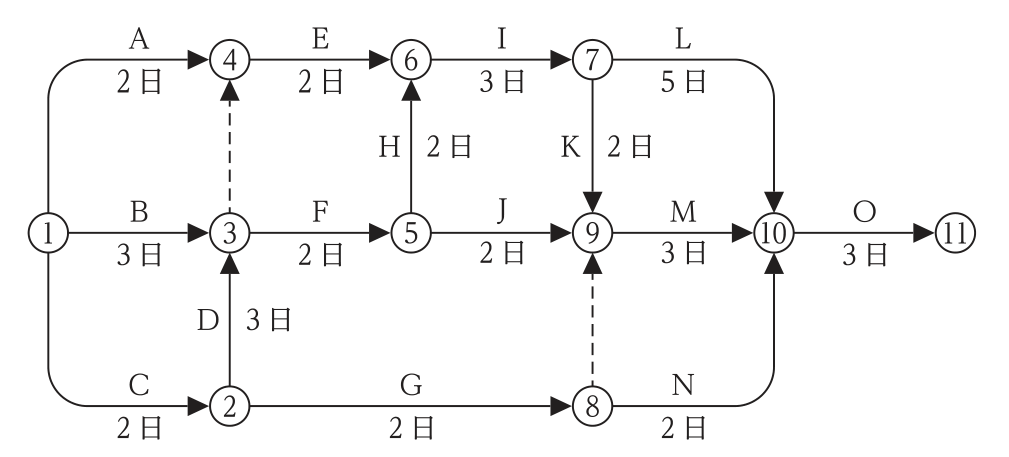

ただし,◯内の数字はイベント番号,アルファベットは作業名,日数は所要日数を示す。

解答欄
正解
正解:4.イベント8の最遅完了時刻は,15日である。
解き方
- 最早開始時刻は,②2,③max(3,2+3)=5,④max(2,5)=5,⑤7,⑥max(5+2,7+2)=9,⑦12,⑧4,⑨max(12+2,7+2,4)=14,⑩max(12+5,14+3,4+2)=17,⑪20日。
- 最遅完了時刻は,⑪20,⑩17,⑨14,⑧min(14,17−2)=14,⑦min(17−5,14−2)=12,⑥9,⑤min(9−2,14−2)=7,④7,③min(7,7−2)=5,②min(5−3,14−2)=2,①0。
- クリティカルパスは C→D→F→H→I→L→O と C→D→F→H→I→K→M→O の2つ(20日)。イベント⑧の最遅完了時刻は14日で,15日とした選択肢4が最も不適当。
選択肢ごとの解説
- 1.適当。⑦→⑩のLと⑦→⑨→⑩のK・Mがともに5日で,クリティカルパスは2つある。
- 2.適当。③はmax(3,5)=5日,④はダミーにより5日である。
- 3.適当。⑦の最遅開始時刻(最遅完了時刻)は12日である。
- 4.最も不適当。⑧の最遅完了時刻はダミー⑧→⑨により14日である。
- 5.適当。Mのトータルフロートは 17 − 14 − 3 = 0日である。
引っかけ:ダミー⑧→⑨を見落とすと⑧の最遅完了時刻を15日(17−2)と誤る。
同じ論点の過去問
令和8年度 No.57ネットワーク工程表と山崩し図
令和8年度 No.58ネットワーク工程表(フリーフロートなど)
令和8年度 No.62利益図表(損益分岐点)
令和8年度 No.63工程管理の考え方
令和7年度 No.57工程の遅れとフォローアップ(ネットワーク工程表)
論点ページ:工程管理の要点この論点の出題実績とよくある間違い
→令和6年度の前後の問題
出典:一般財団法人 建設業振興基金が実施した1級電気工事施工管理技士 第一次検定 令和6年度(2024年7月14日(日)実施) No.58。問題文は本試験の問題にもとづいています。解答・解説・論点の整理は資格試験対策.netの独自コンテンツです。最終更新 。この問題の誤りを報告する
