令和8年度 No.58論点:工程管理重要度 A配点 1点未着手

ネットワーク工程表(フリーフロートなど)

これは1級電気工事施工管理技士 第一次検定 令和8年度(2026年7月12日(日)実施) No.58の問題です。論点は「工程管理」(重要度A・解答の形は五肢択一)。採点すると、解き方 3 手順・選択肢 5 つそれぞれの解説・引っかけの指摘が読めます。

図に示すネットワーク工程表に関する記述として,最も不適当なものはどれか。

ただし,◯内の数字はイベント番号,アルファベットは作業名,日数は所要日数を示す。

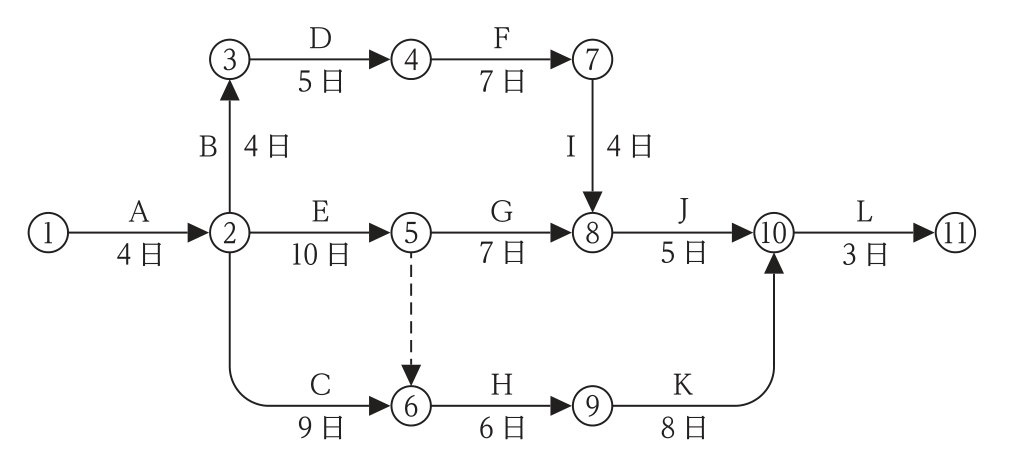

ネットワーク工程表。①→②A4日,②→③B4日,③→④D5日,④→⑦F7日,⑦→⑧I4日,②→⑤E10日,⑤→⑧G7日,⑧→⑩J5日,②→⑥C9日,⑥→⑨H6日,⑨→⑩K8日,⑩→⑪L3日。ダミーは⑤→⑥。

解答欄

選択肢を 1 つ選んで「採点する」を押してください。

正解

正解:2.作業Gのフリーフロート(自由余裕時間)は,1日である。

解き方

  1. 最早開始時刻は,②4,③8,④13,⑦20,⑤14,⑥max(4+9,14)=14,⑧max(20+4,14+7)=24,⑨20,⑩max(24+5,20+8)=29,⑪32日。クリティカルパスはA→B→D→F→I→J→Lで32日。
  2. 作業Gのフリーフロートは ⑧の最早開始時刻24 − ⑤の最早開始時刻14 − 7 = 3日で,1日とした選択肢2が最も不適当。
  3. ⑧の最遅完了時刻は 29 − 5 = 24日。Dを1日短縮すると,次に長い経路(A→E→H→K→L)が31日なので工期は31日となり1日短縮できる。⑥の最早開始時刻14日は④の13日より1日遅い。

選択肢ごとの解説

  1. 1.適当。最長経路A→B→D→F→I→J→Lの所要日数は32日である。
  2. 2.最も不適当。作業Gのフリーフロートは3日である。
  3. 3.適当。⑧の最遅完了時刻は24日である。
  4. 4.適当。Dを1日短縮すると工期は31日となる。
  5. 5.適当。⑥は14日,④は13日で,1日遅い。
引っかけ:フリーフロート=後続イベントの最早開始時刻 − 自分の最早開始時刻 − 所要日数。
