ネットワーク工程表の工期短縮とトータルフロート
これは1級電気工事施工管理技士 第一次検定 令和5年度(2023年6月11日(日)実施) No.60の問題です。論点は「工程管理」(重要度A・解答の形は五肢択一)。採点すると、解き方 4 手順・選択肢 5 つそれぞれの解説・引っかけの指摘が読めます。

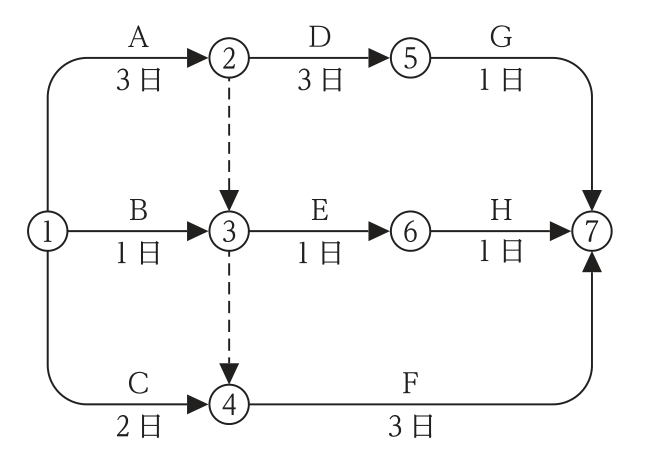

図に示す建設工事のネットワーク工程表において,クリティカルパスの日数(所要工期)を7日から6日に1日短縮する場合の記述として,最も不適当なものはどれか。
ただし,◯内の数字はイベント番号,アルファベットは作業名,日数は所要日数を示す。

解答欄
正解
正解:4.トータルフロートが負(マイナスの値)となる作業は,作業D及び作業Gであった。
解き方
- 当初の最早時刻は,②3,③max(1,3)=3,④max(2,3)=3,⑤6,⑥4,⑦max(6+1,4+1,3+3)=7日で,クリティカルパスはA→D→G(7日)である。
- 工期を6日にするため⑦の最遅完了時刻を6日として逆算すると,⑤5,⑥5,④3,③min(5−1,3)=3,②min(5−3,3)=2,①min(2−3,3−1,3−2)=−1となる。
- トータルフロート(最遅完了時刻−最早開始時刻−所要日数)は,A=2−0−3=−1,D=5−3−3=−1,G=6−6−1=−1で,負になるのは作業A・D・Gの3つである。
- 作業D及び作業Gだけとした選択肢4が最も不適当。
選択肢ごとの解説
- 1.適当。工期短縮の検討では,まず各作業のトータルフロートを算出する。
- 2.適当。トータルフロートが負の作業(工期短縮のために短縮が必要な作業)の中から,短縮が可能な作業を選んで短縮する。
- 3.適当。最終イベント⑦の最遅完了時刻を6日として,各イベントの最遅完了時刻を算出する。
- 4.最も不適当。トータルフロートが負になるのは作業A・D・Gで,作業Aが抜けている。
- 5.適当。Aを1日短縮すると②の最早時刻が2日となり,ダミーを経て④が2日となるので,作業Fは1日早く開始できる。
引っかけ:ダミー②→③→④により,作業Aの短縮はFの開始にも影響する。工期を短縮した後のフロートは負になりうる。
同じ論点の過去問
令和8年度 No.57ネットワーク工程表と山崩し図
令和8年度 No.58ネットワーク工程表(フリーフロートなど)
令和8年度 No.62利益図表(損益分岐点)
令和8年度 No.63工程管理の考え方
令和7年度 No.57工程の遅れとフォローアップ(ネットワーク工程表)
論点ページ:工程管理の要点この論点の出題実績とよくある間違い
→令和5年度の前後の問題
出典:一般財団法人 建設業振興基金が実施した1級電気工事施工管理技士 第一次検定 令和5年度(2023年6月11日(日)実施) No.60。問題文は本試験の問題にもとづいています。解答・解説・論点の整理は資格試験対策.netの独自コンテンツです。最終更新 。この問題の誤りを報告する
