これは1級電気工事施工管理技士 第一次検定 令和3年度(2021年6月13日(日)実施) No.65の問題です。論点は「工程管理」(重要度A・解答の形は四肢択一)。採点すると、解き方 3 手順・選択肢 4 つそれぞれの解説・引っかけの指摘が読めます。

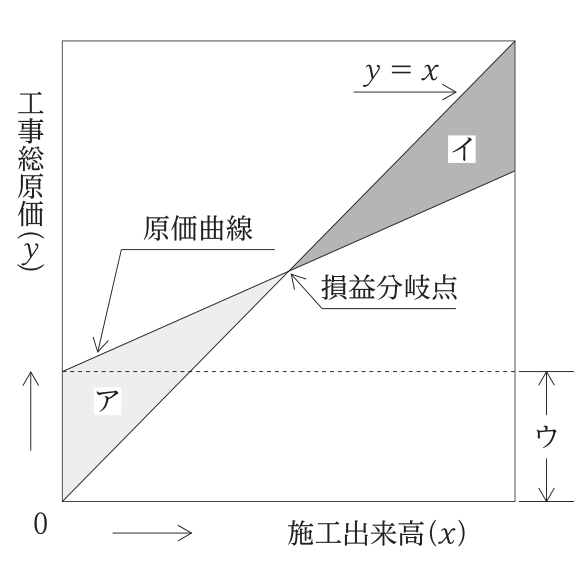

図に示す利益図表において,ア〜ウに当てはまる語句の組合せとして,適当なものはどれか。

解答欄
正解
正解:3.ア:損失 イ:利益 ウ:固定原価
解き方
- 利益図表では,y=xの直線が施工出来高(収入)を,原価曲線が工事総原価を表す。両者の交点が損益分岐点で,原価と収入が等しくなる。
- 損益分岐点より左では原価曲線が収入の直線より上にあるので損失(ア),右では収入が原価を上回るので利益(イ)となる。出来高が0でもかかる原価(原価曲線の縦軸の切片)は固定原価(ウ)である。
- 3が適当である。
選択肢ごとの解説
- 1.不適当。アとイが逆である。損益分岐点より左は原価が収入を上回るので損失になる。
- 2.不適当。アとイが逆で,ウも変動原価ではない。
- 3.適当。ア:損失,イ:利益,ウ:固定原価である。
- 4.不適当。ア・イは正しいが,ウは出来高に関係なくかかる固定原価である。変動原価は出来高に比例して増える部分である。
引っかけ:原価曲線の切片=固定原価,傾き=変動原価率。損益分岐点より出来高が大きくなると利益が出る。
