令和3年度 No.60論点:工程管理重要度 A配点 1点未着手

バーチャート工程表と進度曲線

これは1級電気工事施工管理技士 第一次検定 令和3年度(2021年6月13日(日)実施) No.60の問題です。論点は「工程管理」(重要度A・解答の形は五肢択一)。採点すると、解き方 3 手順・選択肢 5 つそれぞれの解説・引っかけの指摘が読めます。

図に示すバーチャート工程表及び進度曲線に関する記述として,最も不適当なものはどれか。

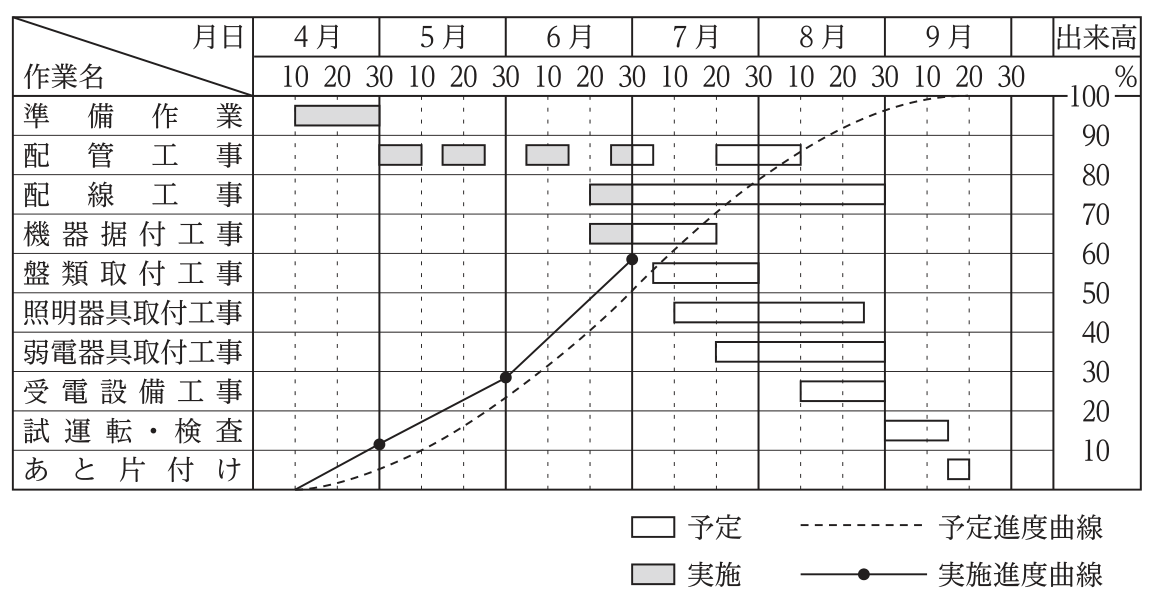

4月から9月までのバーチャート工程表と進度曲線。準備作業(4/1〜4/30実施済),配管工事(5月〜6月に断続的に実施,7/20〜8/10予定),配線工事(6/20〜6/30実施,7/1〜8/31予定),機器据付工事(6/20〜6/30実施,7/1〜7/20予定),盤類取付工事(7/5〜7/31予定),照明器具取付工事(7/10〜8/25予定),弱電器具取付工事(7/20〜8/31予定),受電設備工事(8/10〜8/31予定),試運転・検査(9/1〜9/15予定),あと片付け(9/15〜9/20予定)。実施進度曲線は4月末約10%,5月末約27%,6月末約58%を通り,予定進度曲線はその下側をS字形に進み9月下旬に100%となる。

解答欄

選択肢を 1 つ選んで「採点する」を押してください。

正解

正解:3.7月は,盤類取付工事の施工期間が,他の作業よりも長くなる予定である。

解き方

  1. バーチャート工程表では,各作業の予定・実施の期間をバーの長さで表し,進度曲線で全体の出来高の累計を示す。
  2. 7月の予定を見ると,盤類取付工事は7/5〜7/31(約27日)で,配線工事は7/1〜8/31の予定で7月の1か月全部にわたっている。
  3. 盤類取付工事の7月の施工期間が他の作業より長いとはいえないので,3が最も不適当である。

選択肢ごとの解説

  1. 1.適当。実施進度曲線は6月末で約60%を示している。
  2. 2.適当。6月末では実施進度曲線が予定進度曲線の上側にあり,予定より進んでいる。
  3. 3.不適当。7月は7月全体にかかる配線工事のほうが長い。
  4. 4.適当。配線工事は6/20〜8/31の約70日のうち,7月末で約40日を経過し,50%を超える。
  5. 5.適当。受電設備工事は8/10からの予定で,7月中に終わる盤類取付工事の後になる。
引っかけ:バーの長さを月ごとに比べる。7月全体にかかる配線工事を見落とさない。バーチャートは作業の相互関係が分かりにくい点も問われる。
