利益図表
これは1級電気工事施工管理技士 第一次検定 令和元年度(2019年6月9日(日)実施) No.73の問題です。論点は「工程管理」(重要度A・解答の形は四肢択一)。採点すると、解き方 3 手順・選択肢 4 つそれぞれの解説・引っかけの指摘が読めます。

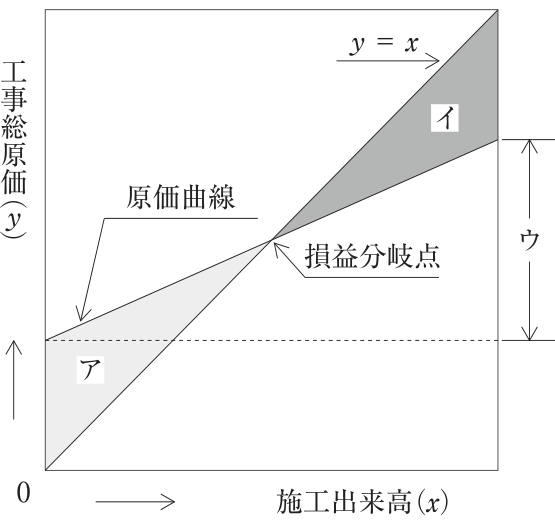

図に示す利益図表において,ア〜ウに当てはまる語句の組合せとして,適当なものはどれか。

解答欄
正解
正解:4.アの領域:損失 イの領域:利益 ウ:変動原価
解き方
- 利益図表は,横軸に施工出来高x,縦軸に工事総原価yをとり,出来高を表すy=xの直線と,固定原価に変動原価を加えた原価曲線を描いた図である。2本の線の交点が損益分岐点である。
- 損益分岐点より出来高が小さい側(ア)では原価が出来高を上回るので損失,大きい側(イ)では出来高が原価を上回るので利益となる。
- ウは固定原価の高さ(点線)から原価曲線までの幅で,出来高に応じて増える変動原価である。組合せは4が適当である。
選択肢ごとの解説
- 1.不適当。損益分岐点より左(ア)は損失,右(イ)は利益で,ウも固定原価ではない。
- 2.不適当。ウは変動原価で正しいが,アとイの損失・利益が逆である。
- 3.不適当。アとイは正しいが,ウは固定原価の上に積み上がる変動原価である。
- 4.適当。アは損失,イは利益,ウは変動原価である。
引っかけ:点線(固定原価)より下が固定原価,点線から原価曲線までが変動原価。損益分岐点を超える出来高(採算速度以上)で利益が出る。
