ネットワーク式工程表のクリティカルパス
これは2級造園施工管理技士 第一次検定 令和3年度 前期(2021年6月6日(日)実施) No.26の問題です。論点は「工程管理」(重要度A・解答の形は四肢択一)。採点すると、解き方 3 手順・選択肢 4 つそれぞれの解説・引っかけの指摘が読めます。
下図に示すネットワーク式工程表で表される工事におけるクリティカルパスの日数として,正しいものはどれか。

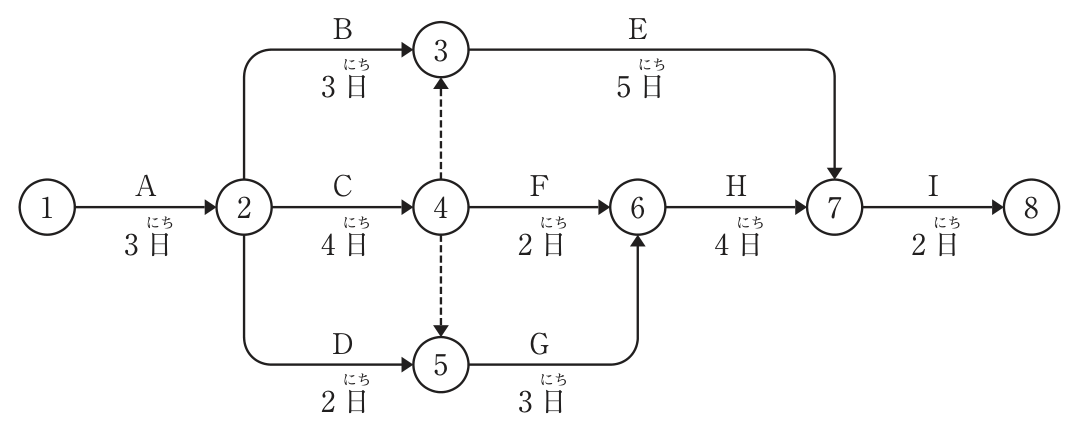

ただし,図中のイベント間のA〜Iは作業内容を,日数は作業日数を表す。

解答欄
正解
正解:(4) 16日
解き方
- 各イベントの最早開始時刻を順に求める。②=3日(A),④=3+4=7日(C),③=max(②+B=6,④+ダミー=7)=7日,⑤=max(②+D=5,④+ダミー=7)=7日である。
- ⑥=max(④+F=7+2=9,⑤+G=7+3=10)=10日,⑦=max(③+E=7+5=12,⑥+H=10+4=14)=14日,⑧=14+2=16日である。
- クリティカルパスはA→C→ダミー→G→H→I(3+4+0+3+4+2=16日)で,日数は16日である。よって(4)が正しい。
選択肢ごとの解説
- (1)誤り。クリティカルパスの日数は16日である。
- (2)誤り。A→B→E→I(3+3+5+2=13日)などはクリティカルパスではない。
- (3)誤り。ダミーを通るA→C→G→H→Iの経路が最長で16日である。
- (4)正しい。A→C→ダミー→G→H→Iの16日である。
引っかけ:ダミー(点線)は日数0の作業として扱い,合流するイベントでは最大の値をとる。
同じ論点の過去問
令和8年度 前期 No.25人力床掘りの歩掛と所要日数
令和8年度 前期 No.26経済的な工程計画の留意事項
令和8年度 前期 No.27ネットワーク式工程表(作業短縮と全体工期)
令和7年度 後期 No.26直接工事費・間接工事費と工期
令和7年度 後期 No.27ネットワーク式工程表のクリティカルパス
論点ページ:工程管理の要点この論点の出題実績とよくある間違い
→令和3年度 前期の前後の問題
出典:一般財団法人 全国建設研修センターが実施した2級造園施工管理技士 第一次検定 令和3年度 前期(2021年6月6日(日)実施) No.26。問題文は本試験の問題にもとづいています。解答・解説・論点の整理は資格試験対策.netの独自コンテンツです。最終更新 。この問題の誤りを報告する
