ネットワーク式工程表のクリティカルパス
これは2級造園施工管理技士 第一次検定 令和7年度 後期(2025年11月16日(日)実施) No.27の問題です。論点は「工程管理」(重要度A・解答の形は四肢択一)。採点すると、解き方 2 手順・選択肢 4 つそれぞれの解説・引っかけの指摘が読めます。

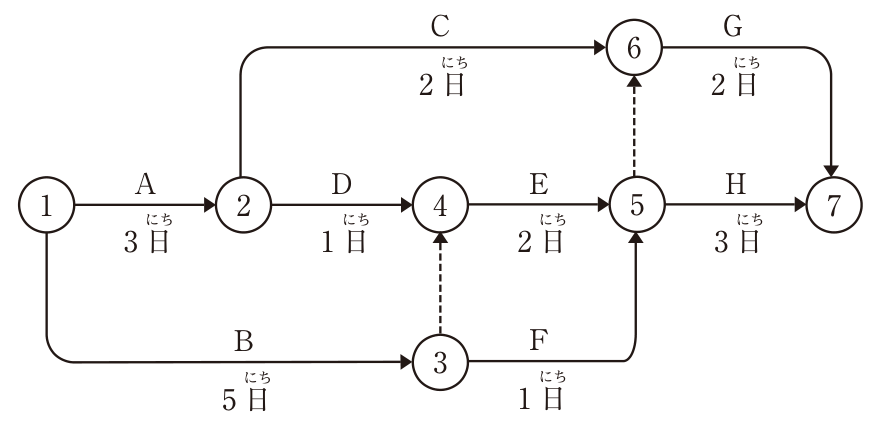

下図に示すネットワーク式工程表で表される工事におけるクリティカルパスの所要日数として,正しいものはどれか。
ただし,図中のイベント間のA〜Hは作業内容を,日数は作業日数を表す。

解答欄
正解
正解:(3) 10日
解き方
- 各イベントの最早開始時刻を順に求める。①=0日、②=0+3(A)=3日、③=0+5(B)=5日、④=max(②+1(D)=4、③+0(ダミー)=5)=5日、⑤=max(④+2(E)=7、③+1(F)=6)=7日、⑥=max(②+2(C)=5、⑤+0(ダミー)=7)=7日、⑦=max(⑥+2(G)=9、⑤+3(H)=10)=10日。
- クリティカルパスは①→③→④→⑤→⑦(B→ダミー→E→H)で、所要日数は5+0+2+3=10日である。よって(3)が正しい。
選択肢ごとの解説
- (1)誤り。8日ではない。
- (2)誤り。9日は⑤→⑥→⑦(G)を通る経路の日数である。
- (3)正しい。B→ダミー→E→Hの経路が最長で10日である。
- (4)誤り。11日となる経路はない。
引っかけ:ダミー(破線)は日数0の作業として、合流点では大きいほうの値をとる。
同じ論点の過去問
令和8年度 前期 No.25人力床掘りの歩掛と所要日数
令和8年度 前期 No.26経済的な工程計画の留意事項
令和8年度 前期 No.27ネットワーク式工程表(作業短縮と全体工期)
令和7年度 後期 No.26直接工事費・間接工事費と工期
令和7年度 前期 No.25歩掛による作業日数(高木植栽・張芝)
論点ページ:工程管理の要点この論点の出題実績とよくある間違い
→令和7年度 後期の前後の問題
出典:一般財団法人 全国建設研修センターが実施した2級造園施工管理技士 第一次検定 令和7年度 後期(2025年11月16日(日)実施) No.27。問題文は本試験の問題にもとづいています。解答・解説・論点の整理は資格試験対策.netの独自コンテンツです。最終更新 。この問題の誤りを報告する
