ネットワーク式工程表(作業短縮と全体工期)
これは2級造園施工管理技士 第一次検定 令和8年度 前期(2026年6月7日(日)実施) No.27の問題です。論点は「工程管理」(重要度A・解答の形は四肢択一)。採点すると、解き方 2 手順・選択肢 4 つそれぞれの解説・引っかけの指摘が読めます。

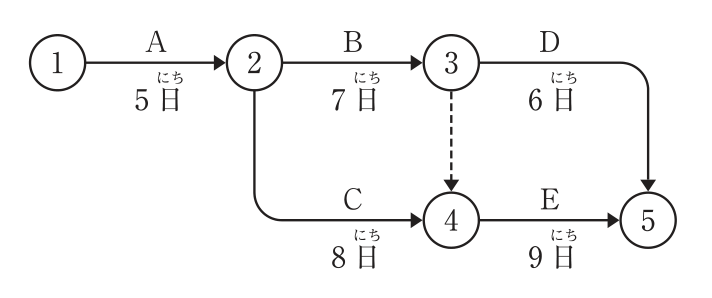

下図に示すネットワーク式工程表で表される工事において,Cの作業日数を短縮して6日にした場合,全体工期は何日短縮されるか。
ただし,図中のイベント間のA〜Eは作業内容を,日数は作業日数を表す。

解答欄
正解
正解:(2) 1日
解き方
- 短縮前の経路の日数は、A→B→D=5+7+6=18日、A→B→ダミー→E=5+7+9=21日、A→C→E=5+8+9=22日で、クリティカルパスはA→C→Eの22日である。
- Cを6日にすると、A→C→E=5+6+9=20日となり、A→B→ダミー→Eの21日が最長になる。全体工期は22日から21日になり、短縮は1日である。よって(2)が正しい。
選択肢ごとの解説
- (1)誤り。Cはクリティカルパス上の作業なので、短縮すると全体工期も短くなる。
- (2)正しい。全体工期は22日から21日になり、1日短縮される。
- (3)誤り。Cを2日短縮しても、A→B→ダミー→Eの21日が新たなクリティカルパスとなる。
- (4)誤り。3日の短縮にはならない。
引っかけ:作業を短縮したら、他の経路が新しいクリティカルパスにならないかを必ず確かめる。
