平成29年度 No.37論点:工程管理重要度 A配点 1点未着手

バーチャート工程表の読み取り

これは2級造園施工管理技士 第一次検定 平成29年度(2017年11月19日(日)実施) No.37の問題です。論点は「工程管理」(重要度A・解答の形は四肢択一)。採点すると、解き方 3 手順・選択肢 4 つそれぞれの解説・引っかけの指摘が読めます。

下図に示す工程表(バーチャート)から読み取ることのできる内容として,適当でないものはどれか。

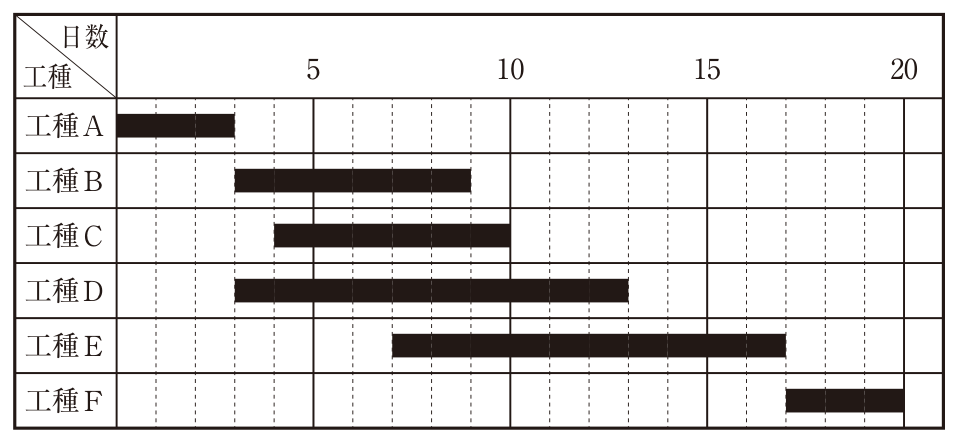

横軸が日数(5・10・15・20の目盛り,1日ごとの区切り),縦に工種A〜Fを並べたバーチャート。工種Aは1〜3日目,工種Bは4〜9日目,工種Cは5〜10日目,工種Dは4〜13日目,工種Eは8〜17日目,工種Fは18〜20日目に棒がある。全体は20日で終わる。

解答欄

選択肢を 1 つ選んで「採点する」を押してください。

正解

正解:(2) 工種Dの完了が3日遅れると,全体工期が3日多く必要となる。

解き方

  1. バーチャートでは、工種Aが1〜3日目、Bが4〜9日目、Cが5〜10日目、Dが4〜13日目、Eが8〜17日目、Fが18〜20日目で、全体工期は20日である。バーチャートは作業の相互関係が表れないので、Fの直前に終わるEの完了時期が全体工期を左右していると読む。
  2. 工種Dは13日目に完了し、3日遅れても16日目でEの完了(17日目)より前に終わる。図からは全体工期が3日延びるとはいえない。よって(2)が適当でない。
  3. Bを短縮してもEやDなど他の工種が残るので全体工期が短縮されるとは限らない。EはCの完了(10日目)前の8日目に着手している。Fは最後の工種なので、1日短縮すれば全体工期も1日短縮できる。

選択肢ごとの解説

  1. (1)適当。Bを短縮しても、他の工種が残るので全体工期が短縮されるとは限らない。
  2. (2)適当でない。Dが3日遅れても16日目に完了し、Eの完了より前なので、全体工期が3日延びるとは読み取れない。
  3. (3)適当。Eは8日目に着手し、Cの完了(10日目)を待たずに着手している。
  4. (4)適当。Fは最後の工種なので、1日短縮すれば全体工期も1日短縮できる。
引っかけ:バーチャートは作業の関連が分からない。遅れた工種が最後の工種の着手より前に終わるかどうかで読む。
