ネットワーク式工程表のクリティカルパス
これは2級造園施工管理技士 第一次検定 平成29年度(2017年11月19日(日)実施) No.36の問題です。論点は「工程管理」(重要度A・解答の形は四肢択一)。採点すると、解き方 2 手順・選択肢 4 つそれぞれの解説・引っかけの指摘が読めます。

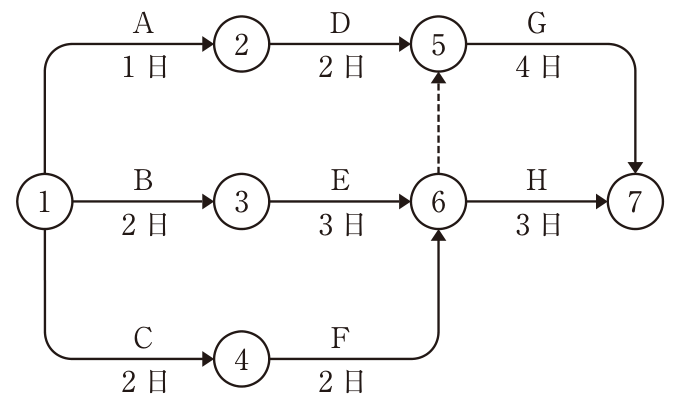

下図に示すネットワーク式工程表で表される工事におけるクリティカルパスの日数として,正しいものはどれか。

解答欄
正解
正解:(3) 9日
解き方
- ①から⑦までの経路の日数を求める。A→D→G=1+2+4=7日、B→E→ダミー→G=2+3+0+4=9日、B→E→H=2+3+3=8日、C→F→ダミー→G=2+2+0+4=8日、C→F→H=2+2+3=7日。
- 最も長い経路はB→E→ダミー→Gの9日で、これがクリティカルパスである。よって(3)が正しい。
選択肢ごとの解説
- (1)誤り。7日はA→D→GやC→F→Hの日数で、最長の経路ではない。
- (2)誤り。8日はB→E→HやC→F→Gの日数で、最長の経路ではない。
- (3)正しい。最長経路B→E→ダミー→Gの9日がクリティカルパスである。
- (4)誤り。10日となる経路はない。
引っかけ:ダミー(⑥→⑤)を通る経路を見落とさない。
同じ論点の過去問
令和8年度 前期 No.25人力床掘りの歩掛と所要日数
令和8年度 前期 No.26経済的な工程計画の留意事項
令和8年度 前期 No.27ネットワーク式工程表(作業短縮と全体工期)
令和7年度 後期 No.26直接工事費・間接工事費と工期
令和7年度 後期 No.27ネットワーク式工程表のクリティカルパス
論点ページ:工程管理の要点この論点の出題実績とよくある間違い
