ネットワーク式工程表(作業短縮後の工期)
これは1級造園施工管理技士 第一次検定 令和6年度(2024年9月1日(日)実施) 問題B No.3の問題です。論点は「工程管理」(重要度A・解答の形は四肢択一)。採点すると、解き方 3 手順・選択肢 4 つそれぞれの解説・引っかけの指摘が読めます。

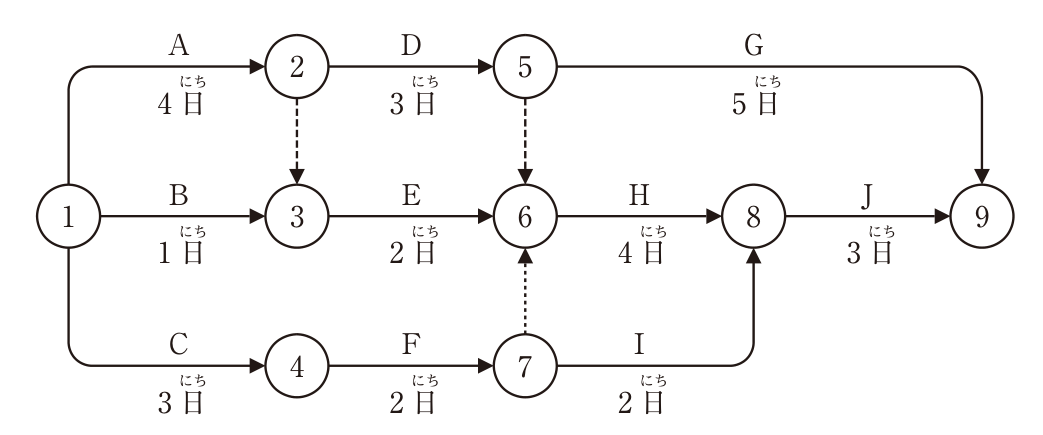

下図に示すネットワーク式工程表で表される工事において,Aの工事を3日,Gの工事を1日,Hの工事を3日,それぞれ短縮すると,全体工期は何日短縮されるか。
ただし,図中のイベント間のA〜Jは作業内容を,日数は作業日数を表す。

解答欄
正解
正解:(3) 4日
解き方
- 短縮前の各経路の日数は,A→D→G=4+3+5=12日,A→D→(ダミー)→H→J=4+3+4+3=14日,A→(ダミー)→E→H→J=4+2+4+3=13日,B→E→H→J=10日,C→F→(ダミー)→H→J=3+2+4+3=12日,C→F→I→J=3+2+2+3=10日である。最長のA→D→H→Jの14日が全体工期である。
- Aを1日,Gを4日,Hを1日に短縮すると,A→D→G=8日,A→D→H→J=8日,A→E→H→J=7日,B→E→H→J=7日,C→F→H→J=9日,C→F→I→J=3+2+2+3=10日となる。
- 短縮後のクリティカルパスはC→F→I→Jの10日であり,全体工期は14-10=4日短縮される。よって(3)が正しい。
選択肢ごとの解説
- (1)誤り。短縮後の工期は10日で,短縮日数は4日である。
- (2)誤り。短縮後の工期は10日で,短縮日数は4日である。
- (3)正しい。14日から10日になり,4日短縮される。
- (4)誤り。クリティカルパスがC→F→I→J(10日)に移るため,5日は短縮できない。
引っかけ:クリティカルパス上の作業を縮めると,別の経路が新しいクリティカルパスになる。短縮後に全経路を計算し直す。
同じ論点の過去問
令和8年度 問題A No.31工程・原価・品質の一般的な関係(図)
令和8年度 問題A No.34工程計画の計算式(作業可能日数・運転時間率)
令和8年度 問題A No.36ネットワーク式工程表(作業短縮後の工期)
令和8年度 問題B No.1ネットワーク式工程表と山積み(ピーク時の作業員数)
令和8年度 問題B No.3工程図表の特徴(バーチャート・ガントチャートほか)
論点ページ:工程管理の要点この論点の出題実績とよくある間違い
→令和6年度の前後の問題
出典:一般財団法人 全国建設研修センターが実施した1級造園施工管理技士 第一次検定 令和6年度(2024年9月1日(日)実施) 問題B No.3。問題文は本試験の問題にもとづいています。解答・解説・論点の整理は資格試験対策.netの独自コンテンツです。最終更新 。この問題の誤りを報告する
