令和4年度 問題B No.1論点:工程管理重要度 A配点 1点未着手

ネットワーク式工程表の山積み(ピーク時の作業員数)

これは1級造園施工管理技士 第一次検定 令和4年度(2022年9月4日(日)実施) 問題B No.1の問題です。論点は「工程管理」(重要度A・解答の形は四肢択一)。採点すると、解き方 3 手順・選択肢 4 つそれぞれの解説・引っかけの指摘が読めます。

下図に示すネットワーク式工程表で表される工事において,ピーク時の作業員数が最小となるような配員計画とした場合のピーク時の作業員数として,正しいものはどれか。

ただし,図中のイベント間のA〜Iは作業内容を,日数は作業日数を表す。

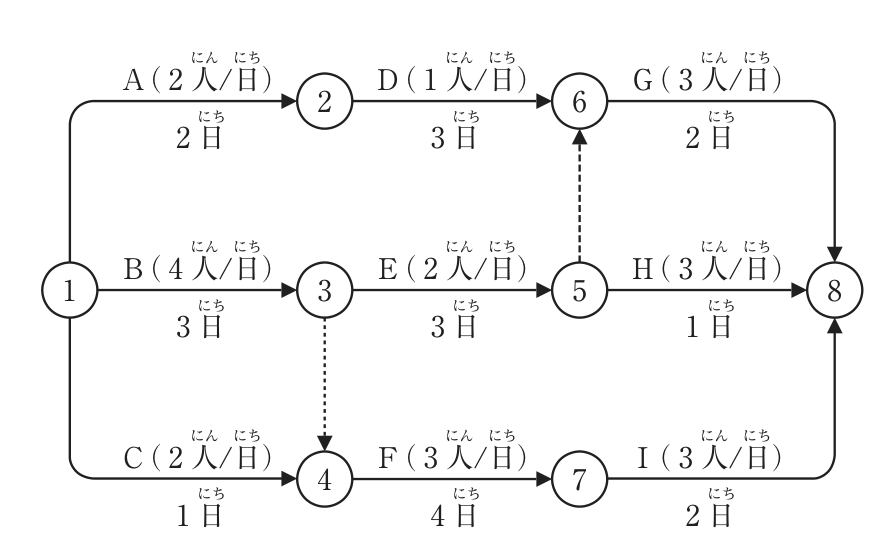

ネットワーク式工程表。イベントは①〜⑧。作業A(2人/日,2日)①→②、作業D(1人/日,3日)②→⑥、作業G(3人/日,2日)⑥→⑧、作業B(4人/日,3日)①→③、作業E(2人/日,3日)③→⑤、作業H(3人/日,1日)⑤→⑧、作業C(2人/日,1日)①→④、作業F(3人/日,4日)④→⑦、作業I(3人/日,2日)⑦→⑧。ダミー(破線の矢印)は③→④と⑤→⑥の2本。図の下に、縦軸0〜10人・横軸0〜15日の作業用の方眼がある(空欄)。

解答欄

選択肢を 1 つ選んで「採点する」を押してください。

正解

正解:(1) 6人

解き方

  1. まず工期を求める。経路はA→D→G=2+3+2=7日、B→E→ダミー⑤→⑥→G=3+3+2=8日、B→E→H=3+3+1=7日、B→ダミー③→④→F→I=3+4+2=9日、C→F→I=1+4+2=7日であり、クリティカルパスはB→F→Iの9日である。
  2. 延べ作業量は、A 2人×2日=4、D 1×3=3、G 3×2=6、B 4×3=12、E 2×3=6、H 3×1=3、C 2×1=2、F 3×4=12、I 3×2=6で、合計54人・日である。工期9日で割ると54÷9=6人となり、ピーク時の作業員数は6人より少なくはできない。
  3. 実際に、1〜2日目にA(2人)+B(4人)、3日目にB(4人)+C(2人)、4〜6日目にD(1人)+E(2人)+F(3人)、7日目にF(3人)+H(3人)、8〜9日目にG(3人)+I(3人)と配員すると、毎日6人で先行関係もすべて満たす。よってピーク時の作業員数の最小値は6人である。

選択肢ごとの解説

  1. (1)正しい。延べ54人・日を工期9日で平らにならすと毎日6人となり、先行関係を守る配員が可能である。
  2. (2)誤り。6人で配員できるので、7人は最小ではない。
  3. (3)誤り。6人で配員できるので、8人は最小ではない。
  4. (4)誤り。全作業を最早開始時刻で始めると7日目にF・G・Hが重なり9人となるが、山崩しをすれば6人まで下げられる。
引っかけ:延べ作業量(人・日)÷工期が、ピーク人数の下限になる。山崩しはクリティカルパス上の作業を動かさず、余裕のある作業(A・C・D・E・G・H)をずらして行う。
