ネットワーク式工程表の工期短縮
これは1級造園施工管理技士 第一次検定 令和4年度(2022年9月4日(日)実施) 問題B No.2の問題です。論点は「工程管理」(重要度A・解答の形は四肢択一)。採点すると、解き方 3 手順・選択肢 4 つそれぞれの解説・引っかけの指摘が読めます。

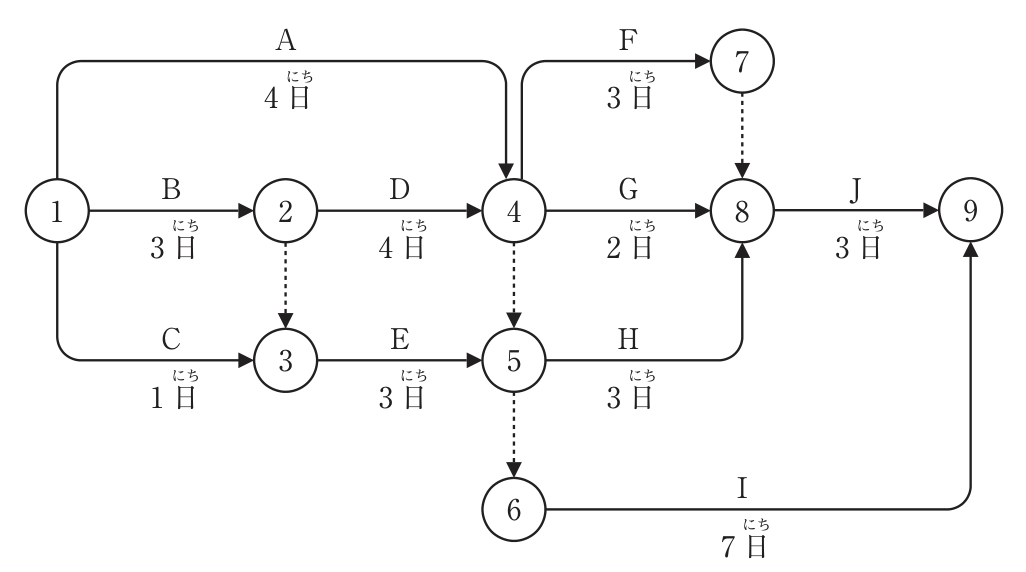

下図に示すネットワーク式工程表で表される工事において,Dの工事を2日,Gの工事を1日,Iの工事を2日,それぞれ短縮すると,全体工期は何日短縮されるか。
ただし,図中のイベント間のA〜Jは作業内容を,日数は作業日数を表す。

解答欄
正解
正解:(1) 2日
解き方
- 短縮前の最早結合点時刻は、②=3、③=max(C1,②3)=3、④=max(A4,②+D4=7)=7、⑤=max(③+E3=6,④7)=7、⑥=7、⑦=④+F3=10、⑧=max(⑦10,④+G2=9,⑤+H3=10)=10、⑨=max(⑧+J3=13,⑥+I7=14)=14日である。
- Dを4→2日、Gを2→1日、Iを7→5日にすると、②=3、③=3、④=max(4,3+2=5)=5、⑤=max(3+3=6,5)=6、⑥=6、⑦=5+3=8、⑧=max(8,5+1=6,6+3=9)=9、⑨=max(9+3=12,6+5=11)=12日となる。
- 全体工期は14日から12日になり、2日短縮される。短縮後はB→ダミー②→③→E→H→J(3+3+3+3=12日)がクリティカルパスに変わるため、D・G・Iをそれ以上縮めても工期は12日より短くならない。
選択肢ごとの解説
- (1)正しい。短縮後の工期は12日で、14−12=2日の短縮である。
- (2)誤り。Iを短縮するとE→H→Jの経路(12日)がクリティカルパスになり、3日以上は短縮されない。
- (3)誤り。D・Iの短縮日数を足した値であり、クリティカルパスがE→H→Jの経路に移ることを考えていない。
- (4)誤り。D・G・Iの短縮日数をすべて足した値であり、クリティカルパスの変化を考えていない。
引っかけ:作業を短縮したら、必ず全経路を計算し直す。クリティカルパスが別の経路に移ると、それ以上は工期が縮まらない。
同じ論点の過去問
令和8年度 問題A No.31工程・原価・品質の一般的な関係(図)
令和8年度 問題A No.34工程計画の計算式(作業可能日数・運転時間率)
令和8年度 問題A No.36ネットワーク式工程表(作業短縮後の工期)
令和8年度 問題B No.1ネットワーク式工程表と山積み(ピーク時の作業員数)
令和8年度 問題B No.3工程図表の特徴(バーチャート・ガントチャートほか)
論点ページ:工程管理の要点この論点の出題実績とよくある間違い
→令和4年度の前後の問題
出典:一般財団法人 全国建設研修センターが実施した1級造園施工管理技士 第一次検定 令和4年度(2022年9月4日(日)実施) 問題B No.2。問題文は本試験の問題にもとづいています。解答・解説・論点の整理は資格試験対策.netの独自コンテンツです。最終更新 。この問題の誤りを報告する
