ネットワーク式工程表(作業短縮による工期短縮日数)
これは1級造園施工管理技士 第一次検定 平成30年度(2018年9月2日(日)実施) 問題B No.4の問題です。論点は「工程管理」(重要度A・解答の形は四肢択一)。採点すると、解き方 4 手順・選択肢 4 つそれぞれの解説・引っかけの指摘が読めます。

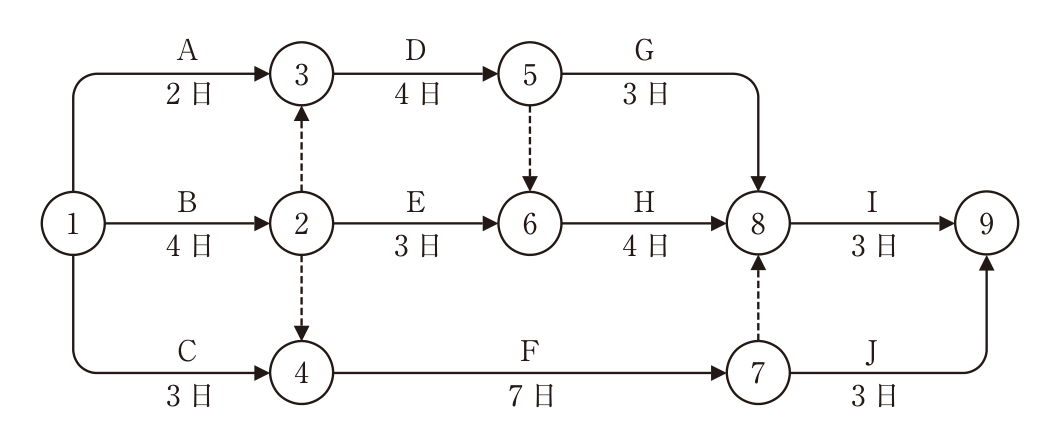

下図に示すネットワーク式工程表で表される工事において,作業Bを1日,作業Dを2日,作業Fを3日,それぞれ短縮すると,全体工期の短縮日数は何日か。

解答欄
正解
正解:(2) 2日
解き方
- 短縮前の各イベントの最早開始時刻は,①0日,②4日(B),③は②からのダミーで4日(A経由は2日),④4日(ダミー経由,C経由は3日),⑤4+4=8日,⑥はE経由4+3=7日とダミー⑤→⑥の8日のうち大きい8日,⑦4+7=11日である。
- ⑧はG経由8+3=11日,H経由8+4=12日,ダミー⑦→⑧の11日のうち最大の12日,⑨はI経由12+3=15日とJ経由11+3=14日のうち大きい15日で,短縮前の工期は15日(クリティカルパスはB→ダミー→D→ダミー→H→I)である。
- B=3日,D=2日,F=4日に短縮すると,②3日,③3日,④3日,⑤3+2=5日,⑥はE経由3+3=6日とダミーの5日のうち6日,⑦3+4=7日,⑧はG経由5+3=8日,H経由6+4=10日,ダミーの7日のうち10日,⑨はI経由10+3=13日とJ経由7+3=10日のうち13日となる。
- 短縮後の工期は13日(クリティカルパスはB→E→H→I)で,短縮日数は15-13=2日である。よって(2)が正しい。
選択肢ごとの解説
- (1)誤り。短縮日数は15-13=2日であり,1日ではない。
- (2)正しい。工期は15日から13日になり,2日短縮される。
- (3)誤り。Dを短縮するとクリティカルパスがB→E→H→Iに移るため,3日は短縮できない。
- (4)誤り。短縮日数は2日であり,4日ではない。
引っかけ:短縮した作業の日数をそのまま足さない。短縮後にクリティカルパスが別の経路(B→E→H→I)に移ることを確かめる。
同じ論点の過去問
令和8年度 問題A No.31工程・原価・品質の一般的な関係(図)
令和8年度 問題A No.34工程計画の計算式(作業可能日数・運転時間率)
令和8年度 問題A No.36ネットワーク式工程表(作業短縮後の工期)
令和8年度 問題B No.1ネットワーク式工程表と山積み(ピーク時の作業員数)
令和8年度 問題B No.3工程図表の特徴(バーチャート・ガントチャートほか)
論点ページ:工程管理の要点この論点の出題実績とよくある間違い
→平成30年度の前後の問題
出典:一般財団法人 全国建設研修センターが実施した1級造園施工管理技士 第一次検定 平成30年度(2018年9月2日(日)実施) 問題B No.4。問題文は本試験の問題にもとづいています。解答・解説・論点の整理は資格試験対策.netの独自コンテンツです。最終更新 。この問題の誤りを報告する
