令和5年度 問題B No.2論点:工程管理重要度 B配点 1点未着手

ネットワーク工程表(クリティカルパスとフロート)

これは1級管工事施工管理技士 第一次検定 令和5年度(2023年9月3日(日)実施) 問題B No.2の問題です。論点は「工程管理」(重要度B・解答の形は四肢択一)。採点すると、解き方 3 手順・選択肢 4 つそれぞれの解説・引っかけの指摘が読めます。

下図に示すネットワーク工程表に関する記述のうち、適当でないものはどれか。

ただし、図中のイベント間のA〜Jは作業内容、日数は作業日数を表す。

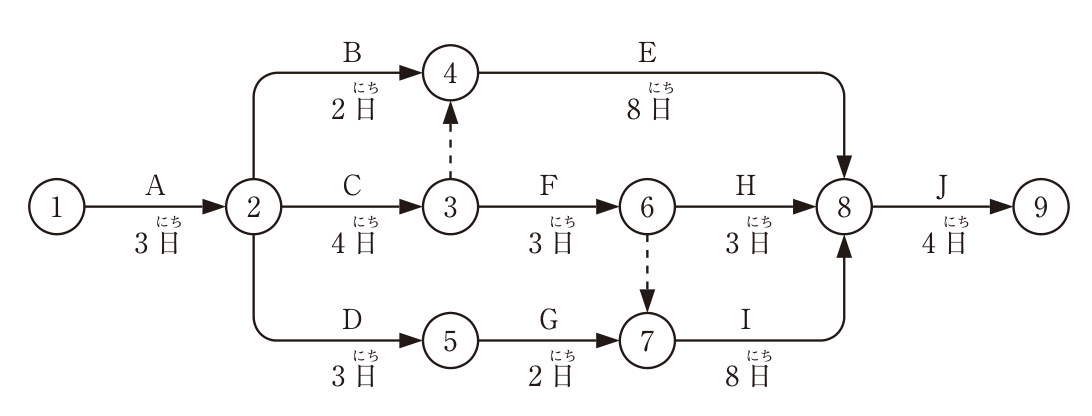

ネットワーク工程表。イベントは①〜⑨。①→②が作業A(3日)。②から3本に分かれ、②→④が作業B(2日)、②→③が作業C(4日)、②→⑤が作業D(3日)。③→④は点線の矢印(ダミー)。④→⑧が作業E(8日)。③→⑥が作業F(3日)。⑤→⑦が作業G(2日)。⑥→⑦は点線の矢印(ダミー)。⑥→⑧が作業H(3日)。⑦→⑧が作業I(8日)。⑧→⑨が作業J(4日)。

解答欄

選択肢を 1 つ選んで「採点する」を押してください。

正解

正解:(1) クリティカルパスは①→②→⑤→⑦→⑧→⑨である。

解き方

  1. 各イベントの最早開始時刻は、①0日、②3日、③7日、④max(3+2, 7+0)=7日、⑤3+3=6日、⑥7+3=10日、⑦max(6+2, 10+0)=10日、⑧max(7+8, 10+3, 10+8)=18日、⑨18+4=22日である。全体工期は22日となる。
  2. クリティカルパスは①→②→③→⑥→⑦→⑧→⑨(A→C→F→ダミー→I→J、3+4+3+0+8+4=22日)である。①→②→⑤→⑦→⑧→⑨は3+3+2+8+4=20日で、クリティカルパスではない。よって(1)が適当でない。
  3. 作業Bは、最遅完了時刻が④=18−8=10日なので、トータルフロート=10−3−2=5日、フリーフロート=7−3−2=2日である。インターフェアリングフロートは5−2=3日となる。

選択肢ごとの解説

  1. (1)適当でない。この経路は20日であり、最長経路は①→②→③→⑥→⑦→⑧→⑨の22日である。
  2. (2)適当。作業Dはクリティカルパス上になく、トータルフロートが2日あるので、1日短縮しても全体工期は短縮されない。
  3. (3)適当。イベント⑧の最早開始時刻は18日、最遅完了時刻は22−4=18日で、ともに18日である。
  4. (4)適当。作業Bのトータルフロートとフリーフロートはそれぞれ5日・2日で、インターフェアリングフロートは3日である。
引っかけ:インターフェアリングフロート=トータルフロート−フリーフロート。ダミーもクリティカルパスに含まれることがある(この問題の⑥→⑦)。

同じ論点の過去問

令和5年度の前後の問題

1級管工事施工管理技士 第一次検定 過去問一覧(回別・論点別)

出典:一般財団法人 全国建設研修センターが実施した1級管工事施工管理技士 第一次検定 令和5年度(2023年9月3日(日)実施) 問題B No.2。問題文は本試験の問題にもとづいています。解答・解説・論点の整理は資格試験対策.netの独自コンテンツです。最終更新 。この問題の誤りを報告する
