工事用道路の累積49kN換算輪数
これは1級舗装施工管理技術者 応用試験 令和元年度(2019年6月23日(日)実施) 問2 (2)の問題です。論点は「舗装の設計」(重要度A・解答の形は穴埋め・計算・記述)。採点すると、解き方 4 手順・引っかけの指摘が読めます。
下記の条件の工事用道路について、①〜④までの空欄を埋めて累積49kN換算輪数の式を完成させ、計算結果を⑤の解答欄に記入しなさい。
<条件>

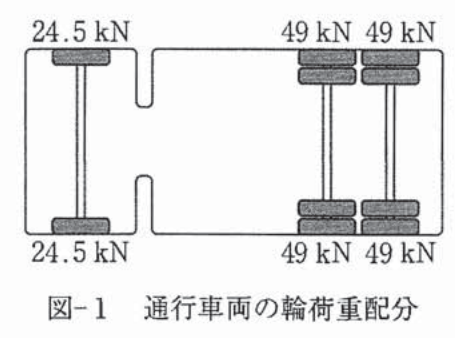

・通行車両の輪荷重:図-1のとおり
・工事期間:4年間
・平均通行台数:80台/日・方向
・工事日数:250日/年
・走行方向:一方通行

累積49kN換算輪数 = {([①]/49)^[②] + 2 × ([③]/49)^[②]} × [④] × 250 × 4 = [⑤]

解答欄
正解
| ①(分子) | 24.5(24.5kN も正解) |
|---|---|
| ②(べき指数) | 4 |
| ③(分子) | 49(49kN も正解) |
| ④ | 80(80台 も正解) |
| ⑤(計算結果) | 165000(165,000・165,000輪・165000輪・1.65×10^5・1.65×10⁵ も正解) |
解き方
- 舗装設計便覧の49kN換算輪数:輪荷重P(kN)の1輪は、49kN輪荷重の (P/49)^4 輪に相当する(4乗則)。したがって②は4。
- 図-1の車両は、片側で見ると前軸の単輪24.5kNが1輪、後ろのタンデム軸の49kNが2輪。1台当たりの49kN換算輪数は (24.5/49)^4 + 2×(49/49)^4 = 0.0625 + 2 = 2.0625 輪。よって①=24.5、③=49。
- 一方通行なので、1方向の平均通行台数80台/日がそのまま設計の交通量となり④=80。工事日数250日/年×4年。
- 累積49kN換算輪数 = 2.0625 × 80 × 250 × 4 = 2.0625 × 80,000 = 165,000 輪(python で検算)。
引っかけ:4乗則のべき指数を2や3にしない。一方通行なので方向別の2倍・1/2の補正は要らない。前軸(24.5kN)は1輪、後軸(49kN)は2輪で、式の係数2は後軸の数である。
同じ論点の過去問
令和8年度 問2 (1)舗装の構造設計方法(穴埋め)
令和8年度 問2 (3)性能指標に応じた表層材料の設定
令和7年度 問2 (1)アスファルト舗装の設計方法(TA法)
令和7年度 問2 (2)コンクリート舗装の理論的設計方法
令和7年度 問2 (3)工事用道路の累積49kN換算輪数の式
論点ページ:舗装の設計の要点この論点の出題実績とよくある間違い
→令和元年度の前後の問題
出典:一般社団法人 日本道路建設業協会が実施した1級舗装施工管理技術者 応用試験 令和元年度(2019年6月23日(日)実施) 問2 (2)。問題文は本試験の問題にもとづいています。解答・解説・論点の整理は資格試験対策.netの独自コンテンツです。最終更新 。この問題の誤りを報告する
