工事用道路の累積49kN換算輪数の式
これは1級舗装施工管理技術者 応用試験 令和7年度(2025年6月22日(日)実施) 問2 (3)の問題です。論点は「舗装の設計」(重要度A・解答の形は穴埋め・計算・記述)。採点すると、解き方 3 手順・引っかけの指摘が読めます。
下記の条件の工事用道路について、累積49kN換算輪数式の①〜④に当てはまる数値を解答欄に記入し、式を完成させなさい。
<条件>

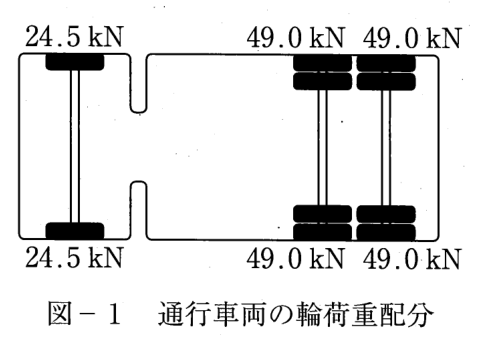

・通行車両の輪荷重:図-1のとおり
・工事期間:4年間
・平均通行台数:50台/日・方向
・工事日数:250日/年
・走行方向:一方通行
累積49kN換算輪数 = {([①]/49)^[②] + 2 × ([③]/49)^[②] × [④] × 250 × 4}


解答欄
正解
| ①(分子) | 24.5(24.5kN も正解) |
|---|---|
| ②(べき指数) | 4 |
| ③(分子) | 49(49.0・49kN・49.0kN も正解) |
| ④ | 50(50台 も正解) |
解き方
- 49kN換算輪数は、輪荷重Pの車輪1輪の通過を、4乗則により(P/49)^4輪の49kN輪に換算したもの(舗装設計便覧)。したがって②=4。
- 図-1の車両を片側の車輪の列で見ると、前軸の車輪(24.5kN)が1輪、後ろのタンデム軸の車輪(49.0kN)が2輪通過する。1台当たり (24.5/49)^4+2×(49.0/49)^4 =0.0625+2=2.0625輪。よって①=24.5、③=49(49.0)。
- 一方通行なので50台/日・方向がすべて同じ車線を通る。④=50(台/日)、250日/年×4年を掛けて、累積49kN換算輪数=2.0625×50×250×4=103,125輪(python で検算)。
引っかけ:③は49kNの輪で、換算係数は1になる((49/49)^4=1)。前輪は24.5kNで0.0625輪と小さい。②を2乗や3乗にしない。④に工事日数や年数を入れない(式にすでに250×4がある)。
同じ論点の過去問
令和8年度 問2 (1)舗装の構造設計方法(穴埋め)
令和8年度 問2 (3)性能指標に応じた表層材料の設定
令和7年度 問2 (1)アスファルト舗装の設計方法(TA法)
令和7年度 問2 (2)コンクリート舗装の理論的設計方法
令和7年度 問2 (4)補修断面の設計(残存TA・不足TA・打換え厚)
論点ページ:舗装の設計の要点この論点の出題実績とよくある間違い
→令和7年度の前後の問題
出典:一般社団法人 日本道路建設業協会が実施した1級舗装施工管理技術者 応用試験 令和7年度(2025年6月22日(日)実施) 問2 (3)。問題文は本試験の問題にもとづいています。解答・解説・論点の整理は資格試験対策.netの独自コンテンツです。最終更新 。この問題の誤りを報告する
