平成28年度 問2 (2)論点:路床・路盤重要度 A未着手

改良後の路床のCBR(平均CBRの式)

これは1級舗装施工管理技術者 応用試験 平成28年度(2016年6月26日(日)実施) 問2 (2)の問題です。論点は「路床・路盤」(重要度A・解答の形は穴埋め・計算・記述)。採点すると、解き方 4 手順・引っかけの指摘が読めます。

CBR = 2.4の現状路床土を図-1に示す2つの工法で改良する。改良後の路床のCBR値を求める次の式の空欄を埋めなさい。

路床改良ⅠのCBR = {(30×2.4^(1/3) + 20×[Ⅰ-1]^(1/3) + [Ⅰ-2]×12.2^(1/3)) / 100}^3

路床改良ⅡのCBR = {(30×2.4^(1/3) + 20×[Ⅱ-1]^(1/3) + [Ⅱ-2]×12.2^(1/3)) / 100}^3

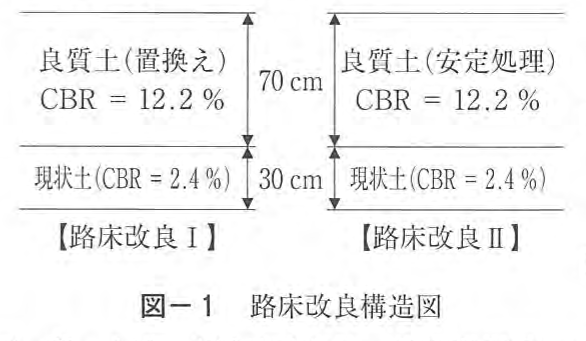

図-1 路床改良構造図。【路床改良Ⅰ】上から良質土(置換え) CBR = 12.2 % が厚さ70 cm、その下に現状土(CBR = 2.4 %)が30 cm。【路床改良Ⅱ】上から良質土(安定処理) CBR = 12.2 % が厚さ70 cm、その下に現状土(CBR = 2.4 %)が30 cm。
解答欄の式。路床改良ⅠのCBR = ((30×2.4^(1/3) + 20×□^(1/3) + □×12.2^(1/3)) / 100)^3。路床改良ⅡのCBR = ((30×2.4^(1/3) + 20×□^(1/3) + □×12.2^(1/3)) / 100)^3。□は空欄(各式に2つ)。

解答欄

語句や数値を入力して「採点する」を押してください。主な言い換えは正解にしていますが、判定が合わないときは正解と見比べてください。

正解

路床改良Ⅰ[Ⅰ-1]2.4(2.40 も正解)
路床改良Ⅰ[Ⅰ-2]50
路床改良Ⅱ[Ⅱ-1]7.3((12.2+2.4)/2・(12.2+2.4)/2・7.30 も正解)
路床改良Ⅱ[Ⅱ-2]50

解き方

  1. 路床の平均CBRは、路床面から深さ1mまでの各層のCBRを使い、CBRm={(h1・CBR1^(1/3)+h2・CBR2^(1/3)+…)/100}^3 で求める(舗装設計便覧)。
  2. 路床を改良した層(構築路床)は、施工厚さのうち下から20cmを有効な改良層として扱わない。置換え工法では置換え層の下20cmを現状路床土と同じCBRとし(在来路床のCBRが3未満の場合)、安定処理工法では安定処理層の下20cmを安定処理層のCBRと現状路床土のCBRの平均値とする。
  3. 路床改良Ⅰ(置換え):現状土30cm(CBR2.4)+置換え層の下20cm(CBR2.4)+残り50cm(CBR12.2)。CBRm={(30×2.4^(1/3)+20×2.4^(1/3)+50×12.2^(1/3))/100}^3≒6.0。
  4. 路床改良Ⅱ(安定処理):下20cmのCBR=(12.2+2.4)/2=7.3。CBRm={(30×2.4^(1/3)+20×7.3^(1/3)+50×12.2^(1/3))/100}^3≒7.3。
引っかけ:改良層70cmをすべてCBR12.2として「20×12.2」「50」としない。置換えと安定処理で下20cmの扱いが違う(置換えは現状土の値、安定処理は平均値)ことが問われている。右の□は層厚(70−20=50cm)で、CBRではない。
