令和2年度 No.51論点:工程管理重要度 B配点 1点未着手

ネットワーク式工程表のクリティカルパス

これは2級土木施工管理技士 第一次検定 令和2年度(2020年10月25日(日)実施) No.51の問題です。論点は「工程管理」(重要度B・解答の形は四肢択一)。採点すると、解き方 3 手順・選択肢 4 つそれぞれの解説・引っかけの指摘が読めます。

下図のネットワーク式工程表に示す工事のクリティカルパスとなる日数は,次のうちどれか。

ただし,図中のイベント間のA〜Gは作業内容,数字は作業日数を表す。

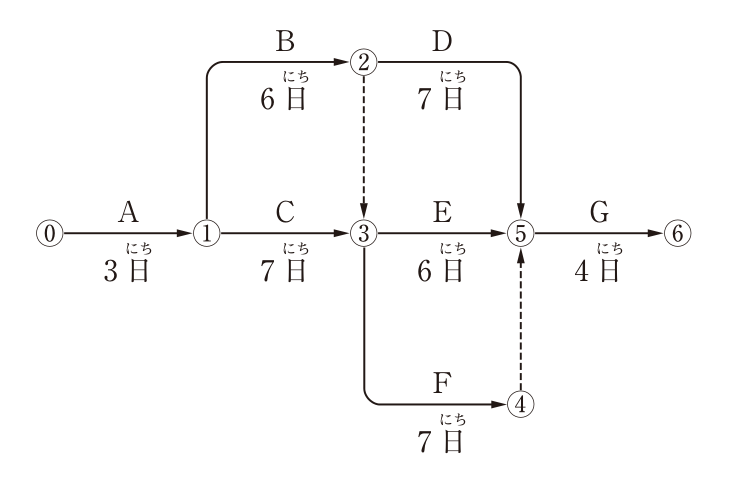

ネットワーク式工程表。イベントは⓪〜⑥。作業A(3日):⓪→①,作業B(6日):①→②,作業C(7日):①→③,作業D(7日):②→⑤,作業E(6日):③→⑤,作業F(7日):③→④,作業G(4日):⑤→⑥。点線の矢印(ダミー):②→③,④→⑤。

解答欄

選択肢を 1 つ選んで「採点する」を押してください。

正解

正解:(2) 21日

解き方

  1. 各イベントの最早開始時刻を求めると、① = 3日、② = 3 + 6 = 9日、③ = max(① + C = 10、② からのダミー = 9) = 10日、④ = 10 + 7 = 17日となる。
  2. ⑤ = max(② + D = 16、③ + E = 16、④ からのダミー = 17) = 17日、⑥ = 17 + 4 = 21日である。
  3. クリティカルパスは A → C → F →(ダミー)→ G で、日数は 3 + 7 + 7 + 4 = 21日となり、(2) である。

選択肢ごとの解説

  1. (1)誤り。20日は A→B→D→G などの経路の日数で、最長経路(21日)ではない。
  2. (2)正しい。A→C→F→G(3 + 7 + 7 + 4)= 21日が最長経路である。
  3. (3)誤り。22日となる経路はなく、最長経路は A→C→F→G の21日である。
  4. (4)誤り。23日となる経路はなく、最長経路は A→C→F→G の21日である。
引っかけ:ダミー(点線)は日数0の作業として扱う。④→⑤ のダミーを見落とすと F の経路を G につなげられず、20日と誤答しやすい。
