ネットワーク式工程表
これは1級土木施工管理技士 第一次検定 令和6年度(2024年7月7日(日)実施) 問題B No.6の問題です。論点は「工程管理」(重要度A・解答の形は四肢択一)。採点すると、解き方 3 手順・選択肢 4 つそれぞれの解説・引っかけの指摘が読めます。

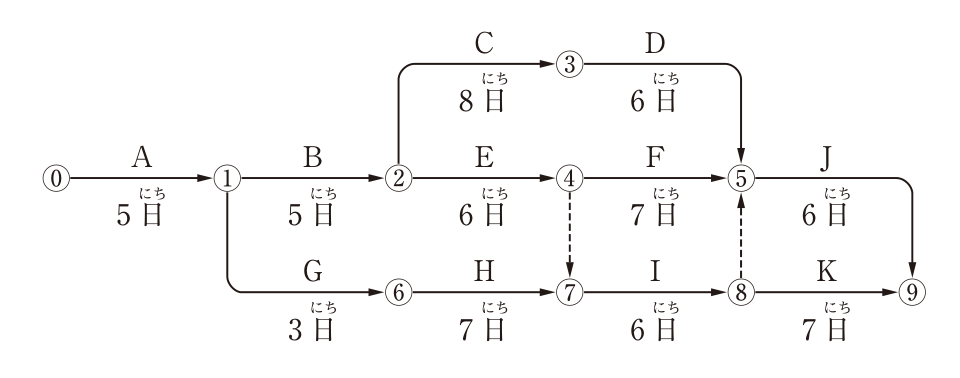

下図のネットワーク式工程表に関する次の記述のうち,適当でないものはどれか。
ただし,図中のイベント間のA〜Kは作業内容,数字は作業日数を示す。

解答欄
正解
正解:(2) 作業Kの最早開始時刻は,工事開始後23日目である。
解き方
- 最早結合点時刻は,①=5,②=10,③=18,④=16,⑥=8,⑦=max(8+7,④の16)=16,⑧=16+6=22,⑤=max(18+6,16+7,⑧の22)=24,⑨=max(24+6,22+7)=30日となる。
- 作業Kの最早開始時刻は⑧の22日であり,「23日目」とする(2)が適当でない。
- クリティカルパスは⓪→①→②→③→⑤→⑨(5+5+8+6+6=30日)で工期は30日である。作業Fのトータルフロートは24−(16+7)=1日なので,2日遅れると工期は1日遅れる。
選択肢ごとの解説
- (1)適当。⓪→①→②→③→⑤→⑨が5+5+8+6+6=30日で最長経路である。
- (2)適当でない。Kの最早開始時刻は⑧の最早結合点時刻の22日である。
- (3)適当。⑨の最早結合点時刻は30日で,工期は30日である。
- (4)適当。Fのトータルフロートは1日なので,2日遅れると工期は1日遅れる。
引っかけ:ダミー④→⑦により⑦は16日(H経由の15日ではない)となり,⑧は22日になる。⑧→⑤のダミーも⑤の計算に含めて確かめる。
同じ論点の過去問
令和8年度 問題B No.6ネットワーク式工程表の読み取り
令和8年度 問題B No.25工程管理(手法・統制機能・改善機能)
令和8年度 問題B No.26各種工程表の特徴
令和8年度 問題B No.27横線式工程表(バーチャート)
令和7年度 問題B No.6ネットワーク式工程表(クリティカルパス・工期)
論点ページ:工程管理の要点この論点の出題実績とよくある間違い
→令和6年度の前後の問題
出典:一般財団法人 全国建設研修センターが実施した1級土木施工管理技士 第一次検定 令和6年度(2024年7月7日(日)実施) 問題B No.6。問題文は本試験の問題にもとづいています。解答・解説・論点の整理は資格試験対策.netの独自コンテンツです。最終更新 。この問題の誤りを報告する
