令和8年度 問題B No.6論点:工程管理重要度 A配点 1点未着手

ネットワーク式工程表の読み取り

これは1級土木施工管理技士 第一次検定 令和8年度(2026年7月5日(日)実施) 問題B No.6の問題です。論点は「工程管理」(重要度A・解答の形は四肢択一)。採点すると、解き方 3 手順・選択肢 4 つそれぞれの解説・引っかけの指摘が読めます。

下図のネットワーク式工程表に関する記述のうち,適当でないものはどれか。

ただし,図中のイベント間のA〜Kは作業内容,数字は作業日数を示す。

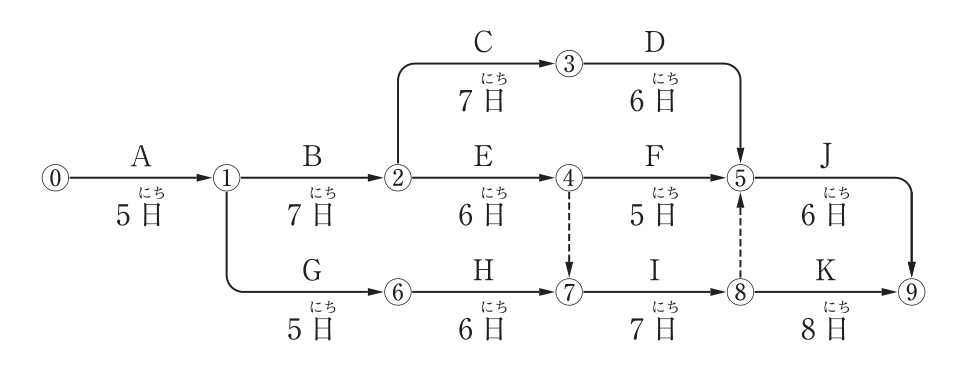

ネットワーク式工程表。イベントは⓪〜⑨。作業(矢線)と日数:A(⓪→①)5日,B(①→②)7日,C(②→③)7日,D(③→⑤)6日,E(②→④)6日,F(④→⑤)5日,G(①→⑥)5日,H(⑥→⑦)6日,I(⑦→⑧)7日,J(⑤→⑨)6日,K(⑧→⑨)8日。点線の矢線(ダミー)が④→⑦と⑧→⑤にある。

解答欄

選択肢を 1 つ選んで「採点する」を押してください。

正解

正解:(4) 作業Eが3日遅れると工期は当初工期より2日遅れる。

解き方

  1. 各イベントの最早時刻は、①=5、②=5+7=12、⑥=5+5=10、③=12+7=19、④=12+6=18、⑦=max(10+6, 18+0)=18、⑧=18+7=25、⑤=max(19+6, 18+5, 25+0)=25、⑨=max(25+6, 25+8)=33 日である。
  2. 工期は33日で、クリティカルパスは⓪→①→②→④→⑦→⑧→⑨(5+7+6+0+7+8=33日)、作業Iの最早開始時刻は⑦の18日である。
  3. 作業Eはクリティカルパス上にありトータルフロートが0なので、3日遅れると工期も3日遅れる。2日とした(4)が適当でない。

選択肢ごとの解説

  1. (1)適当。⓪→①→②→④→⑦→⑧→⑨が33日で最長の経路である。
  2. (2)適当。ダミー④→⑦により⑦の最早時刻は18日で、Iは18日に開始できる。
  3. (3)適当。⑨の最早時刻は33日である。
  4. (4)適当でない。Eはクリティカルパス上にあり、3日遅れると工期も3日遅れる。
引っかけ:ダミー④→⑦を見落とすと⑦の最早時刻を16日と誤り、クリティカルパスを取り違える。ダミー⑧→⑤によりJの開始も25日になる点にも注意。
