道路改良工事の土積曲線(マスカーブ)
これは1級土木施工管理技士 第一次検定 平成30年度(2018年7月1日(日)実施) 問題B No.3の問題です。論点は「土工」(重要度A・解答の形は四肢択一)。採点すると、解き方 3 手順・選択肢 4 つそれぞれの解説・引っかけの指摘が読めます。

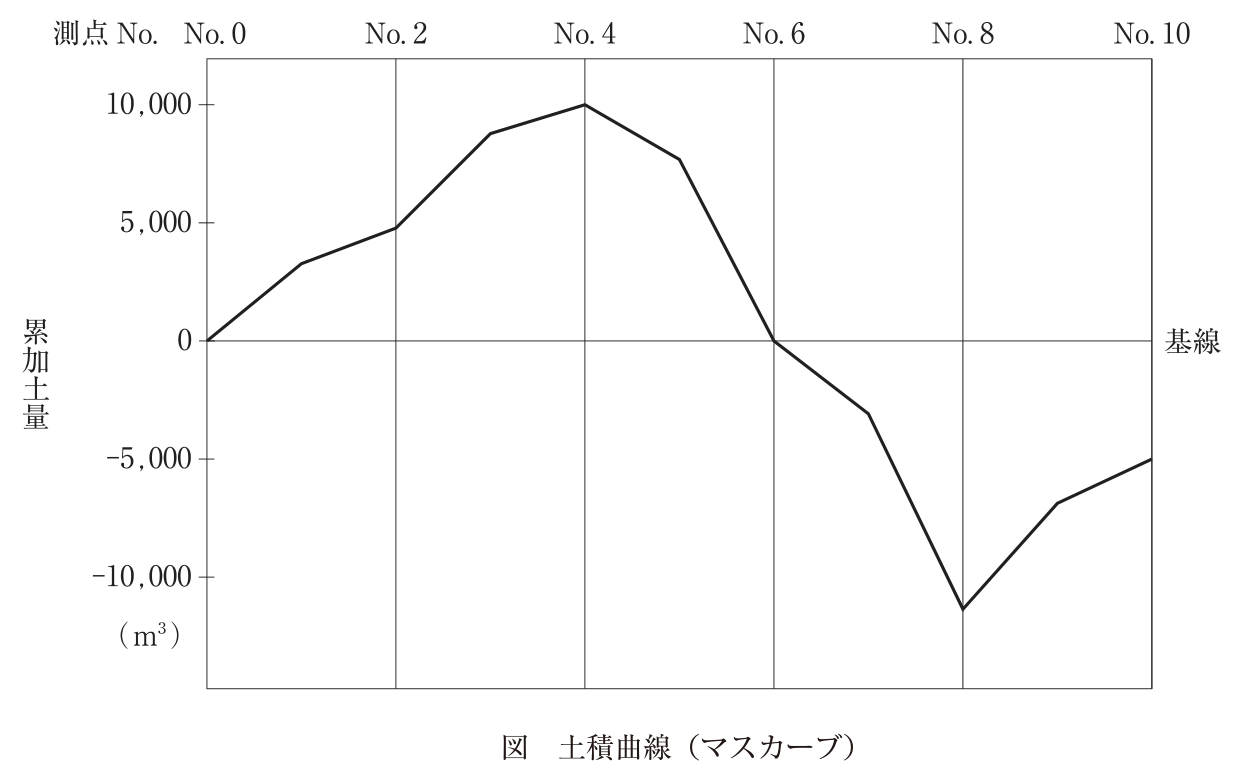

下図は,工事起点No.0から工事終点No.10の道路改良工事の土積曲線(マスカーブ)を示したものであるが,次の記述のうち適当でないものはどれか。

解答欄
正解
正解:(1) 当該工事区間では,残土が生じる。
解き方
- 土積曲線(マスカーブ)は累加土量を表し、上り勾配の区間が切土、下り勾配の区間が盛土である。図ではNo.0〜No.4とNo.8〜No.10が上り(切土)、No.4〜No.8が下り(盛土)である。
- 終点No.10の累加土量は約−5,000m³で基線より下にある。土量が不足するので、残土ではなく約5,000m³の土取り(購入土)が必要になる。よって (1) が適当でない。
- 曲線はNo.6で基線と交わるので、No.0〜No.6の切土量と盛土量は均衡する。切土区間は6測点分、盛土区間は4測点分で切土区間のほうが長い。
選択肢ごとの解説
- (1)適当でない。終点の累加土量は約−5,000m³で、残土ではなく土量不足(土取りが必要)となる。
- (2)適当。切土区間はNo.0〜4とNo.8〜10の計6区間、盛土区間はNo.4〜8の4区間である。
- (3)適当。No.0とNo.6はともに累加土量が0で基線上にあり、切土量と盛土量が均衡する。
- (4)適当。No.0〜No.4は累加土量が増える上り勾配なので切土区間である。
引っかけ:終点の値が基線より上なら残土、下なら不足土である。No.8〜No.10は値が負でも上り勾配なので切土区間である。
同じ論点の過去問
令和8年度 問題A No.7道路盛土への現場発生土の使用
令和8年度 問題A No.8TS・GNSSを用いた盛土の情報化施工
令和8年度 問題A No.9土工における土量の変化率
令和7年度 問題A No.7盛土材料としての現場発生土の利用
令和7年度 問題A No.8TS・GNSSを用いた盛土の情報化施工
論点ページ:土工の要点この論点の出題実績とよくある間違い
→平成30年度の前後の問題
出典:一般財団法人 全国建設研修センターが実施した1級土木施工管理技士 第一次検定 平成30年度(2018年7月1日(日)実施) 問題B No.3。問題文は本試験の問題にもとづいています。解答・解説・論点の整理は資格試験対策.netの独自コンテンツです。最終更新 。この問題の誤りを報告する
