ネットワーク式工程表(クリティカルパス・工期)
これは1級土木施工管理技士 第一次検定 平成29年度(2017年7月2日(日)実施) 問題B No.12の問題です。論点は「工程管理」(重要度A・解答の形は四肢択一)。採点すると、解き方 3 手順・選択肢 4 つそれぞれの解説・引っかけの指摘が読めます。

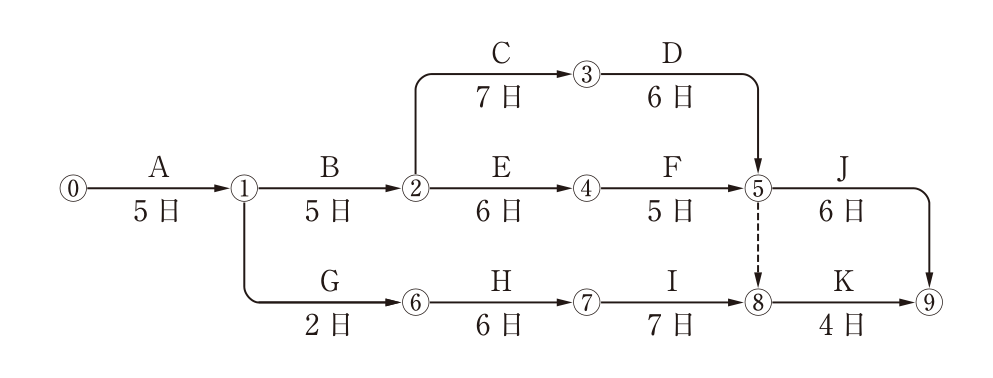

下図のネットワーク式工程表に関する次の記述のうち,適当なものはどれか。
ただし,図中のイベント間のA〜Kは作業内容,日数は作業日数を表す。

解答欄
正解
正解:(2) ①→⑥→⑦→⑧の作業余裕日数は3日である。
解き方
- 各結合点の最早開始時刻を順に求める。①=5、②=5+5=10、③=10+7=17、④=10+6=16、⑤=max(17+6, 16+5)=23、⑥=5+2=7、⑦=7+6=13、⑧=max(13+7, ⑤からのダミーで23)=23、⑨=max(23+6, 23+4)=29となる。
- 工期は29日で、クリティカルパスは⓪→①→②→③→⑤→⑨(A→B→C→D→J)である。作業Kの最早開始日は⑧の最早時刻の23日である。
- ①→⑥→⑦→⑧の経路(G+H+I=2+6+7=15日)は、①の5日から出発して20日に⑧に達するが、⑧の最早時刻は⑤からのダミーで23日なので、余裕日数は23−20=3日となり、(2)が適当である。
選択肢ごとの解説
- (1)適当でない。⓪①②④⑤⑨は27日で、クリティカルパスは③を通る⓪①②③⑤⑨(29日)である。
- (2)適当。⑧の最早時刻23日に対し、①⑥⑦⑧の経路は5+15=20日で達するので余裕は3日である。
- (3)適当でない。作業Kの最早開始日は、⑤→⑧のダミーにより⑧の最早時刻の23日である。
- (4)適当でない。工期はクリティカルパス⓪①②③⑤⑨の29日である。27日はE・Fを通る経路の日数である。
引っかけ:⑤→⑧のダミーを見落とすとKの最早開始を20日と誤る。E→Fを通る経路(27日)をクリティカルパスと思い込むと(1)(4)を選びやすい。なお、この経路の余裕を工期29日から逆算した全余裕でみると5日になるが、本問は⑧に合流するまでの余裕(3日)を問うている。
同じ論点の過去問
令和8年度 問題B No.6ネットワーク式工程表の読み取り
令和8年度 問題B No.25工程管理(手法・統制機能・改善機能)
令和8年度 問題B No.26各種工程表の特徴
令和8年度 問題B No.27横線式工程表(バーチャート)
令和7年度 問題B No.6ネットワーク式工程表(クリティカルパス・工期)
論点ページ:工程管理の要点この論点の出題実績とよくある間違い
→平成29年度の前後の問題
出典:一般財団法人 全国建設研修センターが実施した1級土木施工管理技士 第一次検定 平成29年度(2017年7月2日(日)実施) 問題B No.12。問題文は本試験の問題にもとづいています。解答・解説・論点の整理は資格試験対策.netの独自コンテンツです。最終更新 。この問題の誤りを報告する
