令和8年度 前期 No.13論点:配電重要度 A配点 1点未着手

日負荷率の計算

これは2級電気工事施工管理技士 第一次検定 令和8年度 前期(2026年6月14日(日)実施) No.13の問題です。論点は「配電」(重要度A・解答の形は四肢択一)。採点すると、解き方 3 手順・選択肢 4 つそれぞれの解説・引っかけの指摘が読めます。

図に示す日負荷曲線の日負荷率〔%〕として,正しいものはどれか。

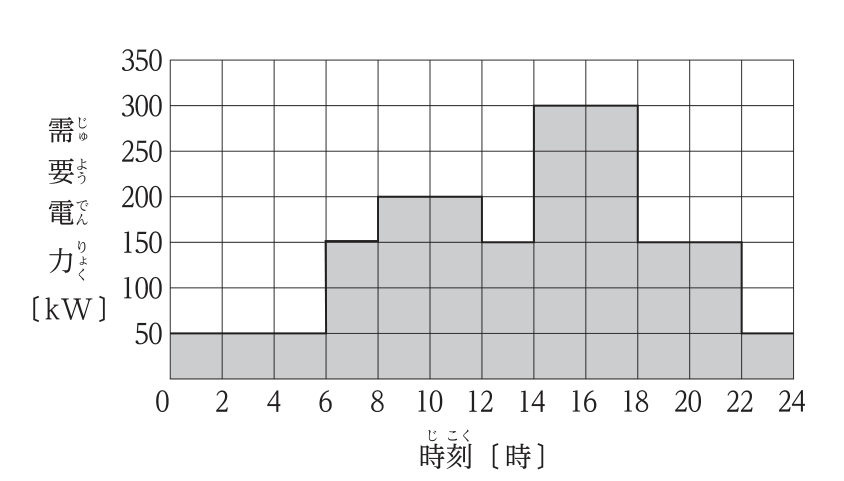

日負荷曲線。横軸は時刻0〜24時,縦軸は需要電力0〜350 kW。0〜6時は50 kW,6〜8時は150 kW,8〜12時は200 kW,12〜14時は150 kW,14〜18時は300 kW,18〜22時は150 kW,22〜24時は50 kW。

解答欄

選択肢を 1 つ選んで「採点する」を押してください。

正解

正解:2.50%

解き方

  1. 2.の 50 % が正しい。日負荷率 = 1 日の平均需要電力 / 1 日の最大需要電力 × 100〔%〕である。
  2. 1 日の電力量は 50 × 6 + 150 × 2 + 200 × 4 + 150 × 2 + 300 × 4 + 150 × 4 + 50 × 2 = 300 + 300 + 800 + 300 + 1 200 + 600 + 100 = 3 600 kW・h,平均需要電力は 3 600 / 24 = 150 kW である。
  3. 最大需要電力は 300 kW なので,日負荷率は 150 / 300 × 100 = 50 % となる。

選択肢ごとの解説

  1. 1.誤り。40 % なら平均需要電力は 120 kW になり,電力量から求めた 150 kW と合わない。
  2. 2.正しい。150 / 300 × 100 = 50 % である。
  3. 3.誤り。60 % なら平均需要電力は 180 kW になり,150 kW と合わない。
  4. 4.誤り。70 % なら平均需要電力は 210 kW になり,150 kW と合わない。
引っかけ:負荷率=平均÷最大。平均は電力量(面積)を 24 時間で割る。
