ネットワーク工程表のクリティカルパス
これは2級電気工事施工管理技士 第一次検定 令和7年度 前期(2025年6月8日(日)実施) No.39の問題です。論点は「工程管理」(重要度A・解答の形は五肢択一)。採点すると、解き方 2 手順・選択肢 5 つそれぞれの解説・引っかけの指摘が読めます。
図に示すネットワーク工程表のクリティカルパスとして,正しいものはどれか。

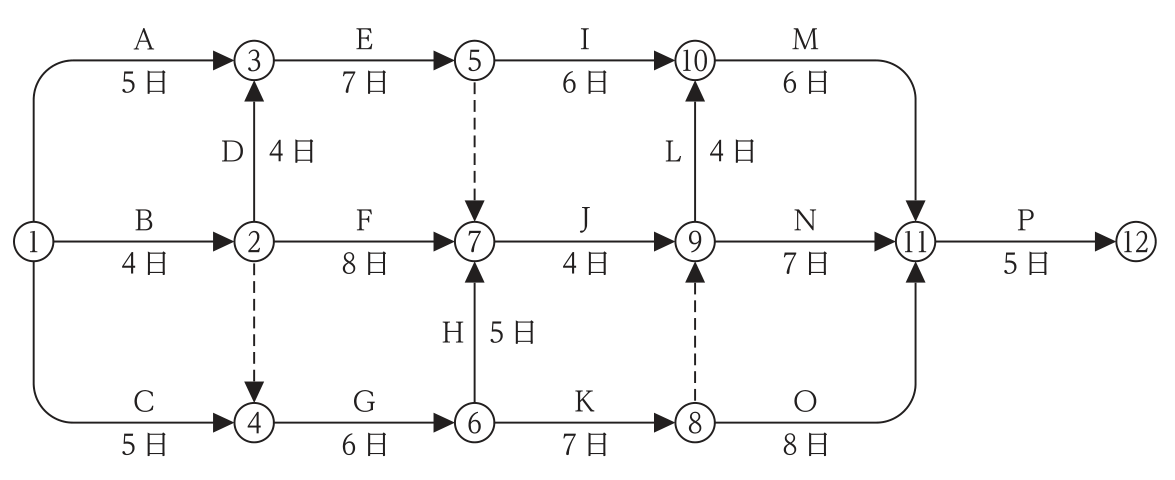

ただし,◯内の数字はイベント番号,アルファベットは作業名,日数は所要日数を示す。

解答欄
正解
正解:3.①→④→⑥→⑦→⑨→⑩→⑪→⑫
解き方
- 3.が正しい。各イベントの最早開始時刻は ①0,②4,③max(5, 4+4)=8,④max(5, 4)=5,⑤8+7=15,⑥5+6=11,⑦max(15, 4+8, 11+5)=16,⑧11+7=18,⑨max(16+4, 18)=20,⑩max(15+6, 20+4)=24,⑪max(24+6, 20+7, 18+8)=30,⑫30+5=35 である。
- 所要工期は 35 日で,後ろからたどると⑫←⑪(M)←⑩(L)←⑨(J)←⑦(H)←⑥(G)←④(C)←① となり,クリティカルパスは ①→④→⑥→⑦→⑨→⑩→⑪→⑫ である。
選択肢ごとの解説
- 1.誤り。①→③→⑤→⑦…は 5+7+0+4+4+6+5 = 31 日で最長ではない。
- 2.誤り。①→④→⑥→⑧→⑨…は 5+6+7+0+4+6+5 = 33 日で最長ではない。
- 3.正しい。①→④→⑥→⑦→⑨→⑩→⑪→⑫ は 5+6+5+4+4+6+5 = 35 日で最長である。
- 4.誤り。①→②→④→⑥→⑧…は 4+0+6+7+0+4+6+5 = 32 日である。
- 5.誤り。①→②→③→⑤→⑦…は 4+4+7+0+4+4+6+5 = 34 日である。
引っかけ:ダミーを含めて全経路の日数を比べるか,最早開始時刻を順に計算して後ろからたどる。
同じ論点の過去問
令和8年度 前期 No.38ネットワーク工程表の特徴
令和8年度 前期 No.39ネットワーク工程表の読み方
令和8年度 前期 No.42総合工程表の作成
令和7年度 後期 No.38工事費と施工期間の関係
令和7年度 後期 No.39ネットワーク工程表の所要工期
論点ページ:工程管理の要点この論点の出題実績とよくある間違い
→令和7年度 前期の前後の問題
出典:一般財団法人 建設業振興基金が実施した2級電気工事施工管理技士 第一次検定 令和7年度 前期(2025年6月8日(日)実施) No.39。問題文は本試験の問題にもとづいています。解答・解説・論点の整理は資格試験対策.netの独自コンテンツです。最終更新 。この問題の誤りを報告する
