令和4年度 後期 No.41論点:工程管理重要度 A配点 1点未着手

ネットワーク工程表のクリティカルパス

これは2級電気工事施工管理技士 第一次検定 令和4年度 後期(2022年11月13日(日)実施) No.41の問題です。論点は「工程管理」(重要度A・解答の形は五肢択一)。採点すると、解き方 2 手順・選択肢 5 つそれぞれの解説・引っかけの指摘が読めます。

図に示すネットワーク工程表のクリティカルパスとして,正しいものはどれか。

ただし,○内の数字はイベント番号,アルファベットは作業名,日数は所要日数を示す。

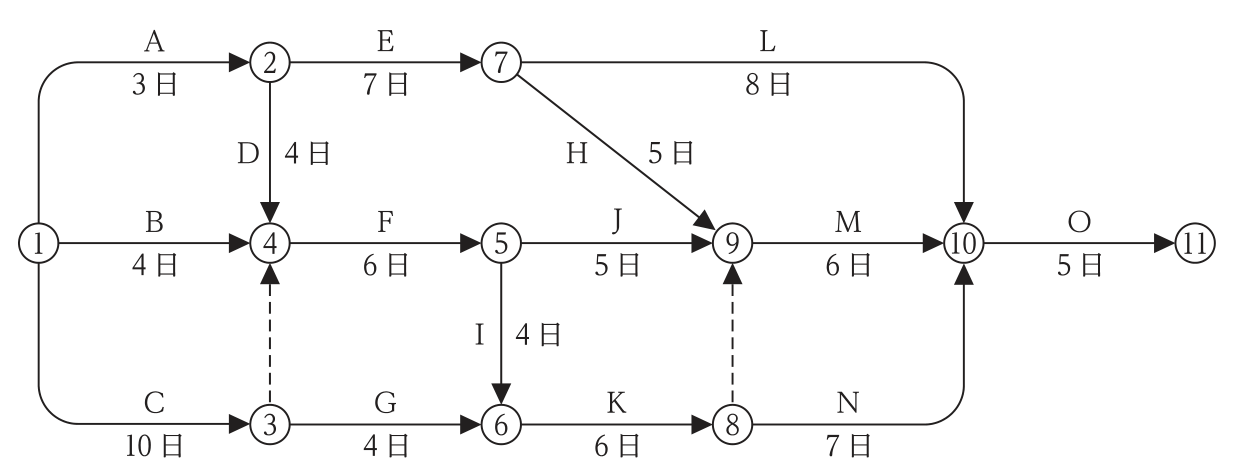

イベント①〜⑪のネットワーク工程表。①→②A3日,②→⑦E7日,⑦→⑩L8日,②→④D4日,①→④B4日,④→⑤F6日,⑦→⑨H5日,⑤→⑨J5日,⑨→⑩M6日,⑩→⑪O5日,⑤→⑥I4日,①→③C10日,③→④はダミー(点線),③→⑥G4日,⑥→⑧K6日,⑧→⑨はダミー(点線),⑧→⑩N7日。

解答欄

選択肢を 1 つ選んで「採点する」を押してください。

正解

正解:4.①→③→④→⑤→⑥→⑧→⑩→⑪

解き方

  1. 最早開始時刻:②3,③10,④10(③からのダミー),⑤16,⑥20,⑦10,⑧26,⑨26(⑧からのダミー),⑩=max(⑦10+8,⑨26+6,⑧26+7)=33,⑪=38。
  2. 最長経路は ①→③→④→⑤→⑥→⑧→⑩→⑪(C→ダミー→F→I→K→N→O = 10+0+6+4+6+7+5 = 38日)。

選択肢ごとの解説

  1. 1.誤り。①→②→⑦→⑩→⑪ は 3+7+8+5 = 23日。
  2. 2.誤り。①→②→④→⑤→⑨→⑩→⑪ は 3+4+6+5+6+5 = 29日。
  3. 3.誤り。①→③→⑥→⑧→⑩→⑪ は 10+4+6+7+5 = 32日。
  4. 4.正しい。38日で最長の経路である。
  5. 5.誤り。⑨を経由すると 10+6+4+6+0+6+5 = 37日で,最長ではない。
引っかけ:ダミーを通る経路も忘れずに比べる。
