バーチャート工程表の読み取り
これは2級造園施工管理技士 第一次検定 令和6年度 後期(2024年11月17日(日)実施) No.27の問題です。論点は「工程管理」(重要度A・解答の形は四肢択一)。採点すると、解き方 2 手順・選択肢 4 つそれぞれの解説・引っかけの指摘が読めます。

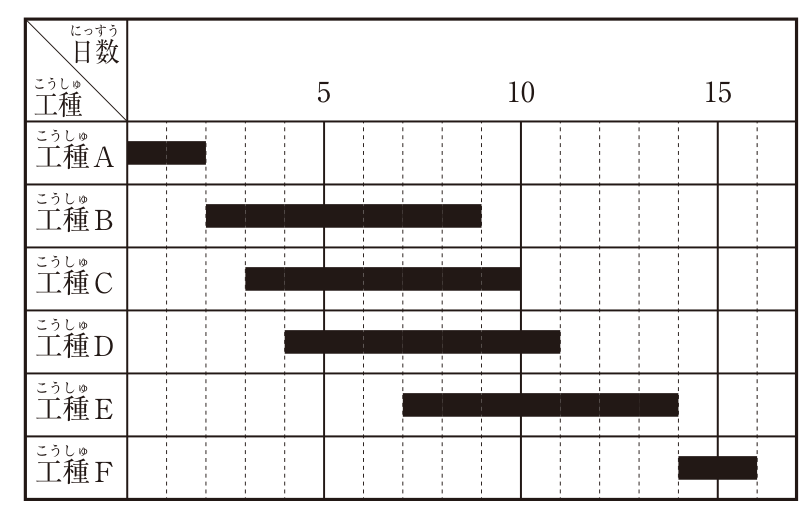

下図に示す工程表(バーチャート)から読み取ることのできる内容として,適当でないものはどれか。

解答欄
正解
正解:(2) 工種Cが1日遅れると,必ず全体工期が1日延びる。
解き方
- 図の各工種は,Aが0〜2日目,Bが2〜9日目,Cが3〜10日目,Dが4〜11日目,Eが7〜14日目,Fが14〜16日目で,全体工期は16日である。
- バーチャートは作業の相互関係(どの作業が終わらないと次に進めないか)を表さない。工種Cは10日目に終わり,工種Fが始まる14日目まで余裕があるようにも見えるので,Cが1日遅れると必ず全体工期が1日延びるとは読み取れない。したがって(2)が適当でない。
選択肢ごとの解説
- (1)適当。バーチャートからは作業の関連が分からず,Bを短縮しても全体工期が短縮されるとは限らない。
- (2)適当でない。バーチャートではCと後続作業の関係が分からず,Cが1日遅れると必ず全体工期が延びるとは読み取れない。
- (3)適当。工種Eは7日目に着手しており,B・C・Dの完了(9〜11日目)を待たずに着手できることが読み取れる。
- (4)適当。工種Fは最後の作業で全体工期の終わり(16日目)まで続くので,Fを1日短縮すれば全体工期も1日短縮できる。
引っかけ:バーチャートは各作業の開始・終了と所要日数は分かるが,作業の関連やクリティカルパスは分からない。
同じ論点の過去問
令和8年度 前期 No.25人力床掘りの歩掛と所要日数
令和8年度 前期 No.26経済的な工程計画の留意事項
令和8年度 前期 No.27ネットワーク式工程表(作業短縮と全体工期)
令和7年度 後期 No.26直接工事費・間接工事費と工期
令和7年度 後期 No.27ネットワーク式工程表のクリティカルパス
論点ページ:工程管理の要点この論点の出題実績とよくある間違い
→令和6年度 後期の前後の問題
出典:一般財団法人 全国建設研修センターが実施した2級造園施工管理技士 第一次検定 令和6年度 後期(2024年11月17日(日)実施) No.27。問題文は本試験の問題にもとづいています。解答・解説・論点の整理は資格試験対策.netの独自コンテンツです。最終更新 。この問題の誤りを報告する
