未完成のネットワーク式工程表の完成(作業の前後関係・ダミー)
これは1級造園施工管理技士 第二次検定 令和3年度(2021年12月5日(日)実施) 問題3 設問(1)(イ)の問題です。論点は「工程管理」(重要度A・解答の形は記述・穴埋め)。採点すると、解き方 5 手順・引っかけの指摘が読めます。
(イ) 下記の条件に従い、解答用紙の未完成のネットワーク式工程表を完成させなさい。(なお、作業名は記号で図示すること)
【問題3】工程管理に関する以下の設問(1)〜(4)について答えなさい。

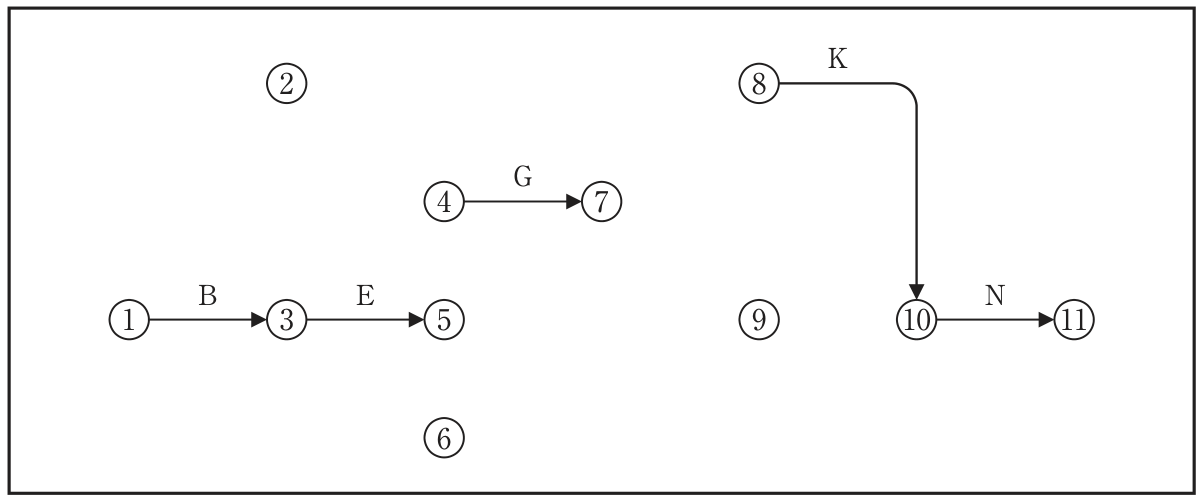

(1) 下図に示す造園工事の未完成のネットワーク式工程表に関し、以下の(イ)〜(ヘ)について答えなさい。
[条件]
・AとBとCは同時に着手でき、最初の作業である。
・DとEはBの後続作業である。
・FはAの後続作業である。
・GはDとFの後続作業である。
・HはEの後続作業であり、CとDとFが終わらないと着手できない。
・IとJとLはGの後続作業である。
・KはIの後続作業である。
・MはHとJの後続作業である。
・NはKとLとMの後続作業である。
※解答用紙の工程表に図示する問題です。ここでは、完成させた工程表の各作業とダミーを「結合点→結合点 作業名」の形で書き出して答えなさい。

解答欄
正解
①→②A、①→③B、①→⑥C、②→④F、③→④D、③→⑤E、④→⑤ダミー、⑤→⑥ダミー、④→⑦G、⑥→⑨H、⑦→⑧I、⑦→⑨J、⑦→⑩L、⑧→⑩K、⑨→⑩M、⑩→⑪N
83 字①→②A、①→③B、①→⑥C、②→④F、③→④D、③→⑤E、④→⑥ダミー、⑤→⑥ダミー、④→⑦G、⑥→⑨H、⑦→⑧I、⑦→⑨J、⑦→⑩L、⑧→⑩K、⑨→⑩M、⑩→⑪N
模範解答・別解は当サイトが作成したものです(主催者は記述式の解答を公表していません)。
解き方
- 描かれている矢線に条件を当てはめる。Bは①→③、Eは③→⑤、Gは④→⑦、Kは⑧→⑩、Nは⑩→⑪。AとBとCは最初の作業なので①から出る。
- DとEはBの後続なので、Dも③から出す。FはAの後続で、GはDとFの後続なので、Aを①→②、Fを②→④、Dを③→④とし、DとFを④に集めてGを出す。
- HはEの後続で、CとDとFが終わらないと着手できない。Eの終点⑤から⑥へダミーを引き、DとFの終点④からもダミーを引いて(④→⑤、または④→⑥)、Cを①→⑥として、Hを⑥→⑨とする。Gの前にはCが入らないので、Cは④に入れない。
- IとJとLはGの後続なので⑦から出す。KはIの後続なので、Iを⑦→⑧とする(Kは⑧→⑩に描かれている)。MはHとJの後続なので、Jを⑦→⑨としてHとJを⑨に集め、Mを⑨→⑩とする。NはKとLとMの後続なので、Lを⑦→⑩とし、K・L・Mを⑩に集める。
- 結合点②・⑥・⑨がすべて使われ、矢線の向きに番号が大きくなる。④→⑤のダミーの代わりに④→⑥のダミーとしても条件を満たし、(ロ)以降の日数の計算は同じになる。
同じ論点の過去問
令和3年度の前後の問題
出典:一般財団法人 全国建設研修センターが実施した1級造園施工管理技士 第二次検定 令和3年度(2021年12月5日(日)実施) 問題3 設問(1)(イ)。問題文は本試験の問題にもとづいています。解答・解説・論点の整理は資格試験対策.netの独自コンテンツです。最終更新 。この問題の誤りを報告する
